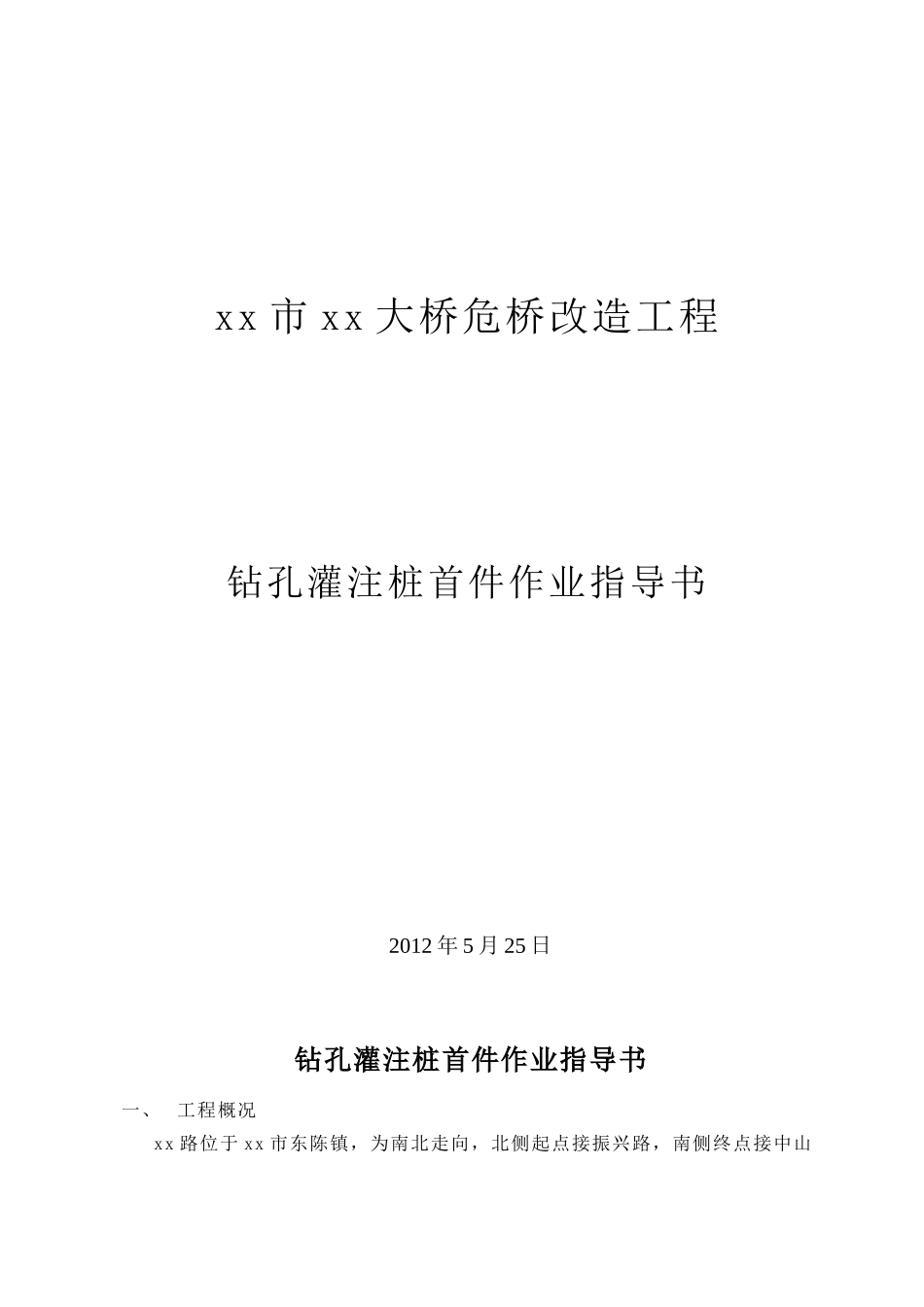

xx 市 xx 大桥危桥改造工程钻孔灌注桩首件作业指导书 2012 年 5 月 25 日钻孔灌注桩首件作业指导书一、工程概况 xx 路位于 xx 市东陈镇,为南北走向,北侧起点接振兴路,南侧终点接中山路,路线全长 444
xx 大桥是 xx 路跨越如泰运河的一座大桥
如泰运河为 V 级航道,通航净空为 45*5m
桥梁与航道中心线交叉桩号为 K0+217
688,交角为 90°
桥梁中心桩号为 K0+227
688,起点桩号为 K0+164
608,终点桩号为 K0+290

768,桥梁总长 126
桥梁上部结构跨径布置 ( 1*20)m先张法预应力砼空心板梁+62m 下承式预应力砼系杆拱桥+(2*20)m 先张法预应力砼空心板梁
桥梁平面位于直线上,设双向 2
4%纵坡,凸形曲线半径为1000m,桥面设 2%双向横坡
钻孔桩尺寸见下表:墩台0#台1#墩2#墩3#墩4#台直径100120120120100桩长34545438
534数量88838本工程钻孔桩基所穿越的地层为素填土、粉土、粉砂、粉质粘土、粉砂等
为保证桥梁施工质量,指导后续施工,我部选定 2#-1 桩作为钻孔灌注桩首件工程进行施工,并编制详细的施工作业指导书,制定切实可行的施工技术方案和质量保证措施来加强施工管理,确保首件施工的顺利进行

二、编制依据1、工程施工图纸及图纸会审会议纪要2、《公路桥涵施工技术法律规范》JTG/T F50-20253、《公路工程质量检验评定标准》JTJ071-20254、国家现行法律、法规5、现场地质情况、气候特征和水文条件三、施工组织机构根据施工需要,在钻孔桩施工中,合理安排施工人员,如下表:姓名职务负责项目备注 项目经理项目总负责人 项目总工程师技术总负责人 施工员现场施工负责人 技术员现场技术负责人 试验员现场试验负责人 专职安全员安全管理 材料员材料管理
