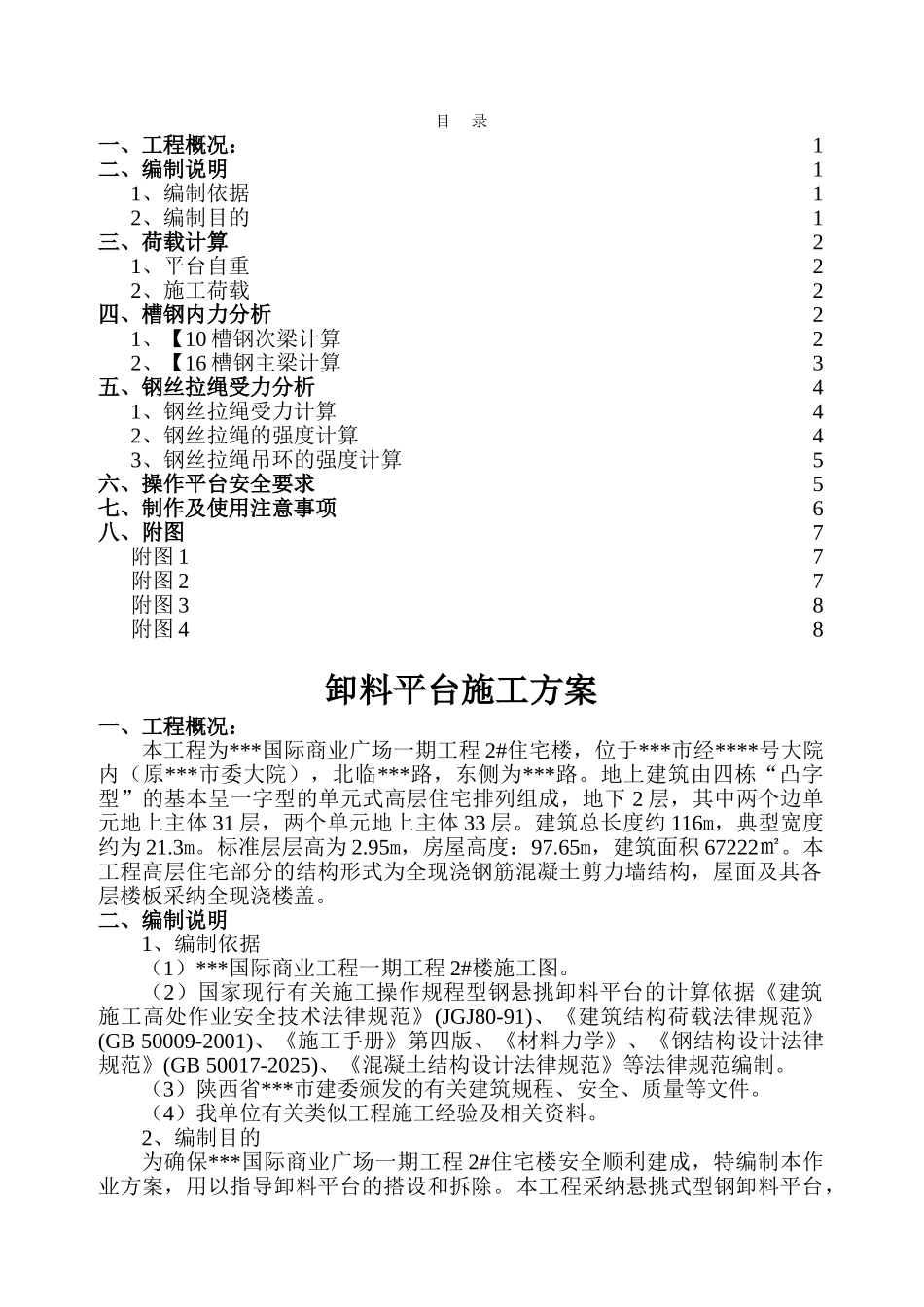

目 录一、工程概况:1二、编制说明11、编制依据12、编制目的1三、荷载计算21、平台自重22、施工荷载2四、槽钢内力分析21、【10 槽钢次梁计算22、【16 槽钢主梁计算3五、钢丝拉绳受力分析41、钢丝拉绳受力计算42、钢丝拉绳的强度计算43、钢丝拉绳吊环的强度计算5六、操作平台安全要求5七、制作及使用注意事项6八、附图7附图 17附图 27附图 38附图 48卸料平台施工方案一、工程概况:本工程为***国际商业广场一期工程 2#住宅楼,位于***市经****号大院内(原***市委大院),北临***路,东侧为***路。地上建筑由四栋“凸字型”的基本呈一字型的单元式高层住宅排列组成,地下 2 层,其中两个边单元地上主体 31 层,两个单元地上主体 33 层。建筑总长度约 116m,典型宽度约为 21.3m。标准层层高为 2.95m,房屋高度:97.65m,建筑面积 67222㎡。本工程高层住宅部分的结构形式为全现浇钢筋混凝土剪力墙结构,屋面及其各层楼板采纳全现浇楼盖。二、编制说明1、编制依据(1)***国际商业工程一期工程 2#楼施工图。(2)国家现行有关施工操作规程型钢悬挑卸料平台的计算依据《建筑施工高处作业安全技术法律规范》(JGJ80-91)、《建筑结构荷载法律规范》(GB 50009-2001)、《施工手册》第四版、《材料力学》、《钢结构设计法律规范》(GB 50017-2025)、《混凝土结构设计法律规范》等法律规范编制。(3)陕西省***市建委颁发的有关建筑规程、安全、质量等文件。(4)我单位有关类似工程施工经验及相关资料。2、编制目的为确保***国际商业广场一期工程 2#住宅楼安全顺利建成,特编制本作业方案,用以指导卸料平台的搭设和拆除。本工程采纳悬挑式型钢卸料平台,加工制作四个,分别设置在南北面各单元阳台处,卸料平台的固定采纳 18 斜拉钢丝绳作主要受力构件,并配以顶板上预埋的卡环辅助固定。主次梁均分别采纳【16、【10 槽钢,每侧设置两道钢丝绳拉结,第一道钢丝绳距外墙边线 3.2 m,第二道钢丝绳距第一道 2.4 m。三、荷载计算1、平台自重【16 槽钢:19.755×9.8×(7.6+1.37)×2 N = 3473 N【10 槽钢:10.007×9.8×1.37×4 N = 537 N方木:10.5×7.5×30 = 2362 N钢管 φ48 栏杆:3.8×9.8×(7.6+1.2×5)= 506 N模板:40×4.2×1.2×2 = 403 N合计:3473 N + 537 N + 2362 N + 506 N + 403 N = 7281 N则设计值:7.281 KN ×1.2 = 8.372 KNq 恒=8.372 /(1.5×4.2)=1.33 KN/m22、施...
