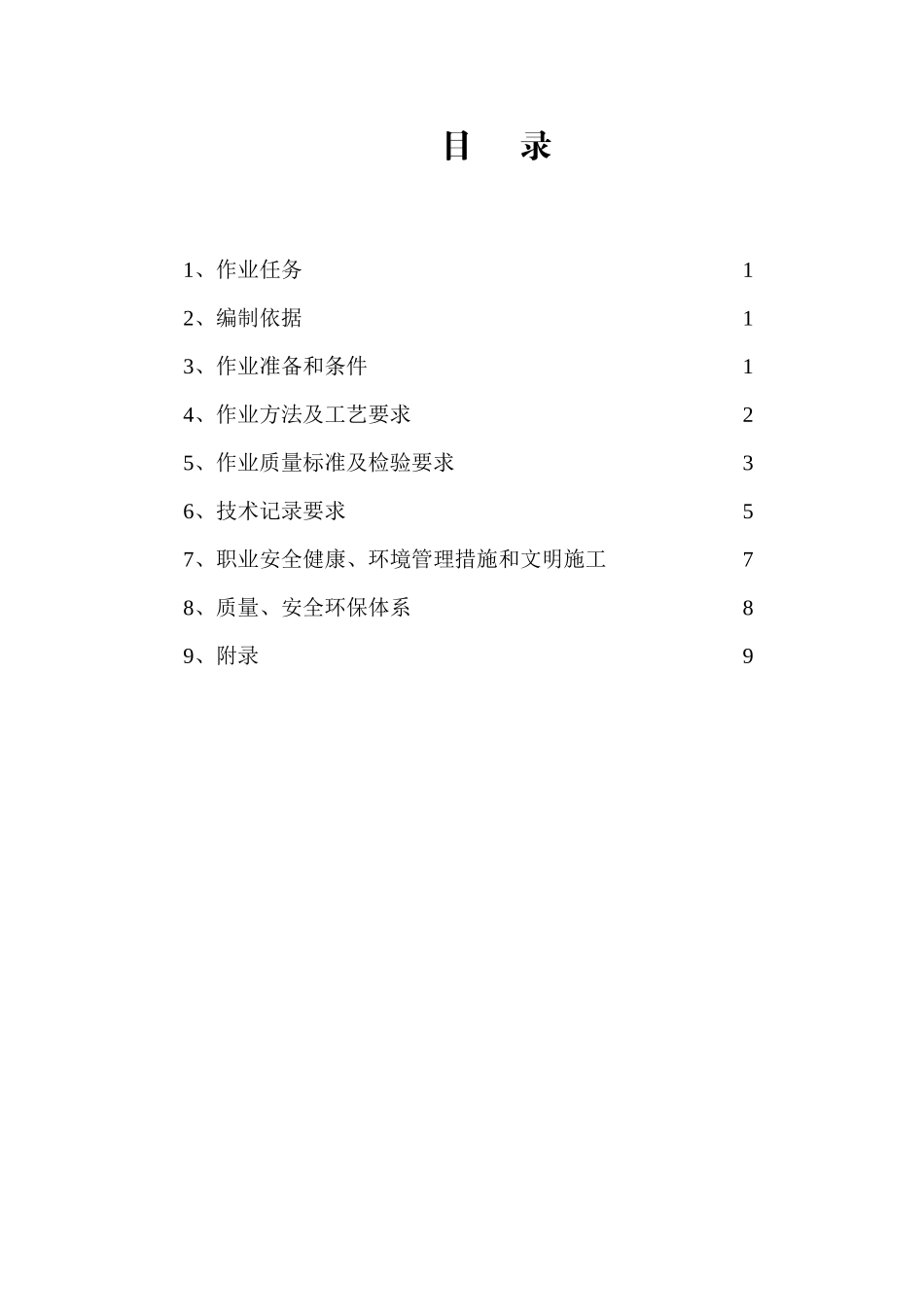

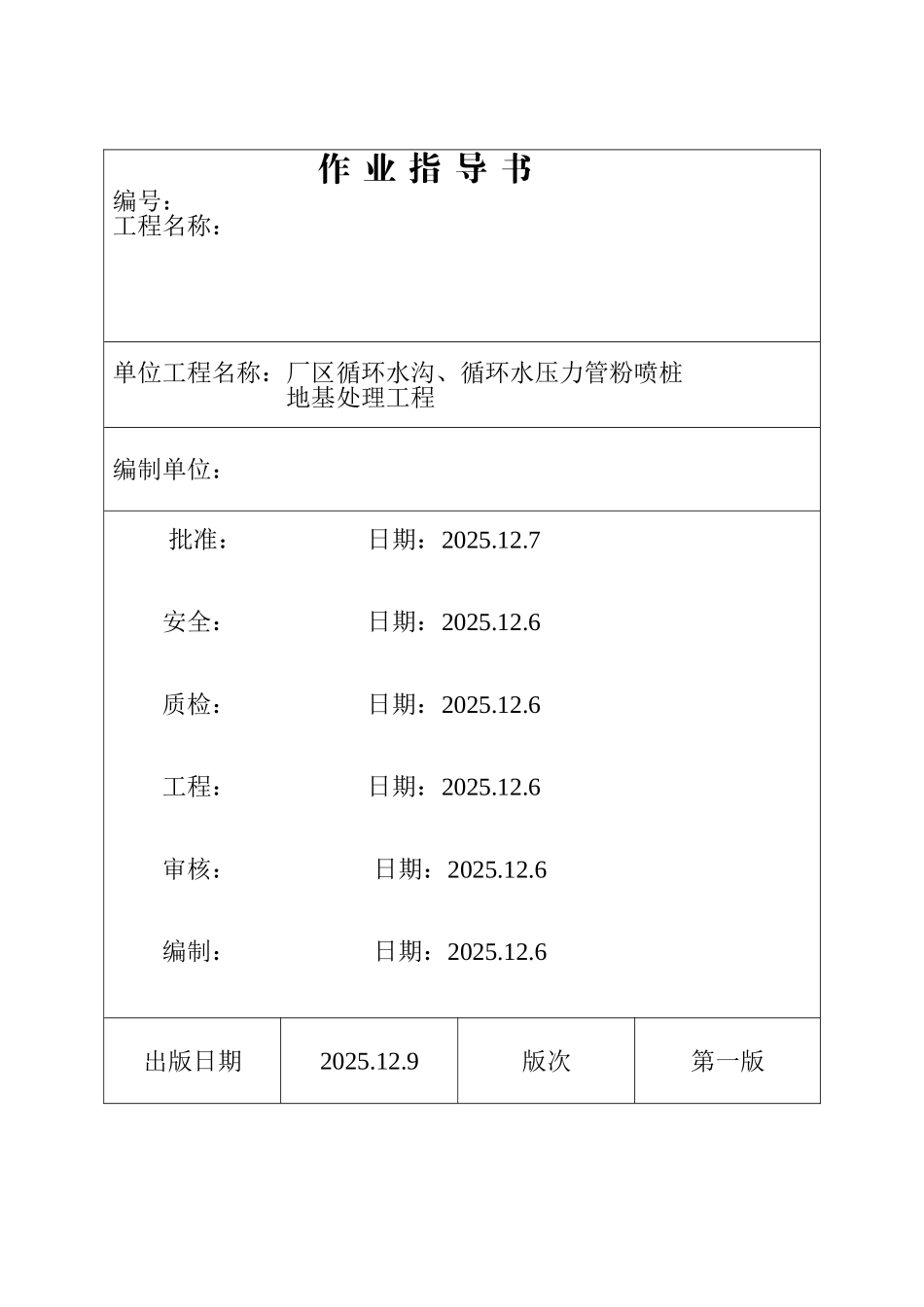

9版次第一版目 录1、作业任务12、编制依据13、作业准备和条件14、作业方法及工艺要求25、作业质量标准及检验要求36、技术记录要求57、职业安全健康、环境管理措施和文明施工78、质量、安全环保体系89、附录91、作业任务1

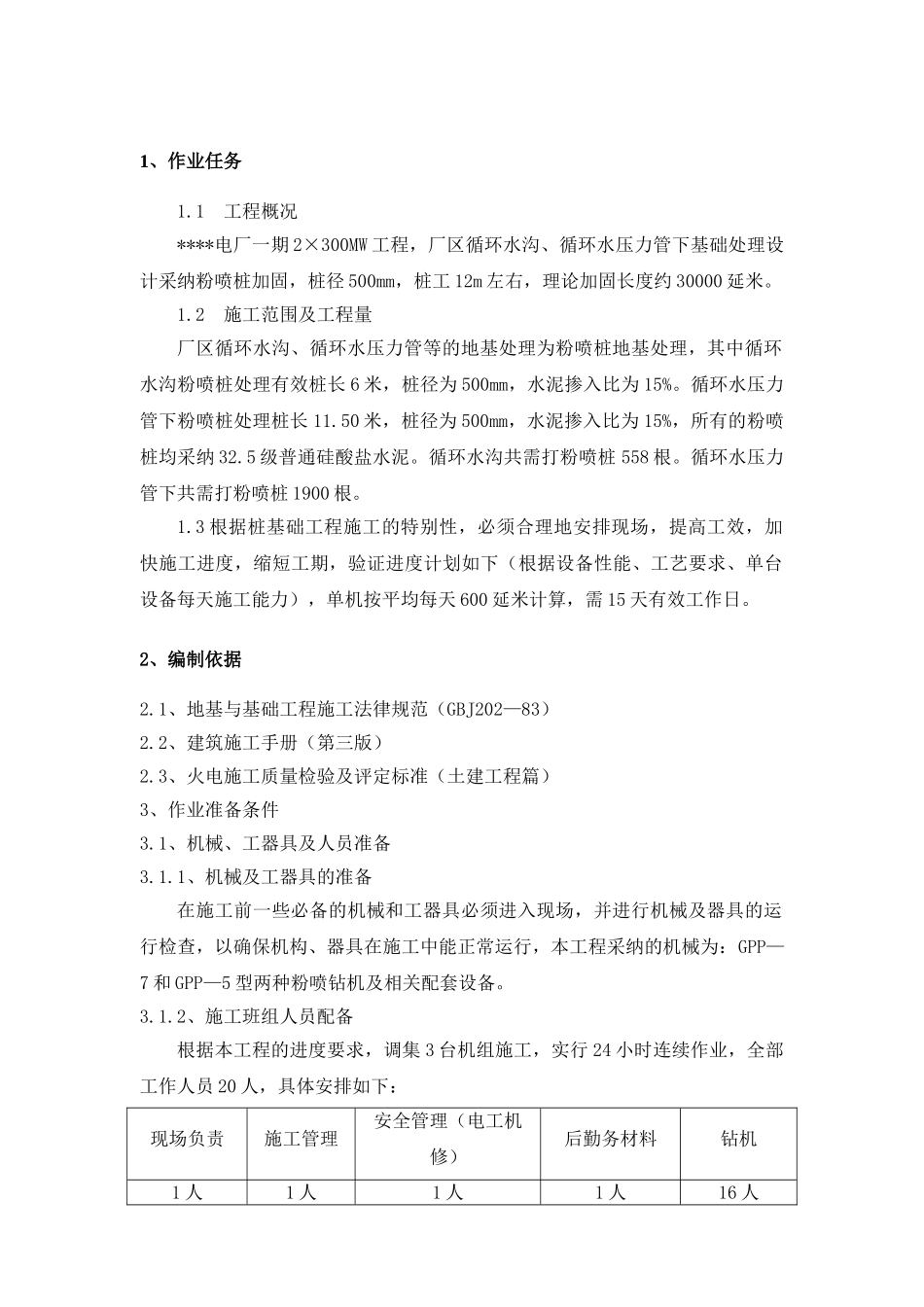

1 工程概况****电厂一期 2×300MW 工程,厂区循环水沟、循环水压力管下基础处理设计采纳粉喷桩加固,桩径 500mm,桩工 12m 左右,理论加固长度约 30000 延米
2 施工范围及工程量厂区循环水沟、循环水压力管等的地基处理为粉喷桩地基处理,其中循环水沟粉喷桩处理有效桩长 6 米,桩径为 500mm,水泥掺入比为 15%
循环水压力管下粉喷桩处理桩长 11
50 米,桩径为 500mm,水泥掺入比为 15%,所有的粉喷桩均采纳 32
5 级普通硅酸盐水泥
循环水沟共需打粉喷桩 558 根
循环水压力管下共需打粉喷桩 1900 根
3 根据桩基础工程施工的特别性,必须合理地安排现场,提高工效,加快施工进度,缩短工期,验证进度计划如下(根据设备性能、工艺要求、单台设备每天施工能力),单机按平均每天 600 延米计算,需 15 天有效工作日
2、编制依据2
1、地基与基础工程施工法律规范(GBJ202—83)2
2、建筑施工手册(第三版)2
3、火电施工质量检验及评定标准(土建工程篇)3、作业准备条件3
1、机械、工器具及人员准备3
1、机械及工器具的准备在施工前一些必备的机械和工器具必须进入现场,并进行机械及器具
