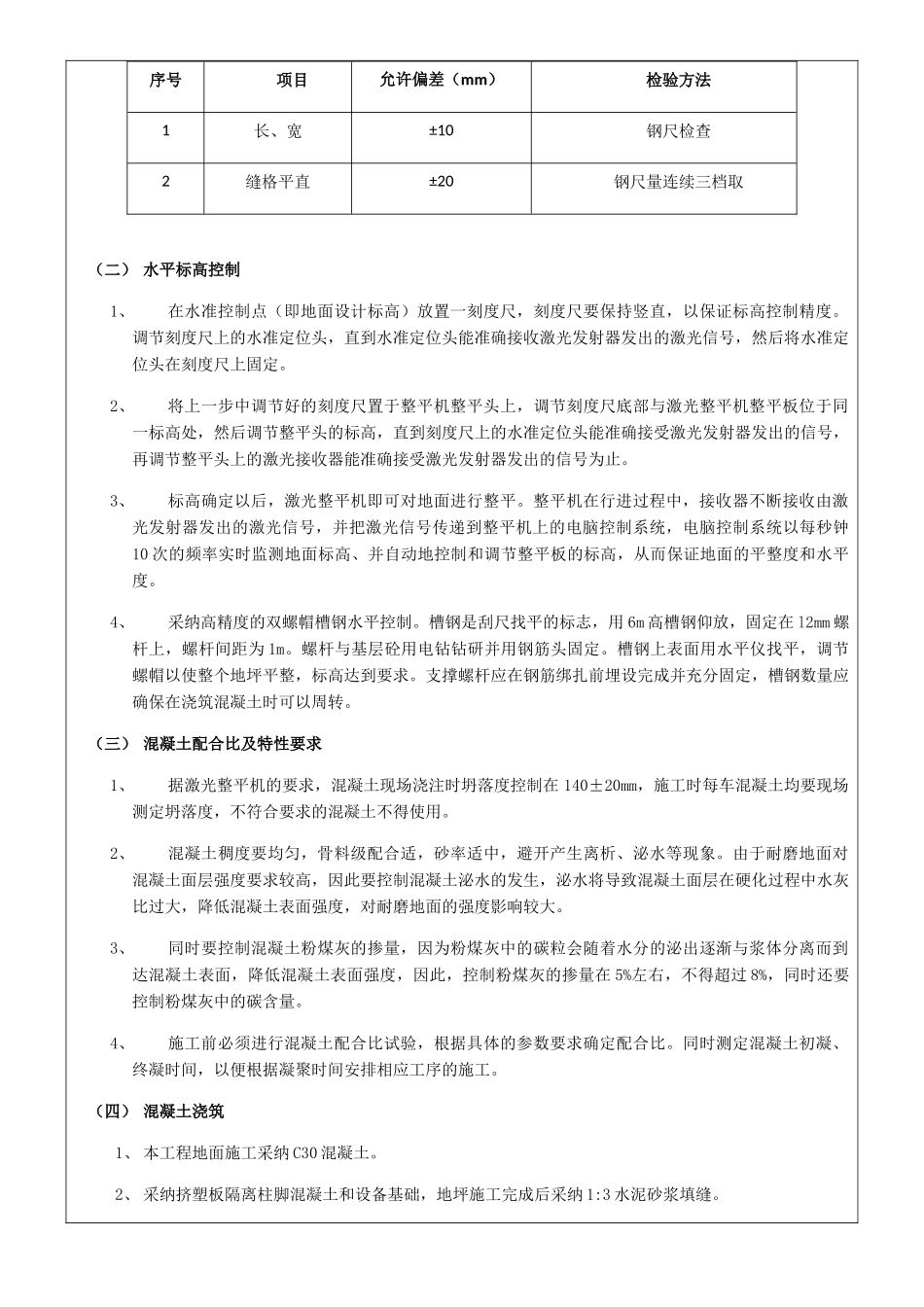

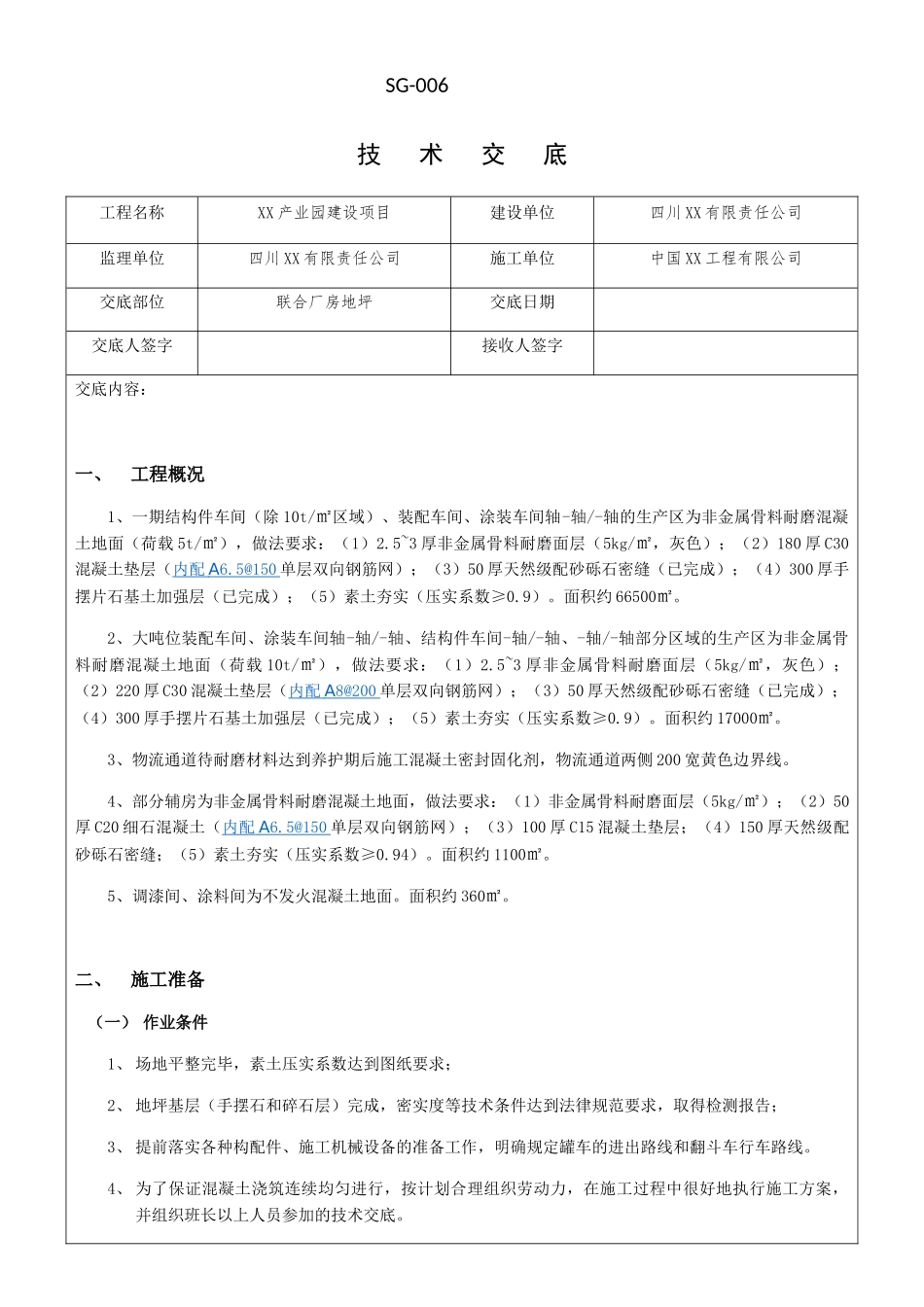

SG-006技 术 交 底工程名称XX 产业园建设项目建设单位四川 XX 有限责任公司监理单位四川 XX 有限责任公司施工单位中国 XX 工程有限公司交底部位联合厂房地坪交底日期交底人签字接收人签字交底内容:一、工程概况1、一期结构件车间(除 10t/㎡区域)、装配车间、涂装车间轴-轴/-轴的生产区为非金属骨料耐磨混凝土地面(荷载 5t/㎡),做法要求:(1)2.5~3 厚非金属骨料耐磨面层(5kg/㎡,灰色);(2)180 厚 C30混凝土垫层(内配 A 6.5@150 单层双向钢筋网);(3)50 厚天然级配砂砾石密缝(已完成);(4)300 厚手摆片石基土加强层(已完成);(5)素土夯实(压实系数≥0.9)。面积约 66500㎡。2、大吨位装配车间、涂装车间轴-轴/-轴、结构件车间-轴/-轴、-轴/-轴部分区域的生产区为非金属骨料耐磨混凝土地面(荷载 10t/㎡),做法要求:(1)2.5~3 厚非金属骨料耐磨面层(5kg/㎡,灰色);(2)220 厚 C30 混凝土垫层(内配 A 8@200 单层双向钢筋网);(3)50 厚天然级配砂砾石密缝(已完成);(4)300 厚手摆片石基土加强层(已完成);(5)素土夯实(压实系数≥0.9)。面积约 17000㎡。3、物流通道待耐磨材料达到养护期后施工混凝土密封固化剂,物流通道两侧 200 宽黄色边界线。4、部分辅房为非金属骨料耐磨混凝土地面,做法要求:(1)非金属骨料耐磨面层(5kg/㎡);(2)50厚 C20 细石混凝土(内配 A 6.5@150 单层双向钢筋网);(3)100 厚 C15 混凝土垫层;(4)150 厚天然级配砂砾石密缝;(5)素土夯实(压实系数≥0.94)。面积约 1100㎡。5、调漆间、涂料间为不发火混凝土地面。面积约 360㎡。二、施工准备(一) 作业条件1、 场地平整完毕,素土压实系数达到图纸要求;2、 地坪基层(手摆石和碎石层)完成,密实度等技术条件达到法律规范要求,取得检测报告;3、 提前落实各种构配件、施工机械设备的准备工作,明确规定罐车的进出路线和翻斗车行车路线。4、 为了保证混凝土浇筑连续均匀进行,按计划合理组织劳动力,在施工过程中很好地执行施工方案,并组织班长以上人员参加的技术交底。5、 及时了解掌握天气变化情况,根据天气状况合理安排混凝土施工作业,保证基层和面层的施工质量。6、 在混凝土浇筑以前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差值应符合国家现行标准(GB50204)的规定。(二) 施工机具激光整平机、抹平机、驾...
