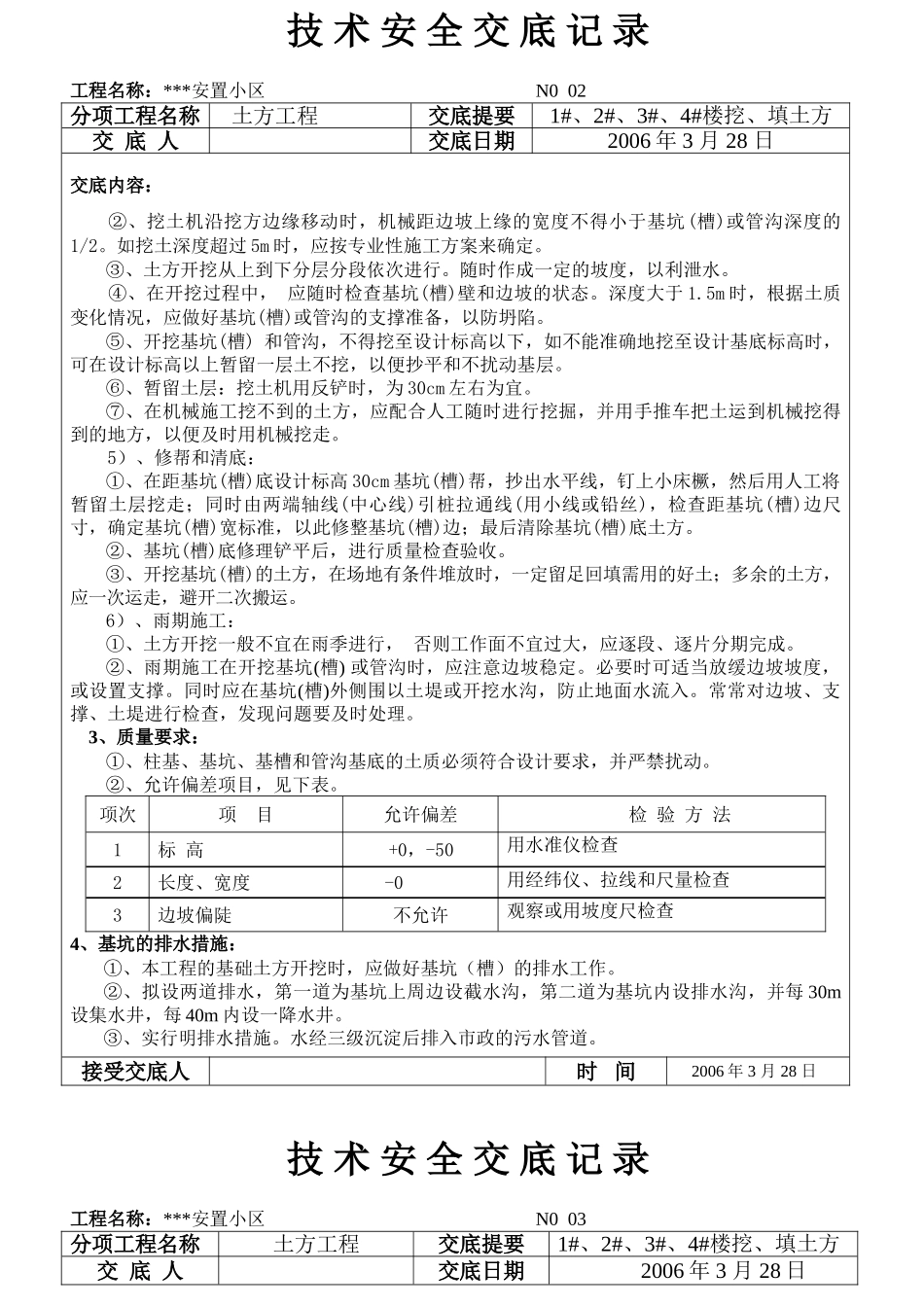

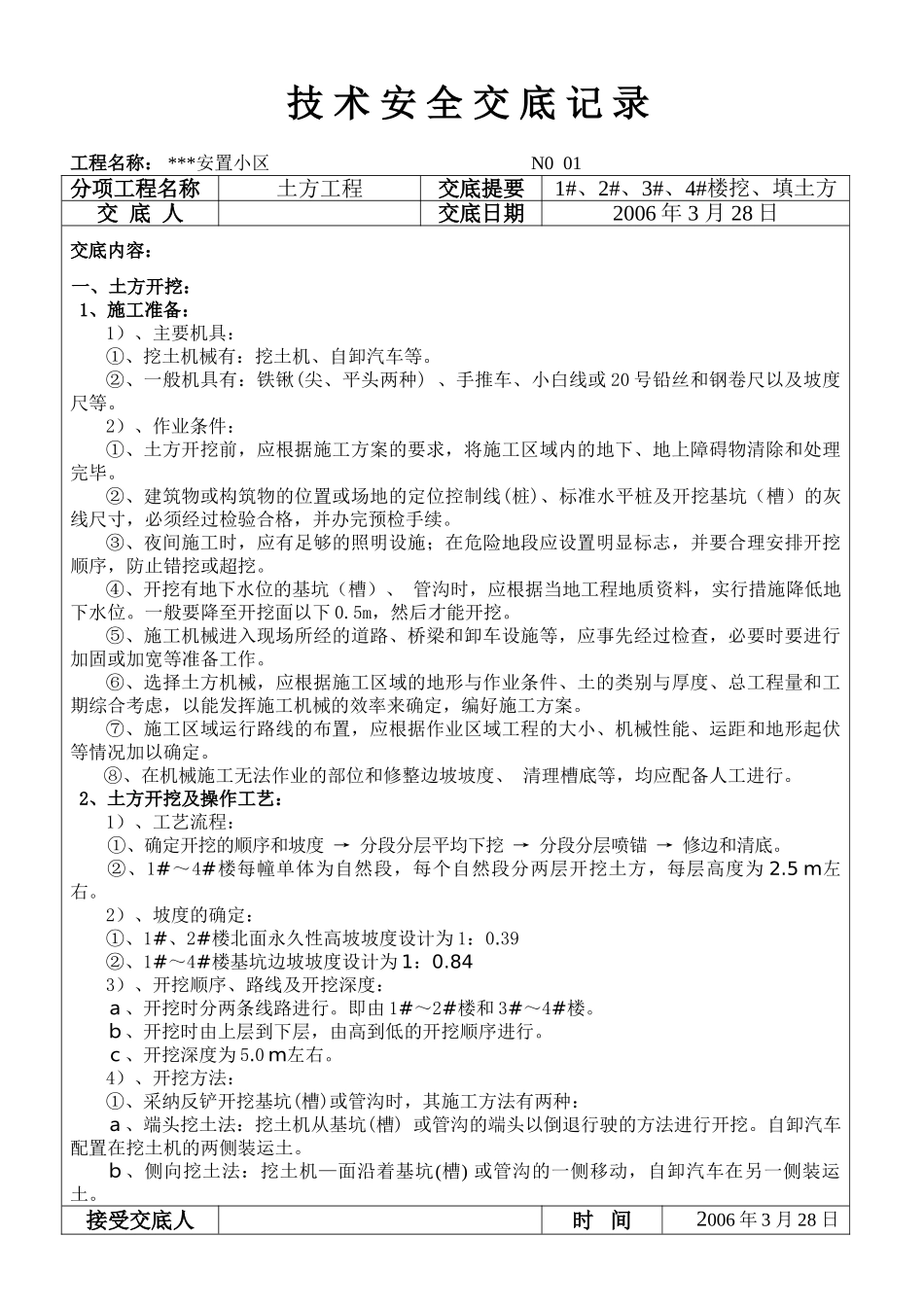

技 术 安 全 交 底 记 录工程名称: ***安置小区 N0 01分项工程名称土方工程交底提要1#、2#、3#、4#楼挖、填土方交 底 人交底日期2006 年 3 月 28 日交底内容:一、土方开挖:1、施工准备:1)、主要机具:①、挖土机械有:挖土机、自卸汽车等。②、一般机具有:铁锹(尖、平头两种) 、手推车、小白线或 20 号铅丝和钢卷尺以及坡度尺等。2)、作业条件:①、土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。②、建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开挖基坑(槽)的灰线尺寸,必须经过检验合格,并办完预检手续。③、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。④、开挖有地下水位的基坑(槽)、 管沟时,应根据当地工程地质资料,实行措施降低地下水位。一般要降至开挖面以下 0.5m,然后才能开挖。⑤、施工机械进入现场所经的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。⑥、选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。⑦、施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。⑧、在机械施工无法作业的部位和修整边坡坡度、 清理槽底等,均应配备人工进行。2、土方开挖及操作工艺:1)、工艺流程:①、确定开挖的顺序和坡度 → 分段分层平均下挖 → 分段分层喷锚 → 修边和清底。②、1#~4#楼每幢单体为自然段,每个自然段分两层开挖土方,每层高度为 2.5 m左右。2)、坡度的确定:①、1#、2#楼北面永久性高坡坡度设计为 1:0.39②、1#~4#楼基坑边坡坡度设计为 1:0.843)、开挖顺序、路线及开挖深度:a、开挖时分两条线路进行。即由 1#~2#楼和 3#~4#楼。b、开挖时由上层到下层,由高到低的开挖顺序进行。c、开挖深度为 5.0 m左右。4)、开挖方法:①、采纳反铲开挖基坑(槽)或管沟时,其施工方法有两种:a、端头挖土法:挖土机从基坑(槽) 或管沟的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。b、侧向挖土法:挖土机—面沿着基坑(槽) 或管沟的一侧移动,自卸汽车在另一侧装运土。接受交底人时 间2006 年 3 月 28 日技 术 安 全 交 底 记 录工程名称:***安置小区 N...
