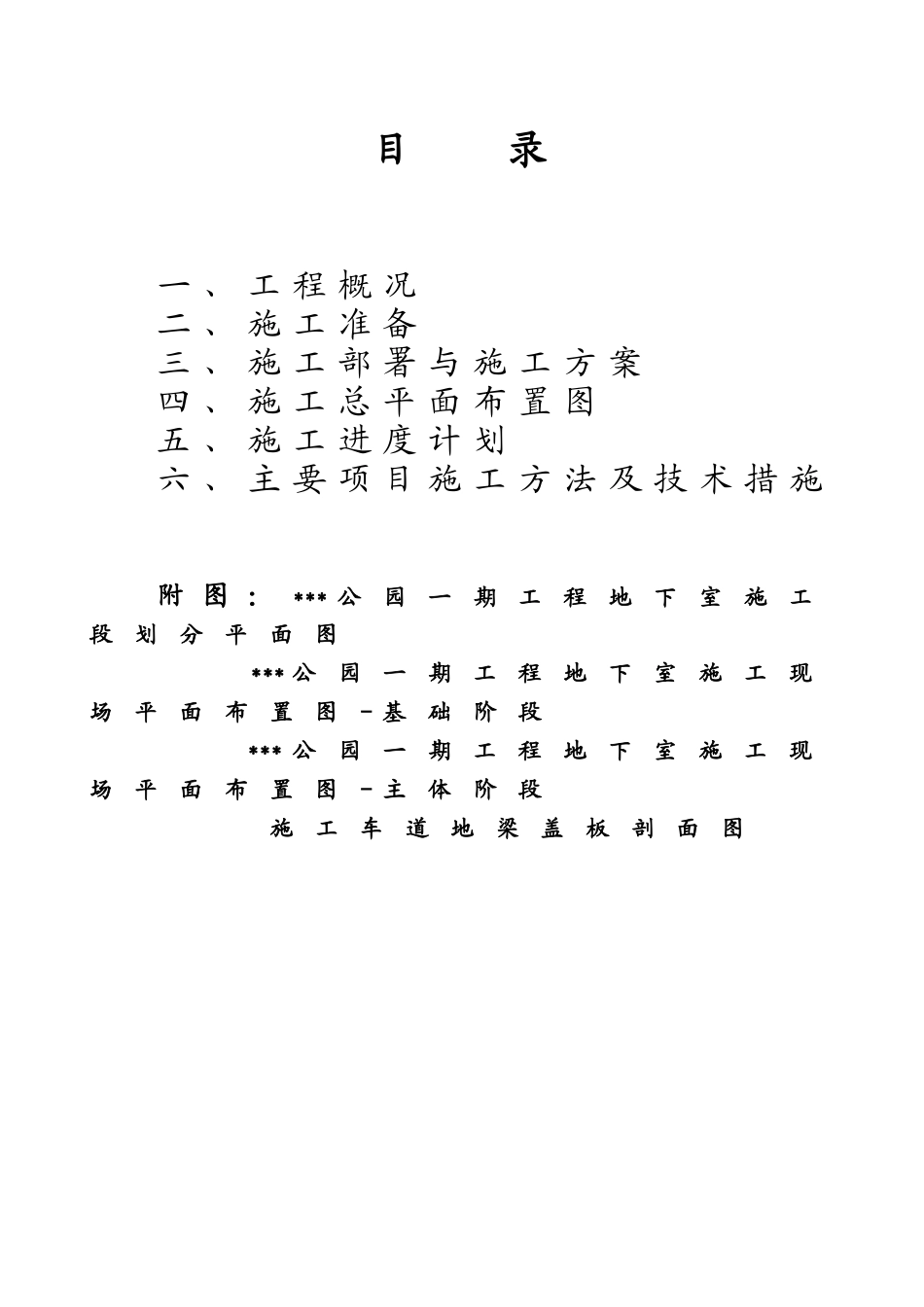

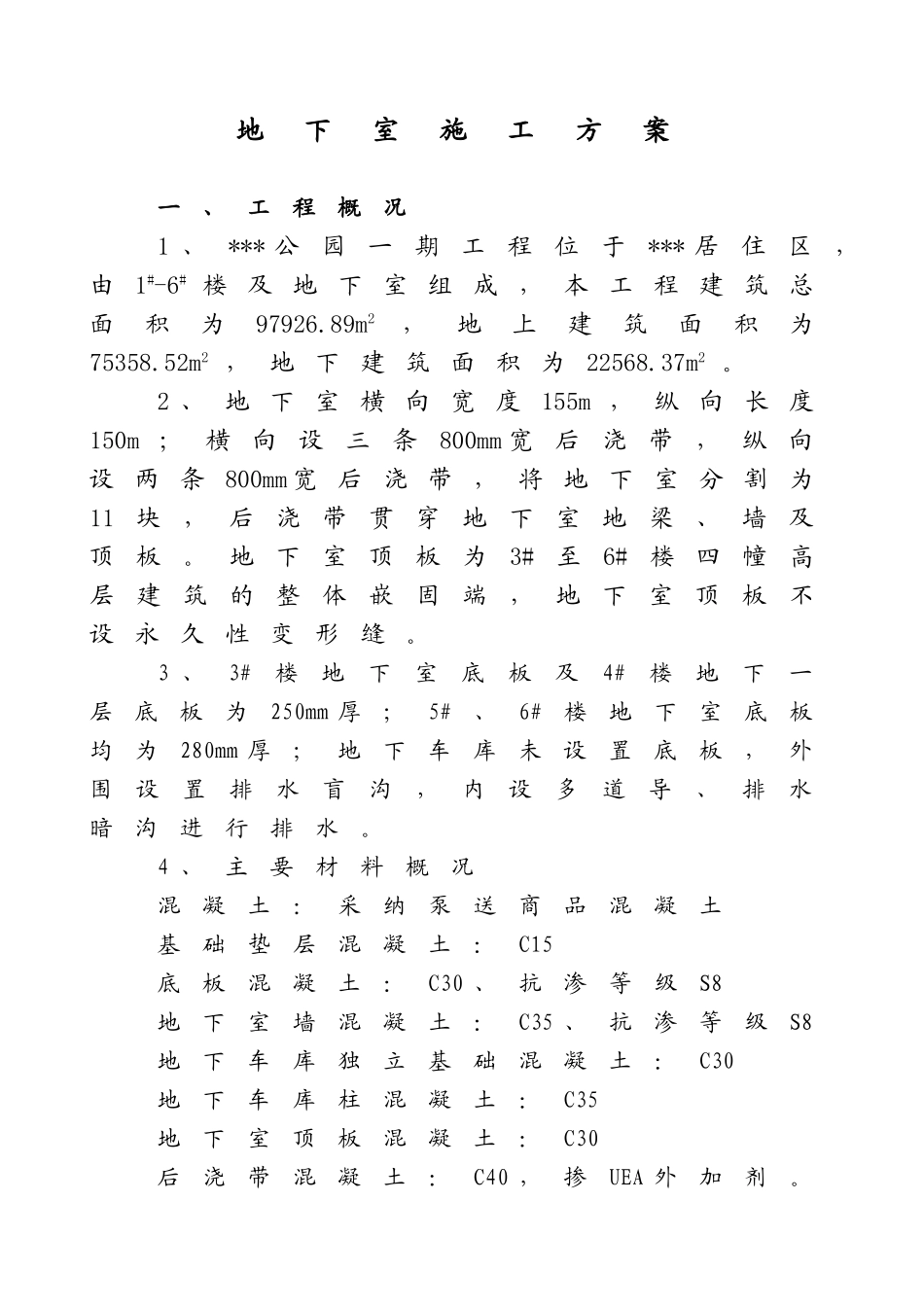

****** 公园一期工程公园一期工程 地下室施工方案地下室施工方案 2025 年 2 月目 录一 、 工 程 概 况二 、 施 工 准 备三 、 施 工 部 署 与 施 工 方 案四 、 施 工 总 平 面 布 置 图五 、 施 工 进 度 计 划六 、 主 要 项 目 施 工 方 法 及 技 术 措 施附 图 : *** 公园一期工程地下室施工段划分平面图 *** 公园一期工程地下室施工现场平面布置图- 基础阶段*** 公园一期工程地下室施工现场平面布置图- 主体阶段 施工车道地梁盖板剖面图地 下 室 施 工 方 案一、工程概况1 、*** 公园一期工程位于*** 居住区,由1#-6# 楼及地下室组成,本工程建筑总面积为97926
89m2,地上建筑面积为75358
52m2 ,地下建筑面积为22568
2 、地下室横向宽度155m ,纵向长度150m ;横向设三条800mm 宽后浇带,纵向设两条800mm 宽后浇带,将地下室分割为11块,后浇带贯穿地下室地梁、墙及顶板
地下室顶板为3#至6#楼四幢高层建筑的整体嵌固端,地下室顶板不设永久性变形缝
3 、3#楼地下室底板及4#楼地下一层底板为250mm 厚;5#、6#楼地下室底板均为280mm 厚;地下车库未设置底板,外围设置排水盲沟,内设多道导、排水暗沟进行排水
4 、主要材料概况混凝土:采纳泵送商品混凝土基础垫层混凝土:C15底板混凝土:C30 、抗渗等级S8地下室墙混凝土:C35 、抗渗等级S8地下车库独立基础混凝土:C30地下车库柱混凝土:C35地下室顶板混凝土:C30后浇带混凝土:C40 ,掺UEA 外加剂
5、工程特点本工程具有地下室面积大、防水要求高、工程条件复杂和施工技术要求高等特点
除了必须满足混凝土强度刚度、整体性和耐久性要求外,还存在如何控制温差变化和混凝土收缩裂缝等问题,故该问题也是
