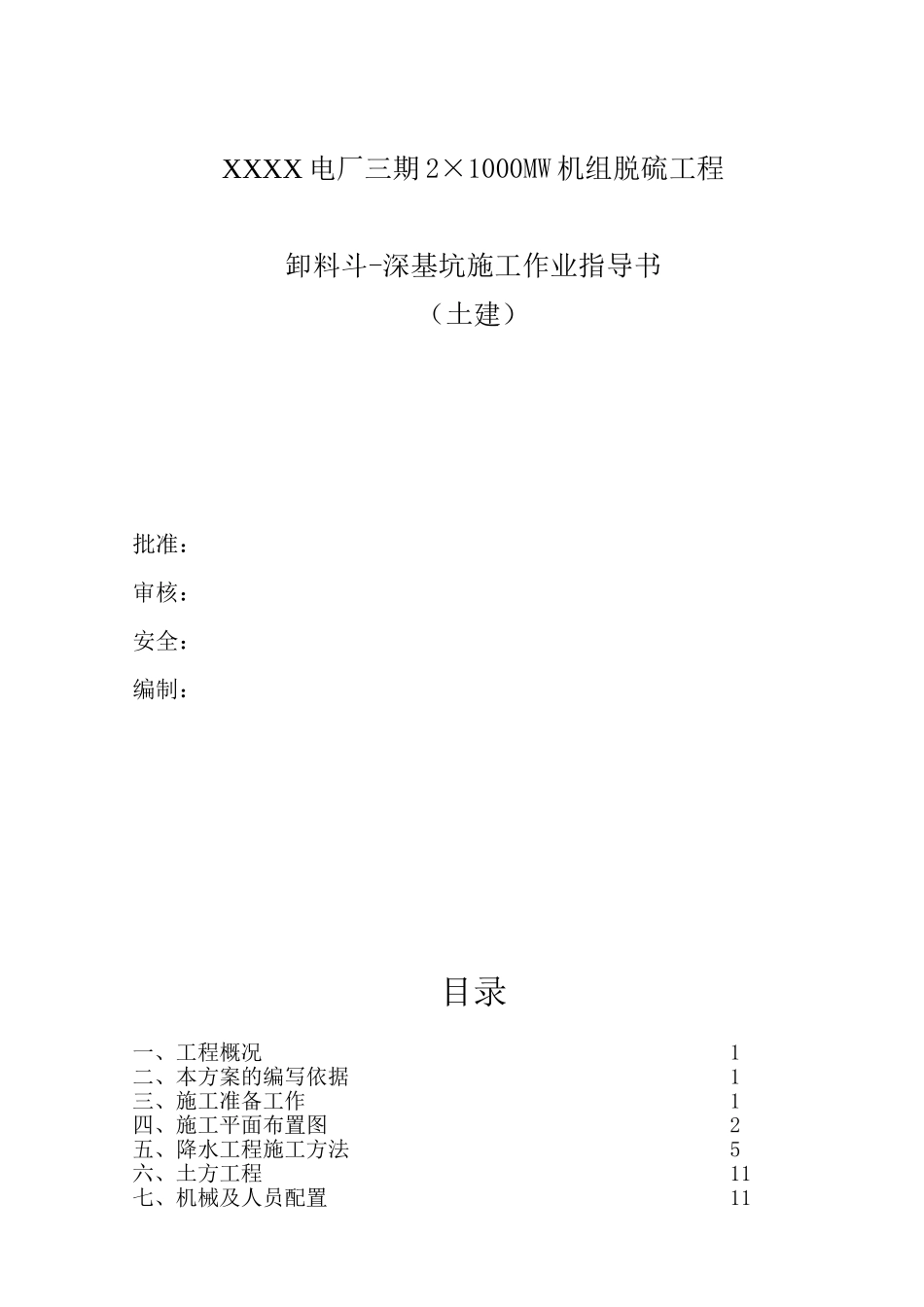

XXXX 电厂三期 2×1000MW 机组脱硫工程卸料斗-深基坑施工作业指导书(土建)批准:审核:安全:编制:目录一、工程概况 1二、本方案的编写依据 1三、施工准备工作 1四、施工平面布置图 2五、降水工程施工方法 5六、土方工程 11七、机械及人员配置 11八、质量要求和措施 12九、安全措施 13十、文明施工管理措施 15一、 工程概况:该工程为 XXXX 发电厂三期 2×1000MW 脱硫土建工程 –卸料间工程,卸料间基础基底标高为-7
4 m,部分基坑底标高为-8
4m,自然地面标高为-1
7m,开挖深度为 5
7m 与 6
7m;建筑物北侧为厂区道路,下有消防管道及厂区雨水管道,按原设计 1:1
5~1:2 的放坡系数进行放坡开挖,开挖位置不够,且正值本地区丰水期、地下水位较高,因此必须先将北侧 7 米宽的道路全部破除、管道移除和实行必要的降水
二、 本方案的编写依据:1、《建筑与市政降水工程技术法律规范》 JGJ/T111-982、《基坑工程设计法律规范》 GB50202—20253、《建筑地基基础工程施工质量验收法律规范》 GB50202-20254、脱硫岛卸料间施工图 WTL44S—T03075、XXXX 发电厂三期工程脱硫区岩土工程勘察报告 F286S—G01三、 施工准备工作:1、根据控制桩、水准点和施工图纸,进行测量放线工作
基坑开挖范围内所有轴线桩、水准点都要引出机械施工活动区外,并设置涂红白漆的钢管支架加以保护
2、道路破除:施工前先将道路北侧外进行回填,做好临时车辆通道,然后破除施工放坡段道路,破除段长度约 13m
临时道路具体做法为:将回填土夯实,上铺 0
5m 厚块石,然后路面铺 0
3m 厚碎石
临时道路将高出现有道路 200mm,宽度为 6m(弯道处为 7m)
待基础施工至零米回填后,对原有道路进行恢复,恢复标准参照现有道路做法
