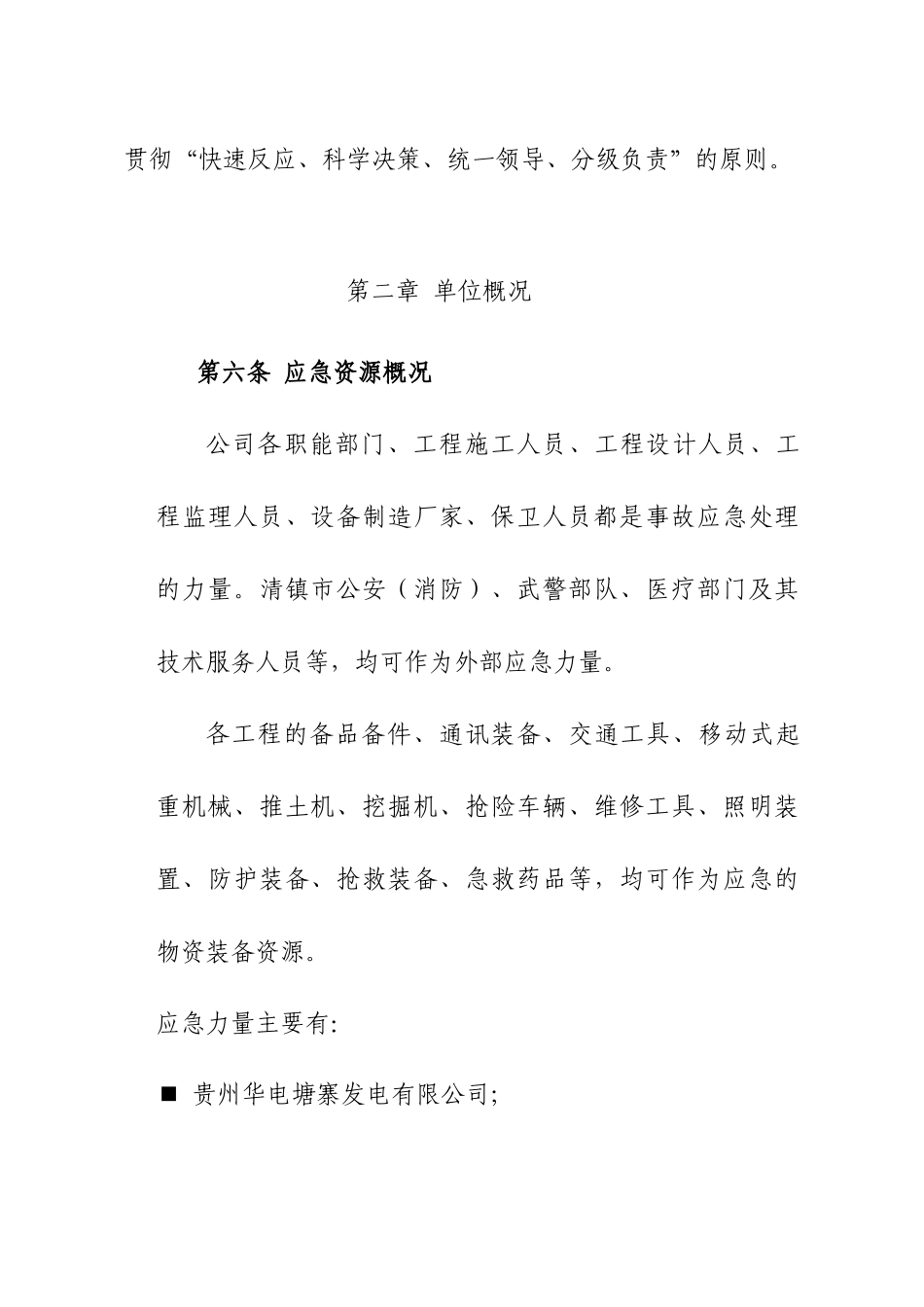

附件六:贵州华电塘寨发电有限公司 2×600MW 机组新建工程工程质量事故应急预案第一章 总则第一条 编制目的为增强贵州华电塘寨发电有限公司 2×600MW 机组新建工程质量事故应急处理的快速反应能力,确保在发生工程质量事故、重大突发事件等紧急情况下能够实行快速科学、有序、高效应对措施,最大限度地减少事故损失,保障工程安全和人身安全,特制定本预案。第二条 编制依据《中华人民共和国安全生产法》《建设工程质量管理条例》《建设部《工程建设重大质量事故报告和调查程序》《建设部《建设工程重大质量安全事故应急预案》《中国华电集团公司建设工程质量事故应急预案》《贵州华电塘寨发电有限公司总体事故应急预案》第三条 适用范围本预案适用于贵州华电塘寨发电有限公司 2×600MW 机组新建工程建设中发生质量事故达到Ⅱ级应急响应的应急处置工作。第四条 与其它预案的关系本预案为《贵州华电塘寨发电有限公司 2×600MW 机组新建工程总体事故应急预案》(以下简称《总体预案》)的专项预案,在《总体预案》的基础上制定,可以单独使用。本预案在使用时,向上与《总体预案》和《中国华电集团公司建设工程质量事故应急预案》相配合,向下与施工单位建设工程质量事故预案相配合。第五条 工作原则 质量事故应急工作遵循“预防为主、常备不懈”的方针,贯彻“快速反应、科学决策、统一领导、分级负责”的原则。第二章 单位概况第六条 应急资源概况公司各职能部门、工程施工人员、工程设计人员、工程监理人员、设备制造厂家、保卫人员都是事故应急处理的力量。清镇市公安(消防)、武警部队、医疗部门及其技术服务人员等,均可作为外部应急力量。各工程的备品备件、通讯装备、交通工具、移动式起重机械、推土机、挖掘机、抢险车辆、维修工具、照明装置、防护装备、抢救装备、急救药品等,均可作为应急的物资装备资源。应急力量主要有: 贵州华电塘寨发电有限公司; 四川电力建设第三工程公司; 贵州电力建设第二工程公司; 贵州电力建设第一工程公司; 黑龙江火电建设第一工程公司; 东北电管局烟塔公司; 中南监理公司; 河北电力设计院、贵州电力设计院及各设备制造厂商; 清镇市消防队、武警支队、医疗机构等附近外部支援。第七条 危险分析(一) 质量事故定义电力工程建设过程中,由于建设管理、监理、设计、施工设备及材料等原因造成工程质量不符合规程法律规范和合同规定的质量标准,影响工...
