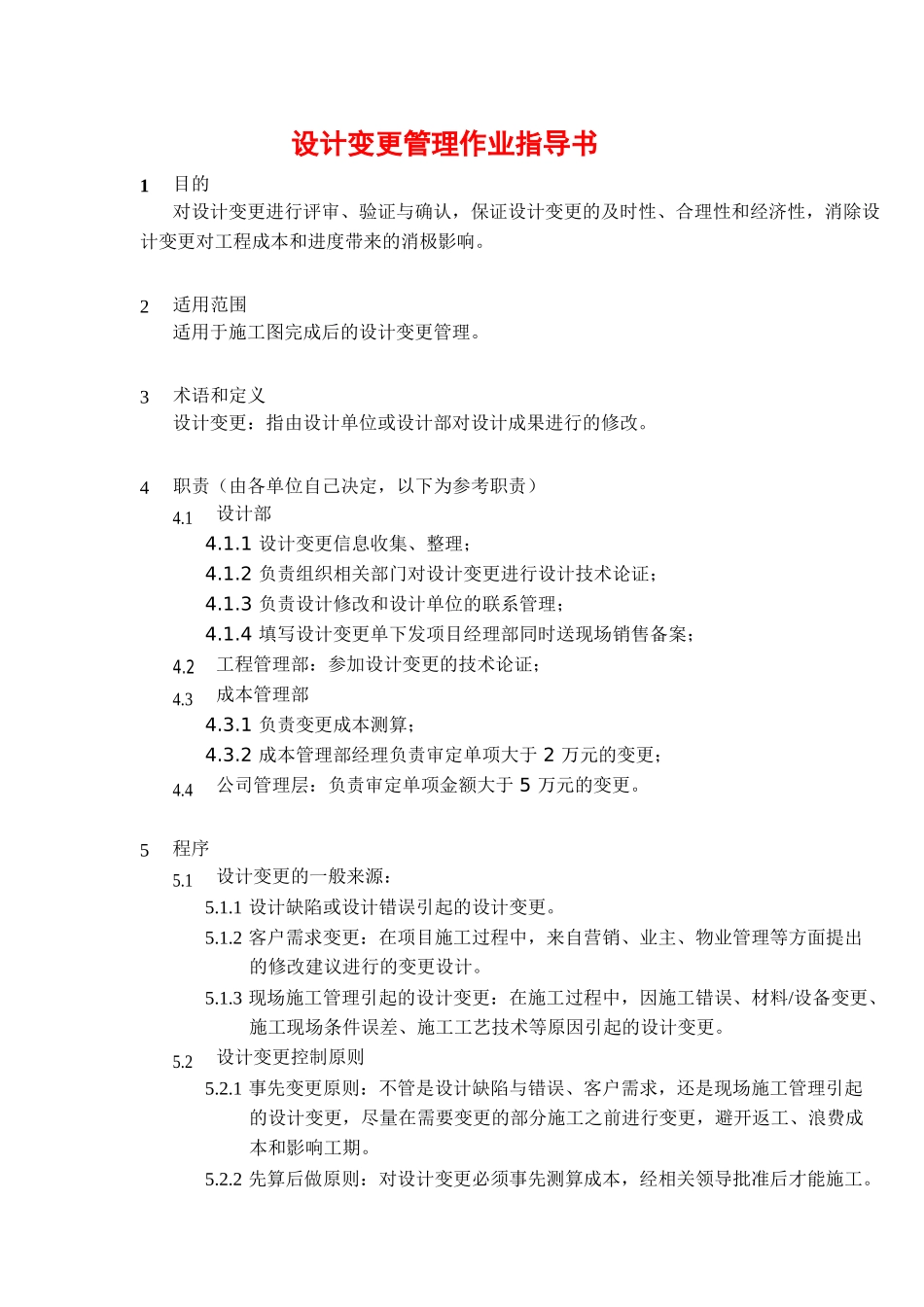

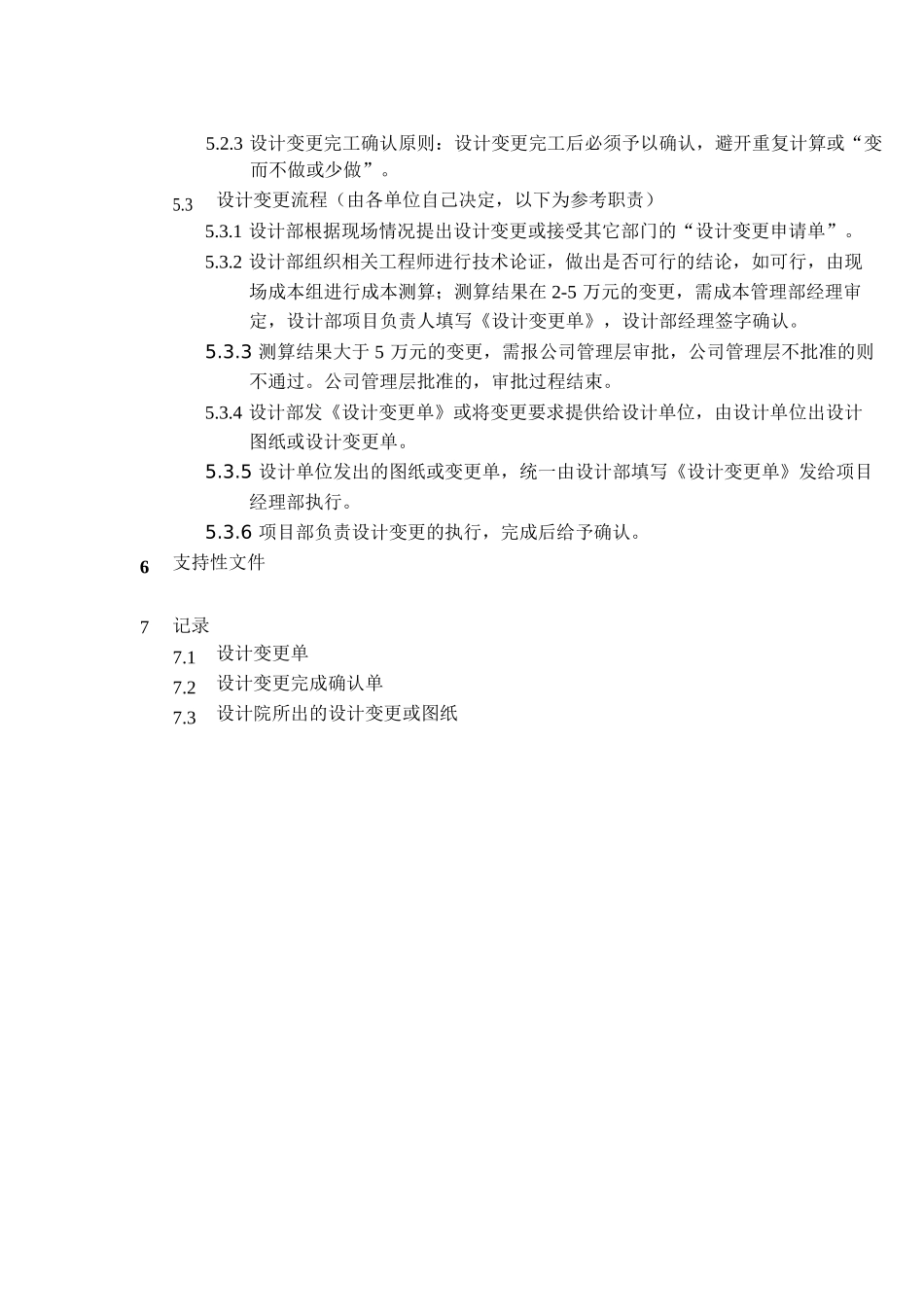

设计变更管理作业指导书1目的对设计变更进行评审、验证与确认,保证设计变更的及时性、合理性和经济性,消除设计变更对工程成本和进度带来的消极影响
234适用范围适用于施工图完成后的设计变更管理
术语和定义设计变更:指由设计单位或设计部对设计成果进行的修改
职责(由各单位自己决定,以下为参考职责)4
1 设计变更信息收集、整理;4
2 负责组织相关部门对设计变更进行设计技术论证;4
3 负责设计修改和设计单位的联系管理;4
4 填写设计变更单下发项目经理部同时送现场销售备案;工程管理部:参加设计变更的技术论证;成本管理部4
1 负责变更成本测算;4
2 成本管理部经理负责审定单项大于 2 万元的变更;公司管理层:负责审定单项金额大于 5 万元的变更
2设计变更的一般来源:5
1 设计缺陷或设计错误引起的设计变更
2 客户需求变更:在项目施工过程中,来自营销、业主、物业管理等方面提出的修改建议进行的变更设计
3 现场施工管理引起的设计变更:在施工过程中,因施工错误、材料/设备变更、施工现场条件误差、施工工艺技术等原因引起的设计变更
设计变更控制原则5
1 事先变更原则:不管是设计缺陷与错误、客户需求,还是现场施工管理引起的设计变更,尽量在需要变更的部分施工之前进行变更,避开返工、浪费成本和影响工期
2 先算后做原则:对设计变更必须事先测算成本,经相关领导批准后才能施工
3 设计变更完工确认原则:设计变更完工后必须予以确认,避开重复计算或“变而不做或少做”
3设计变更流程(由各单位自己决定,以下为参考职责)5
1 设计部根据现场情况提出设计变更或接受其它部门的“设计变更申请单”
2 设计部组织相关工程师进行技术论证,做出是否可行的结论,如可行,由现场成本组进行
