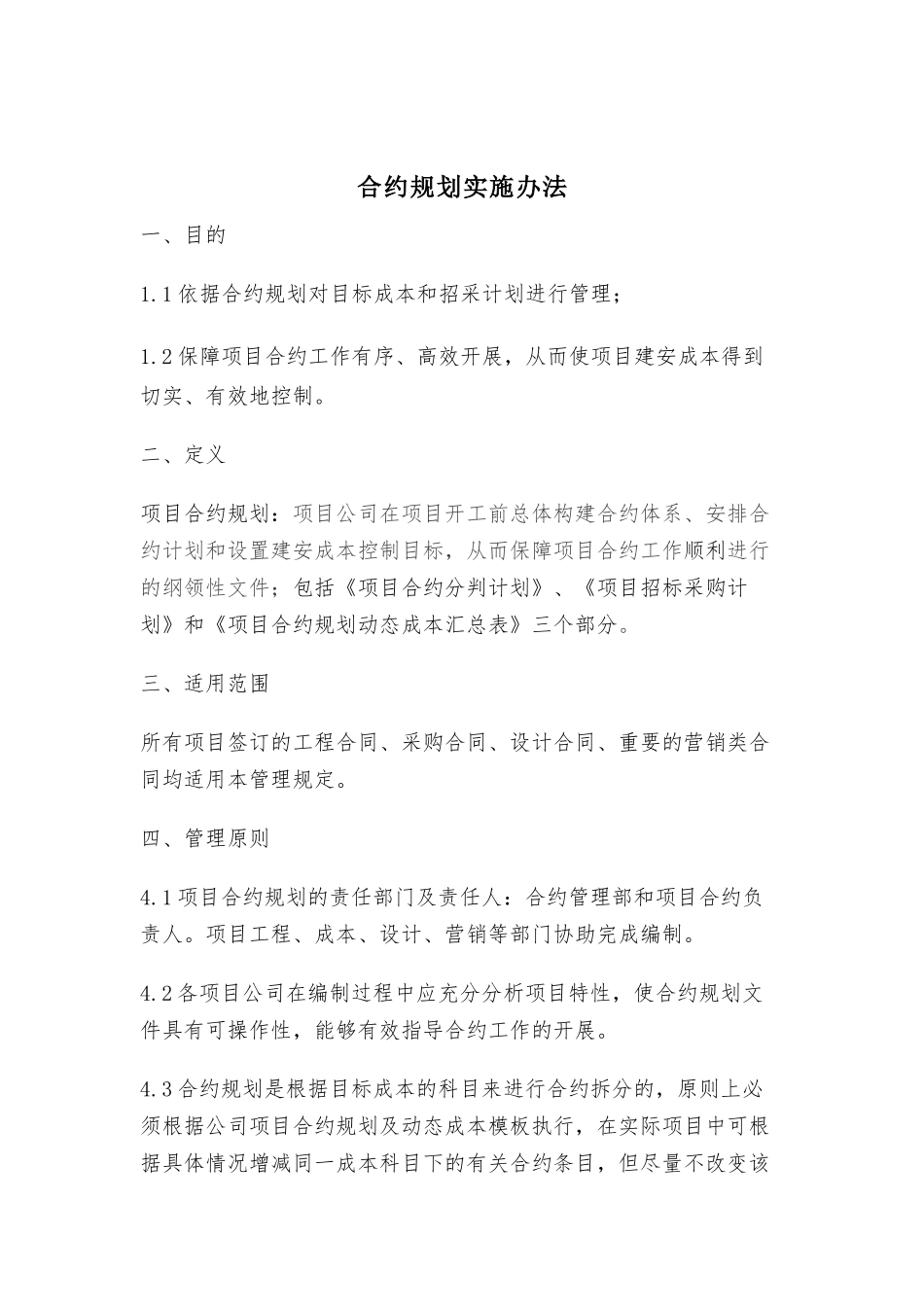

合约规划实施办法一、目的 1
1 依据合约规划对目标成本和招采计划进行管理;1
2 保障项目合约工作有序、高效开展,从而使项目建安成本得到切实、有效地控制

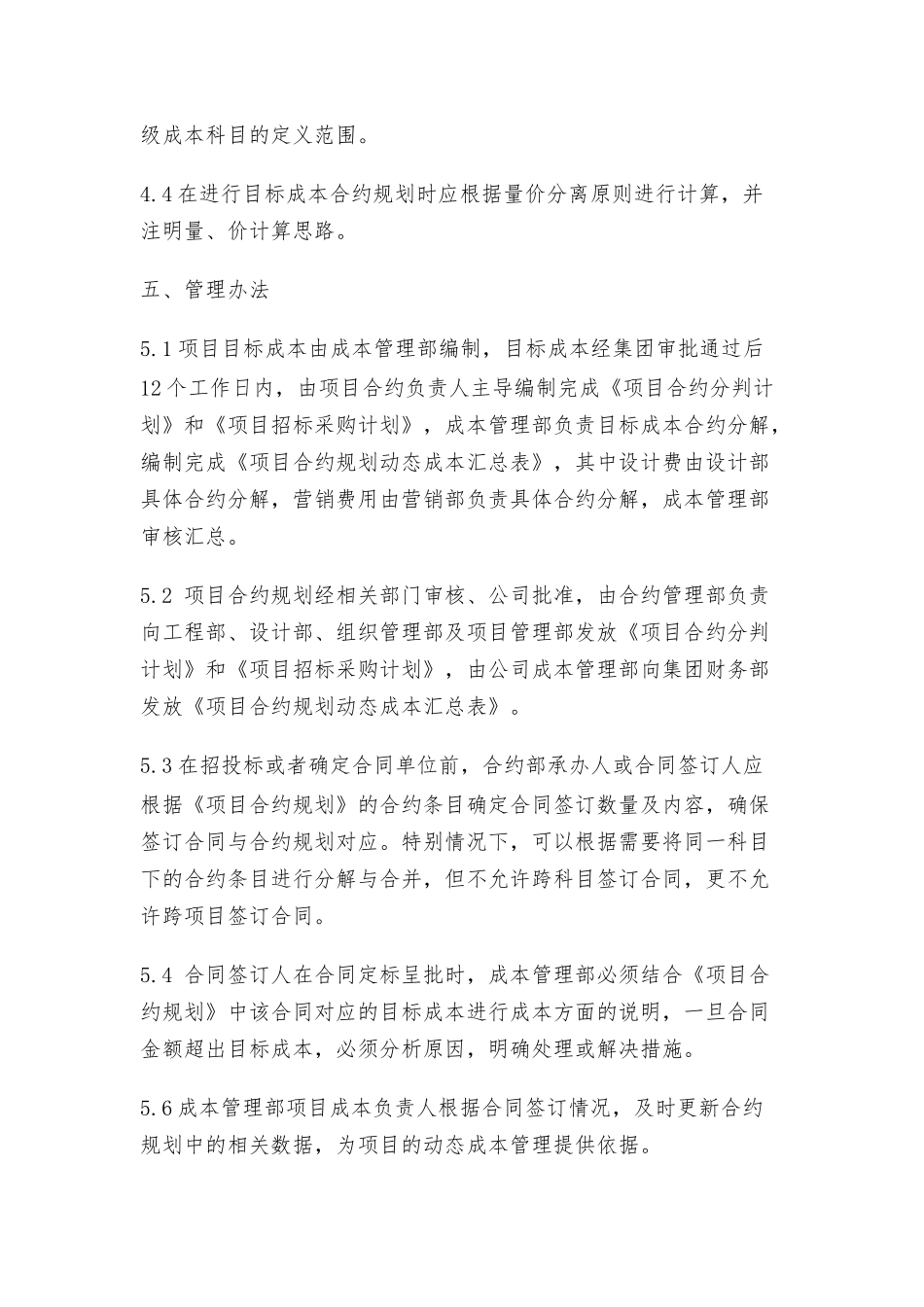

二、定义项目合约规划:项目公司在项目开工前总体构建合约体系、安排合约计划和设置建安成本控制目标,从而保障项目合约工作顺利进行的纲领性文件;包括《项目合约分判计划》、《项目招标采购计划》和《项目合约规划动态成本汇总表》三个部分
三、适用范围 所有项目签订的工程合同、采购合同、设计合同、重要的营销类合同均适用本管理规定
四、管理原则 4
1 项目合约规划的责任部门及责任人:合约管理部和项目合约负责人
项目工程、成本、设计、营销等部门协助完成编制
2 各项目公司在编制过程中应充分分析项目特性,使合约规划文件具有可操作性,能够有效指导合约工作的开展
3 合约规划是根据目标成本的科目来进行合约拆分的,原则上必须根据公司项目合约规划及动态成本模板执行,在实际项目中可根据具体情况增减同一成本科目下的有关合约条目,但尽量不改变该级成本科目的定义范围
4 在进行目标成本合约规划时应根据量价分离原则进行计算,并注明量、价计算思路
五、管理办法 5
1 项目目标成本由成本管理部编制,目标成本经集团审批通过后12 个工作日内,由项目合约负责人主导编制完成《项目合约分判计划》和《项目招标采购计划》,成本管理部负责目标成本合约分解,编制完成《项目合约规划动态成本汇总表》,其中设计费由设计部具体合约分解,营销费用由营销部负责具体合约分解,成本管理部审核汇总
2 项目合约规划经相关部门审核、公司批准,由合约管理部负责向工程部、设计部、组织管理部及项目管理部发放《项目合约分判计划》和《项目招标采购计划》,由公司成本管理部向集团财务部发放《项目合约规划动态成本汇总表》

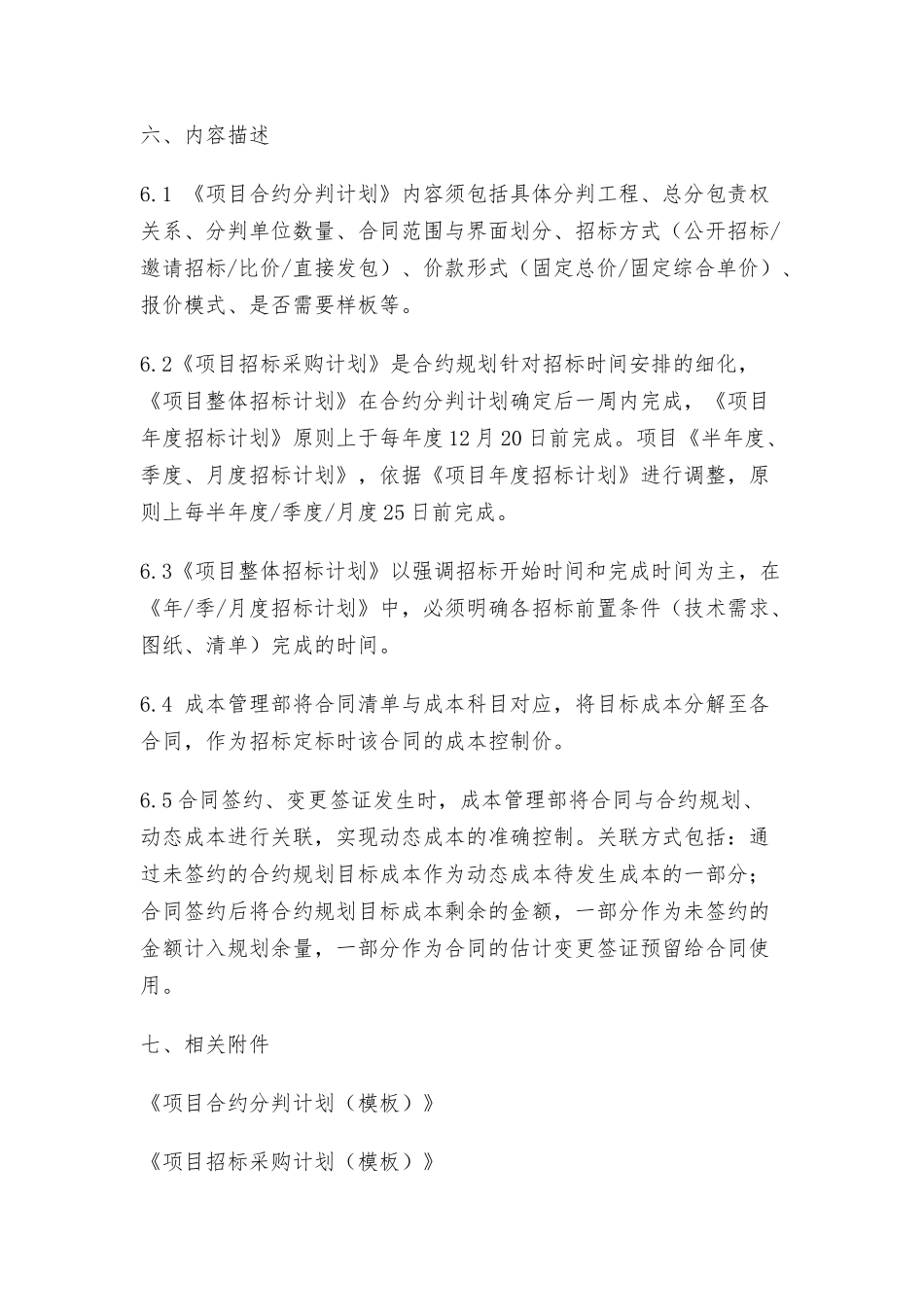

3 在招投标或者确定合同单位前,合约部承办人或合同签订人应根据《项
