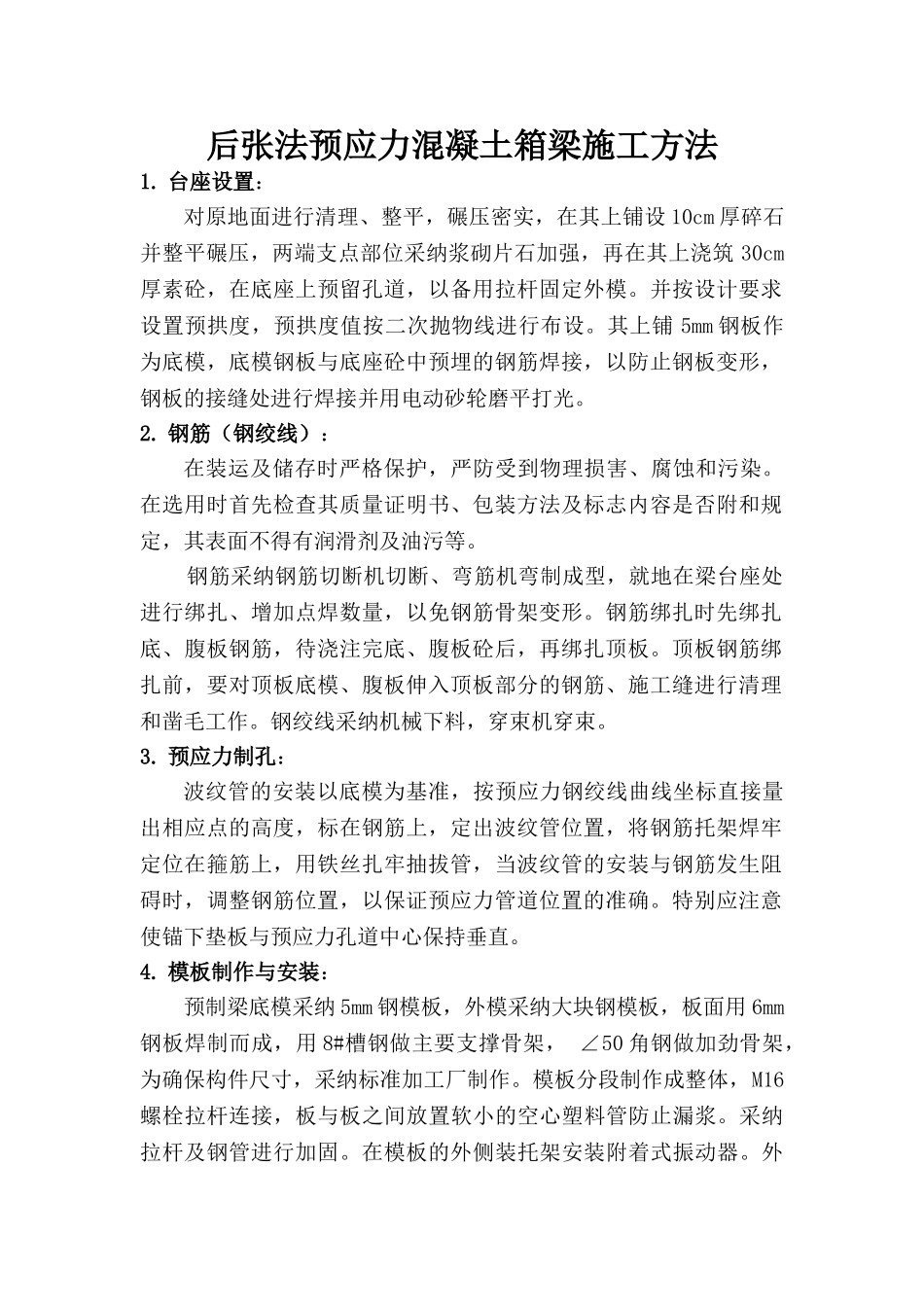

后张法预应力混凝土箱梁施工方法1
台座设置:对原地面进行清理、整平,碾压密实,在其上铺设 10cm 厚碎石并整平碾压,两端支点部位采纳浆砌片石加强,再在其上浇筑 30cm厚素砼,在底座上预留孔道,以备用拉杆固定外模
并按设计要求设置预拱度,预拱度值按二次抛物线进行布设
其上铺 5mm 钢板作为底模,底模钢板与底座砼中预埋的钢筋焊接,以防止钢板变形,钢板的接缝处进行焊接并用电动砂轮磨平打光
钢筋(钢绞线):在装运及储存时严格保护,严防受到物理损害、腐蚀和污染
在选用时首先检查其质量证明书、包装方法及标志内容是否附和规定,其表面不得有润滑剂及油污等
钢筋采纳钢筋切断机切断、弯筋机弯制成型,就地在梁台座处进行绑扎、增加点焊数量,以免钢筋骨架变形
钢筋绑扎时先绑扎底、腹板钢筋,待浇注完底、腹板砼后,再绑扎顶板
顶板钢筋绑扎前,要对顶板底模、腹板伸入顶板部分的钢筋、施工缝进行清理和凿毛工作
钢绞线采纳机械下料,穿束机穿束
预应力制孔:波纹管的安装以底模为基准,按预应力钢绞线曲线坐标直接量出相应点的高度,标在钢筋上,定出波纹管位置,将钢筋托架焊牢定位在箍筋上,用铁丝扎牢抽拔管,当波纹管的安装与钢筋发生阻碍时,调整钢筋位置,以保证预应力管道位置的准确
特别应注意使锚下垫板与预应力孔道中心保持垂直
模板制作与安装:预制梁底模采纳 5mm 钢模板,外模采纳大块钢模板,板面用 6mm钢板焊制而成,用 8#槽钢做主要支撑骨架, ∠50 角钢做加劲骨架,为确保构件尺寸,采纳标准加工厂制作
模板分段制作成整体,M16螺栓拉杆连接,板与板之间放置软小的空心塑料管防止漏浆
采纳拉杆及钢管进行加固
在模板的外侧装托架安装附着式振动器

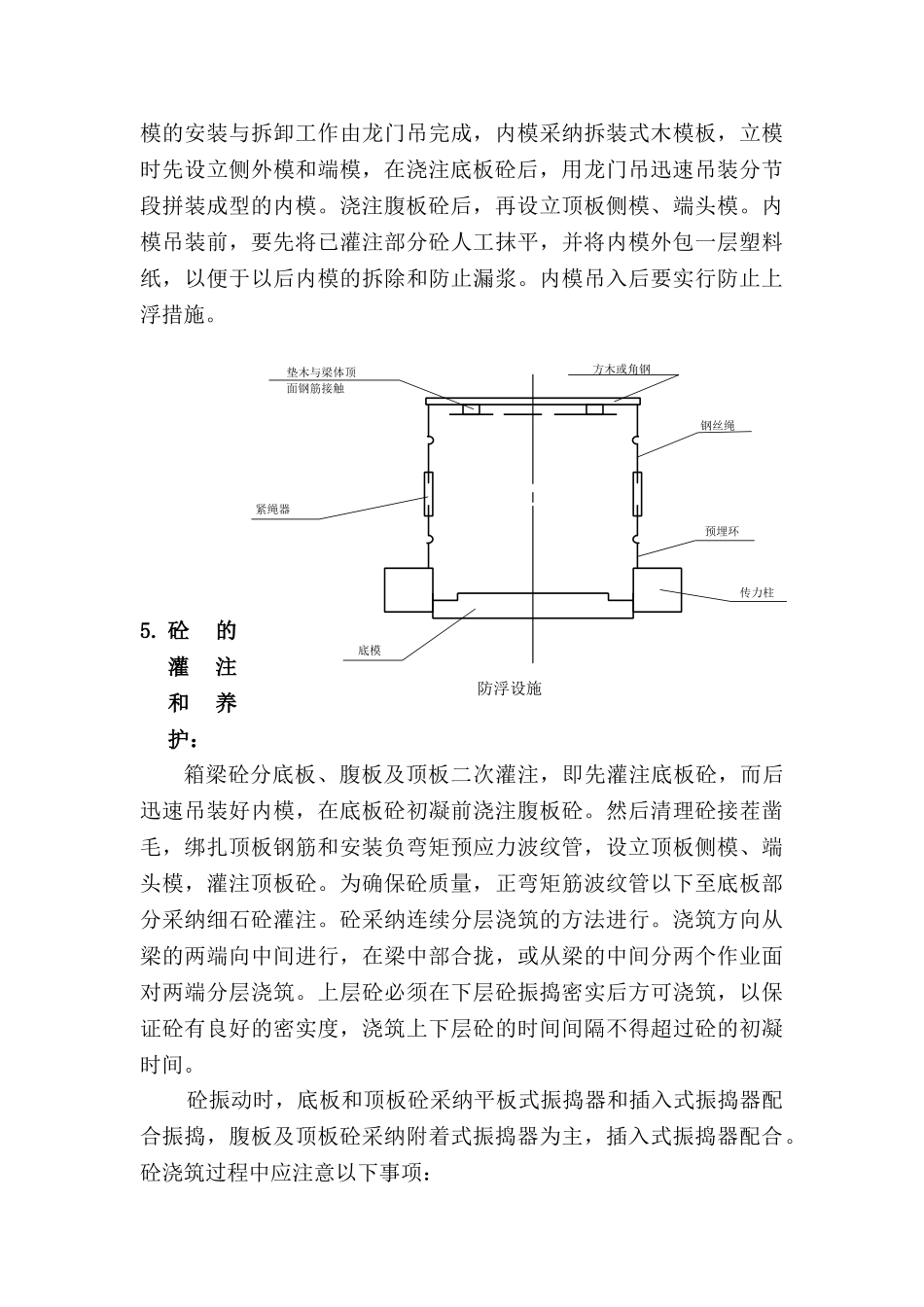

外模的安装与拆卸工作由龙门吊完成,内模采纳拆装式木模板,立模时先设立侧外模和端模,在浇注底板砼后,用龙门吊迅速吊装分节段拼装成型的内模
浇注腹板砼后,再设
