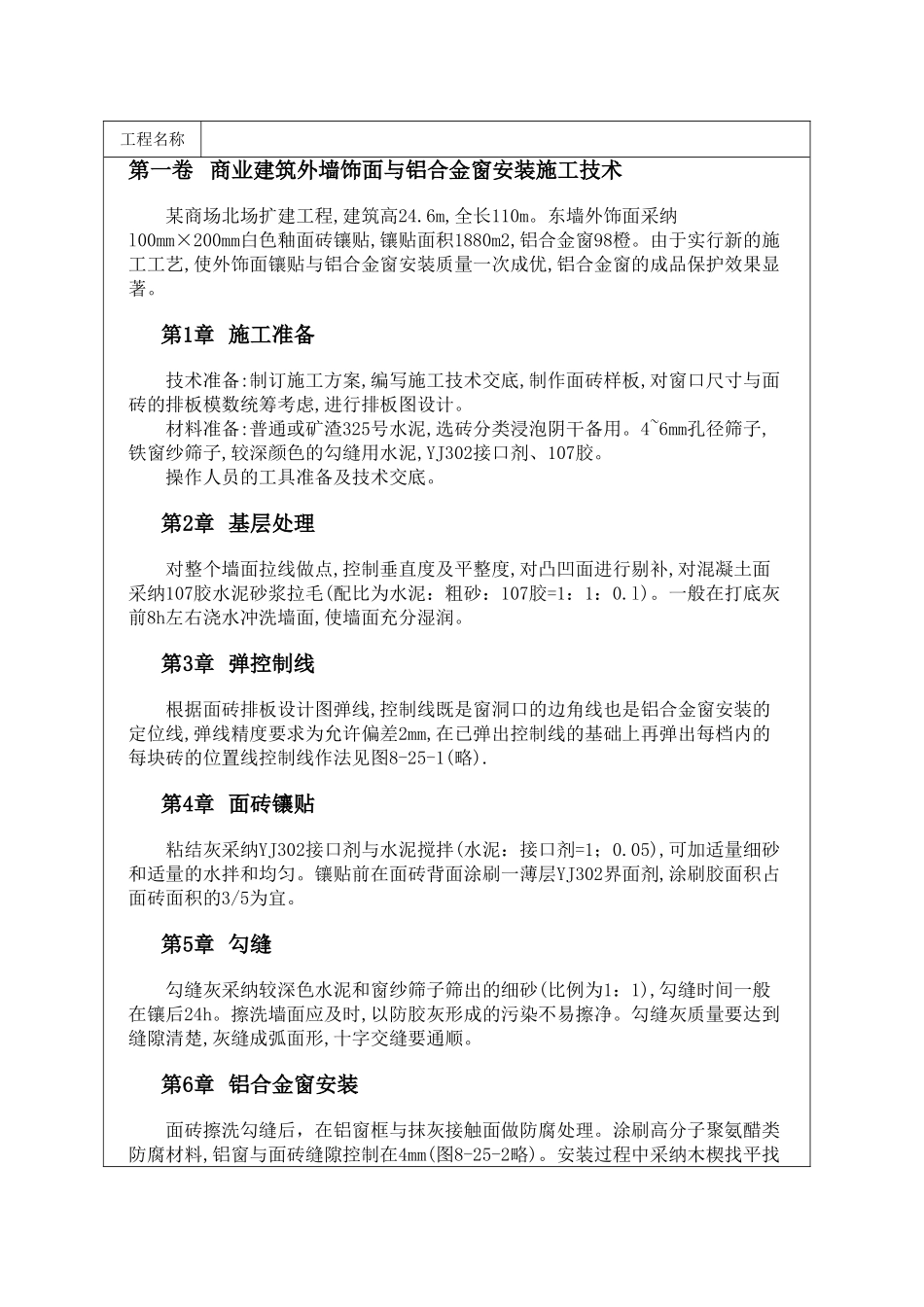

工程名称第一卷 商业建筑外墙饰面与铝合金窗安装施工技术某商场北场扩建工程,建筑高24
6m,全长110m
东墙外饰面采纳l00mm×200mm白色釉面砖镶贴,镶贴面积1880m2,铝合金窗98橙
由于实行新的施工工艺,使外饰面镶贴与铝合金窗安装质量一次成优,铝合金窗的成品保护效果显著
第1章 施工准备技术准备:制订施工方案,编写施工技术交底,制作面砖样板,对窗口尺寸与面砖的排板模数统筹考虑,进行排板图设计
材料准备:普通或矿渣325号水泥,选砖分类浸泡阴干备用
4~6mm孔径筛子,铁窗纱筛子,较深颜色的勾缝用水泥,YJ302接口剂、107胶
操作人员的工具准备及技术交底
第2章 基层处理对整个墙面拉线做点,控制垂直度及平整度,对凸凹面进行剔补,对混凝土面采纳107胶水泥砂浆拉毛(配比为水泥:粗砂:107胶=1:1:0
一般在打底灰前8h左右浇水冲洗墙面,使墙面充分湿润
第3章 弹控制线根据面砖排板设计图弹线,控制线既是窗洞口的边角线也是铝合金窗安装的定位线,弹线精度要求为允许偏差2mm,在已弹出控制线的基础上再弹出每档内的每块砖的位置线控制线作法见图8-25-1(略)
第4章 面砖镶贴粘结灰采纳YJ302接口剂与水泥搅拌(水泥:接口剂=1;0
05),可加适量细砂和适量的水拌和均匀
镶贴前在面砖背面涂刷一薄层YJ302界面剂,涂刷胶面积占面砖面积的3/5为宜
第5章 勾缝勾缝灰采纳较深色水泥和窗纱筛子筛出的细砂(比例为1:1),勾缝时间一般在镶后24h
擦洗墙面应及时,以防胶灰形成的污染不易擦净
勾缝灰质量要达到缝隙清楚,灰缝成弧面形,十字交缝要通顺
第6章 铝合金窗安装面砖擦洗勾缝后,在铝窗框与抹灰接触面做防腐处理
涂刷高分子聚氨醋类防腐材料,铝窗与面砖缝隙控制在4mm(图8-25-2略)
安装过程中采纳木楔找平找工程名称正,用T形连接件打射钉与窗四周固定,间距不大
