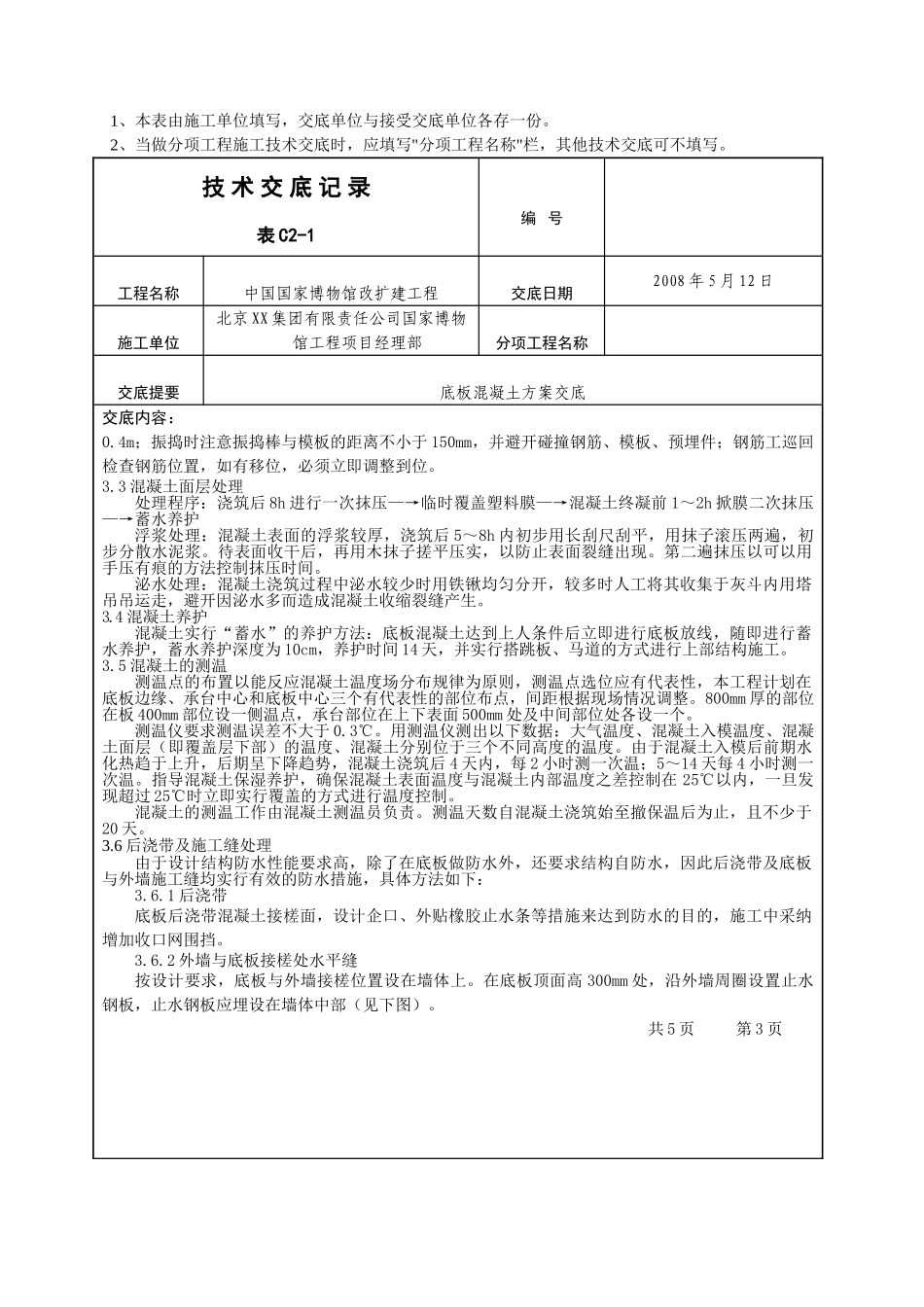

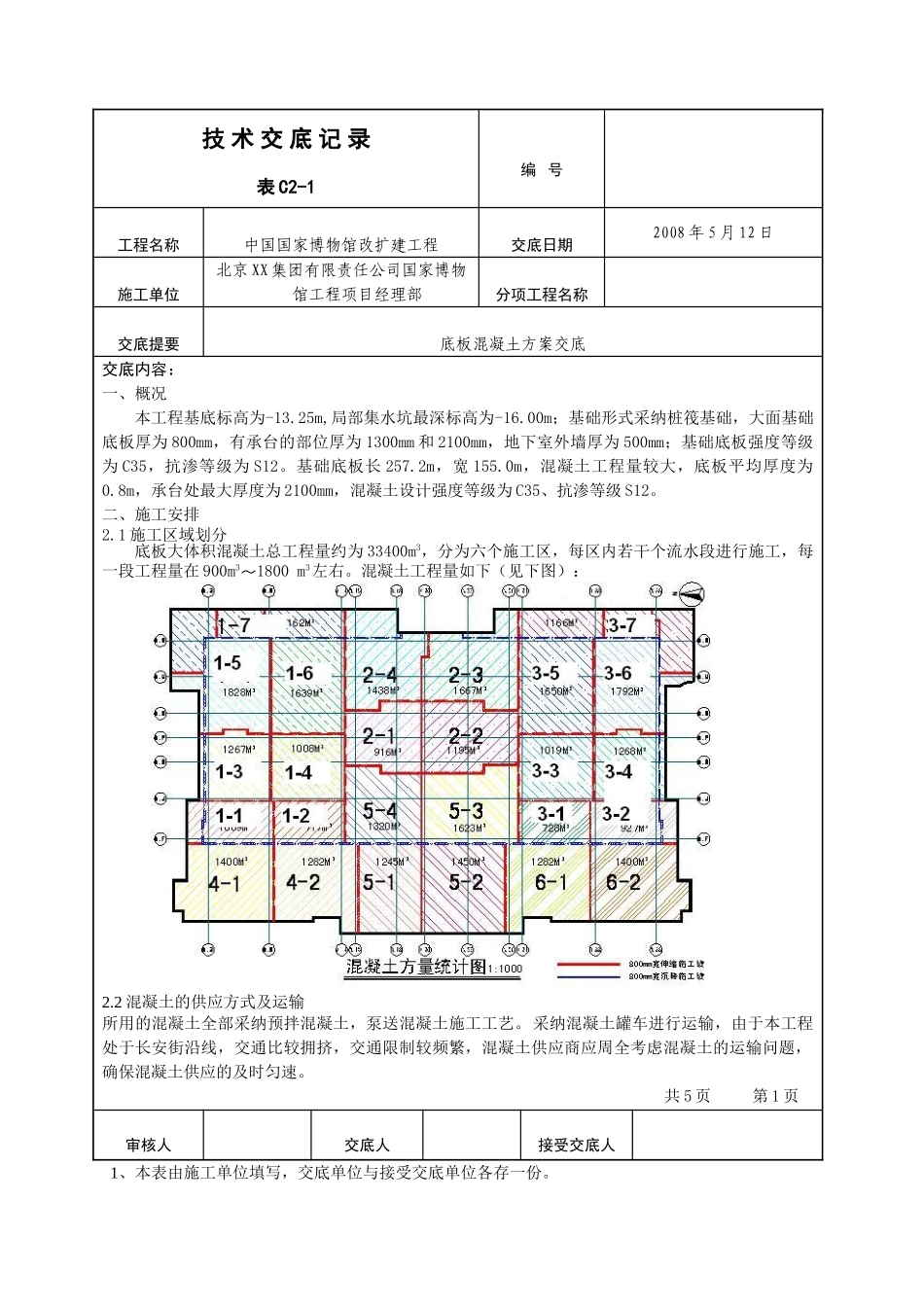

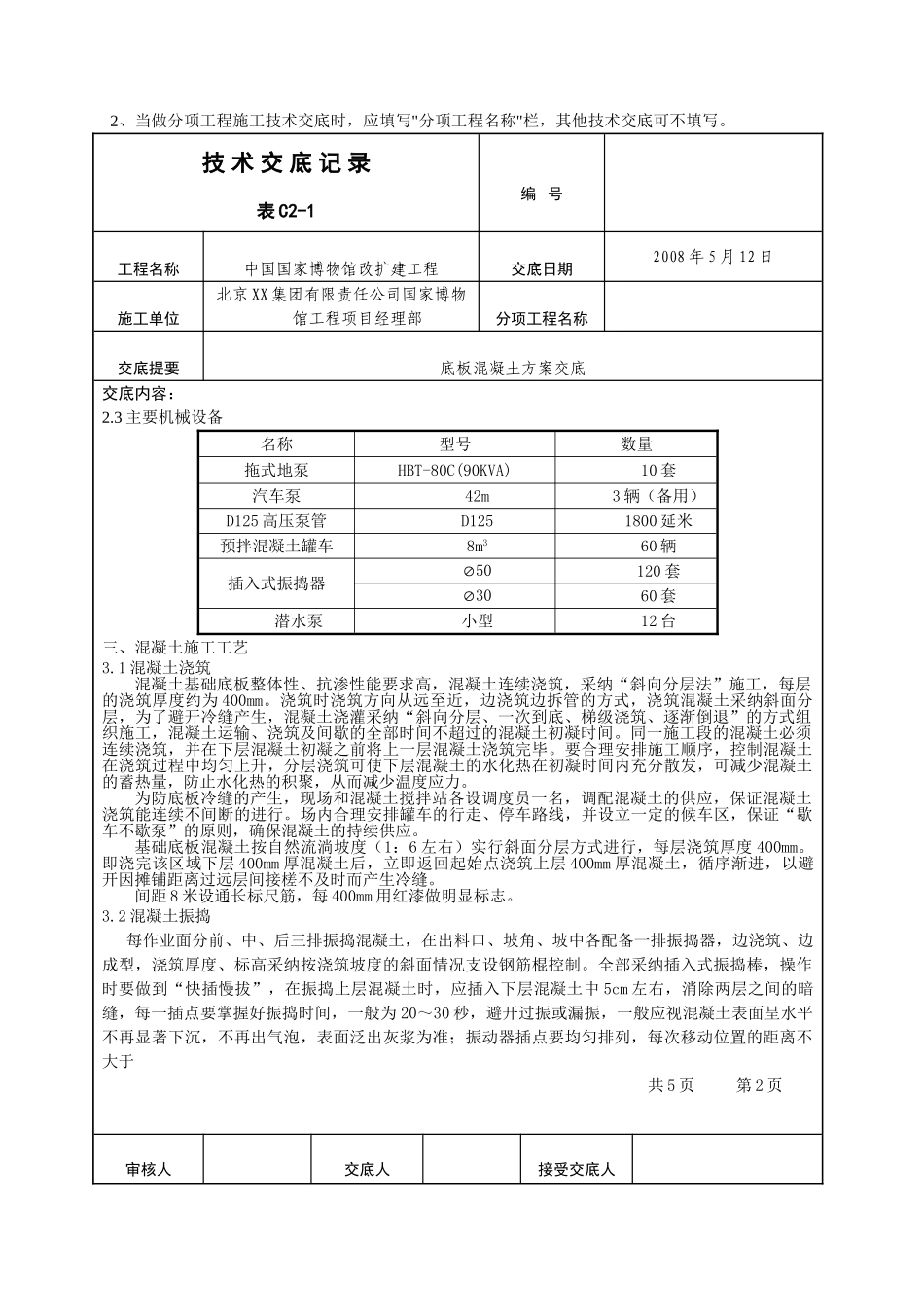

技 术 交 底 记 录 表 C2-1编 号工程名称中国国家博物馆改扩建工程交底日期2008 年 5 月 12 日施工单位北京 XX 集团有限责任公司国家博物馆工程项目经理部分项工程名称交底提要底板混凝土方案交底交底内容:一、概况本工程基底标高为-13.25m,局部集水坑最深标高为-16.00m;基础形式采纳桩筏基础,大面基础底板厚为 800mm,有承台的部位厚为 1300mm 和 2100mm,地下室外墙厚为 500mm;基础底板强度等级为 C35,抗渗等级为 S12。基础底板长 257.2m,宽 155.0m,混凝土工程量较大,底板平均厚度为0.8m,承台处最大厚度为 2100mm,混凝土设计强度等级为 C35、抗渗等级 S12。二、施工安排2.1 施工区域划分底板大体积混凝土总工程量约为 33400m3,分为六个施工区,每区内若干个流水段进行施工,每一段工程量在 900m3~1800 m3左右。混凝土工程量如下(见下图):2.2 混凝土的供应方式及运输所用的混凝土全部采纳预拌混凝土,泵送混凝土施工工艺。采纳混凝土罐车进行运输,由于本工程处于长安街沿线,交通比较拥挤,交通限制较频繁,混凝土供应商应周全考虑混凝土的运输问题,确保混凝土供应的及时匀速。 共 5 页 第 1 页审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。技 术 交 底 记 录 表 C2-1编 号工程名称中国国家博物馆改扩建工程交底日期2008 年 5 月 12 日施工单位北京 XX 集团有限责任公司国家博物馆工程项目经理部分项工程名称交底提要底板混凝土方案交底交底内容:2.3 主要机械设备名称型号数量拖式地泵HBT-80C(90KVA)10 套汽车泵42m3 辆(备用)D125 高压泵管D1251800 延米预拌混凝土罐车8m360 辆插入式振捣器50120 套3060 套潜水泵小型12 台三、混凝土施工工艺3.1 混凝土浇筑混凝土基础底板整体性、抗渗性能要求高,混凝土连续浇筑,采纳“斜向分层法”施工,每层的浇筑厚度约为 400mm。浇筑时浇筑方向从远至近,边浇筑边拆管的方式,浇筑混凝土采纳斜面分层,为了避开冷缝产生,混凝土浇灌采纳“斜向分层、一次到底、梯级浇筑、逐渐倒退”的方式组织施工,混凝土运输、浇筑及间歇的全部时间不超过的混凝土初凝时间。同一施工段的混凝土必须连续浇筑,并在下层混凝土初凝之前将上一层混凝土浇筑完毕。要合理安排施工顺序,控制混凝土在浇筑过程中均匀...
