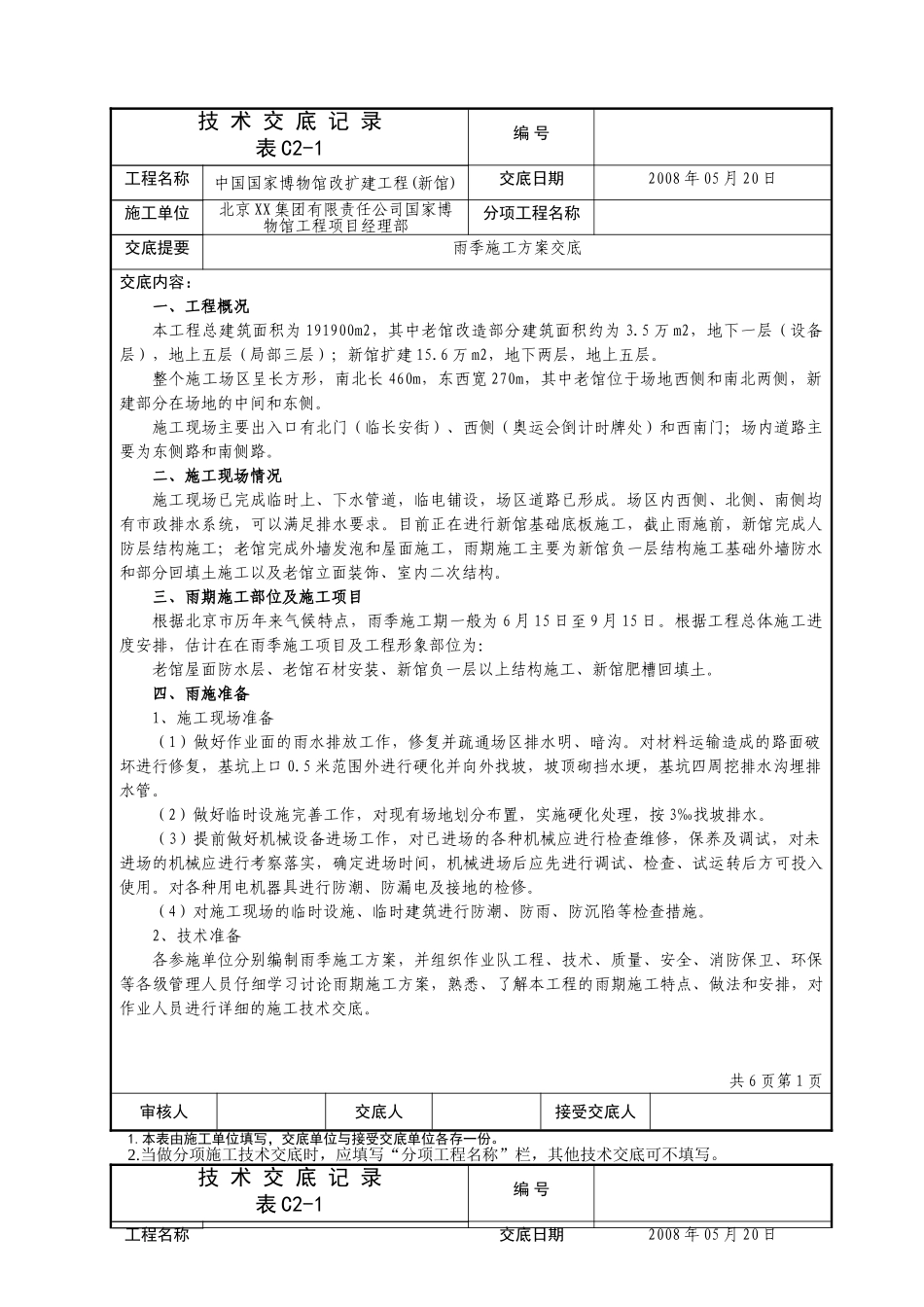

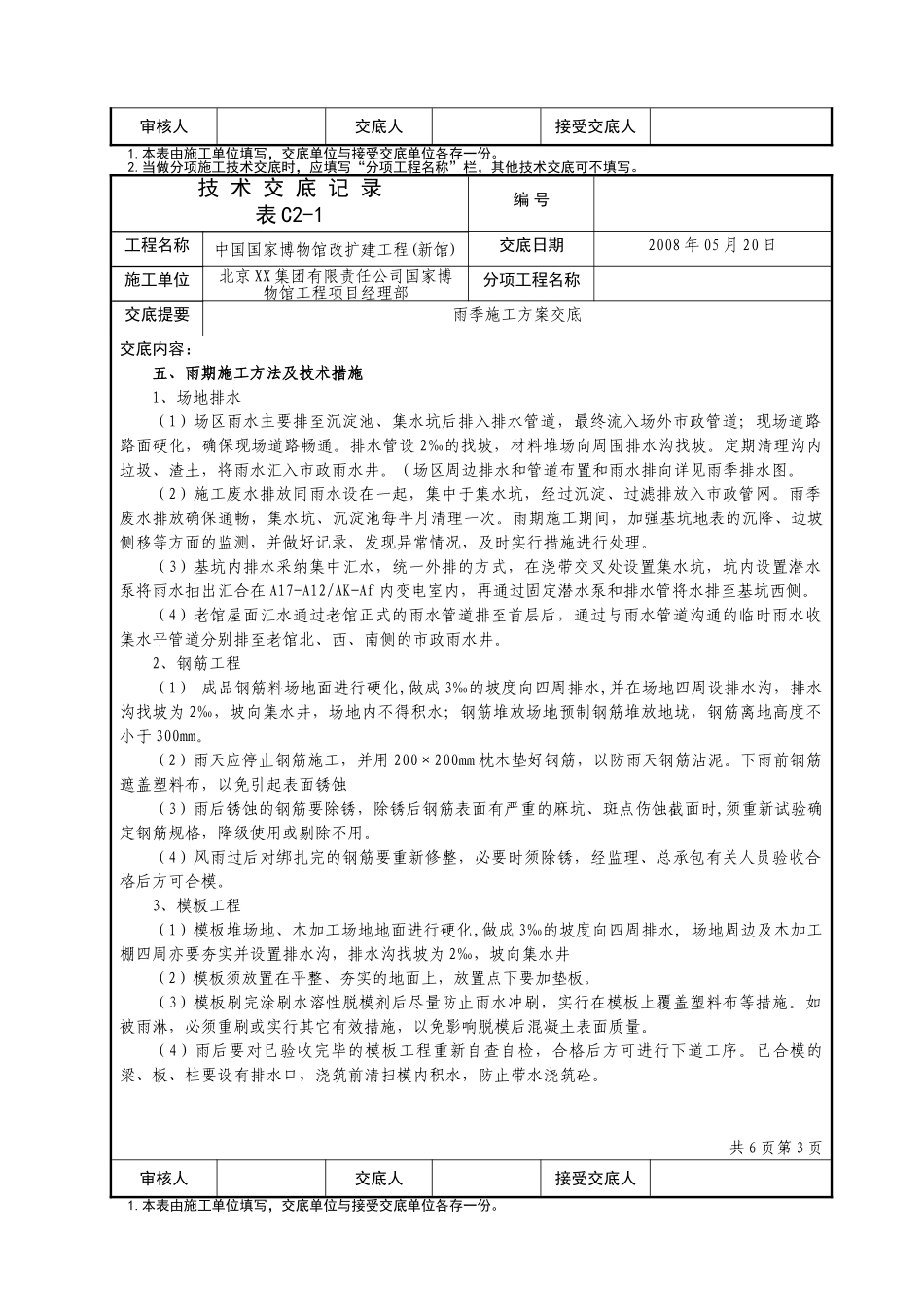

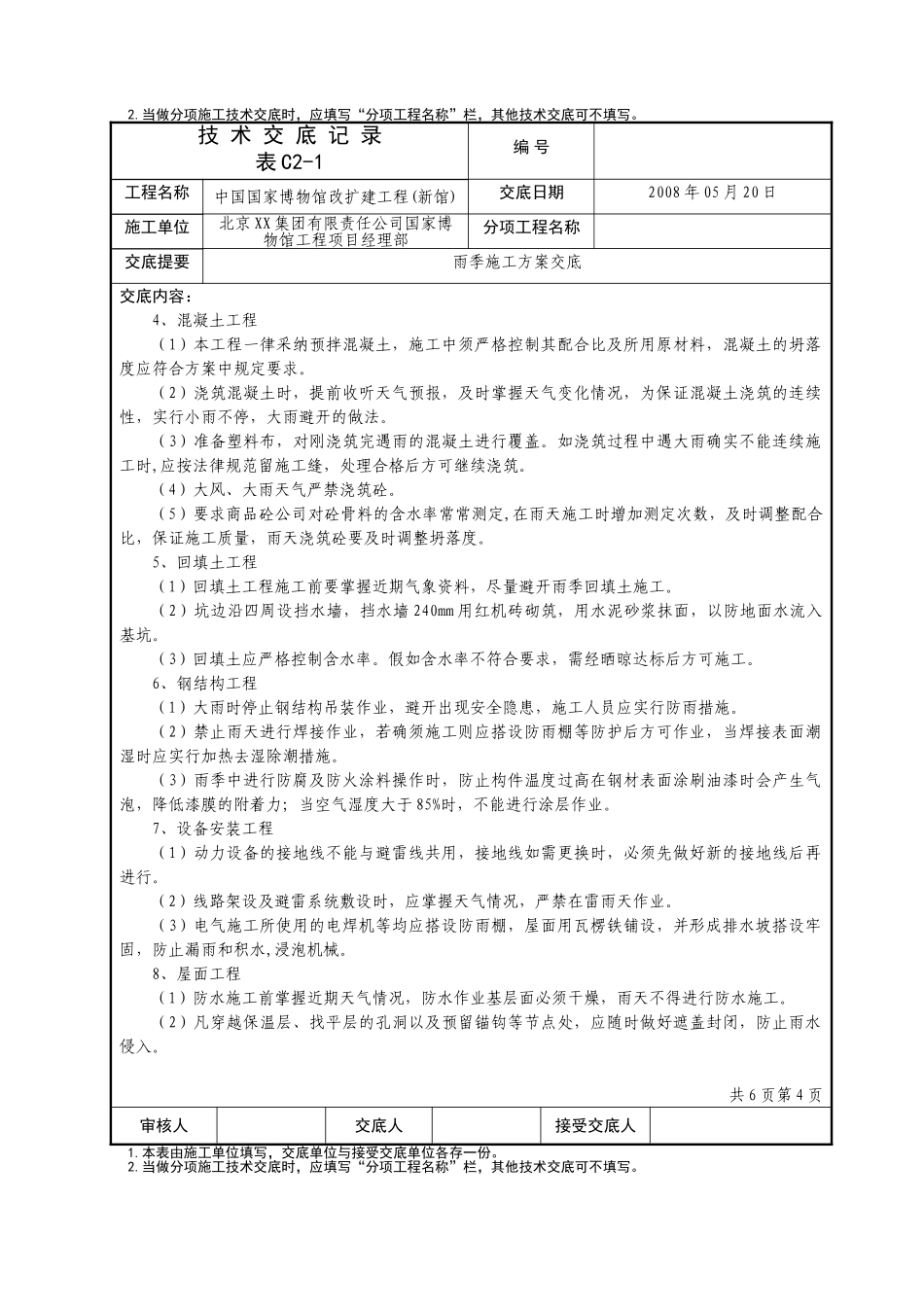

技 术 交 底 记 录表 C2-1编 号工程名称中国国家博物馆改扩建工程(新馆)交底日期2008 年 05 月 20 日施工单位北京 XX 集团有限责任公司国家博物馆工程项目经理部分项工程名称交底提要雨季施工方案交底交底内容:一、工程概况本工程总建筑面积为 191900m2,其中老馆改造部分建筑面积约为 3.5 万 m2,地下一层(设备层),地上五层(局部三层);新馆扩建 15.6 万 m2,地下两层,地上五层。整个施工场区呈长方形,南北长 460m,东西宽 270m,其中老馆位于场地西侧和南北两侧,新建部分在场地的中间和东侧。施工现场主要出入口有北门(临长安街)、西侧(奥运会倒计时牌处)和西南门;场内道路主要为东侧路和南侧路。二、施工现场情况 施工现场已完成临时上、下水管道,临电铺设,场区道路已形成。场区内西侧、北侧、南侧均有市政排水系统,可以满足排水要求。目前正在进行新馆基础底板施工,截止雨施前,新馆完成人防层结构施工;老馆完成外墙发泡和屋面施工,雨期施工主要为新馆负一层结构施工基础外墙防水和部分回填土施工以及老馆立面装饰、室内二次结构。三、雨期施工部位及施工项目根据北京市历年来气候特点,雨季施工期一般为 6 月 15 日至 9 月 15 日。根据工程总体施工进度安排,估计在在雨季施工项目及工程形象部位为:老馆屋面防水层、老馆石材安装、新馆负一层以上结构施工、新馆肥槽回填土。四、雨施准备1、施工现场准备(1)做好作业面的雨水排放工作,修复并疏通场区排水明、暗沟。对材料运输造成的路面破坏进行修复,基坑上口 0.5 米范围外进行硬化并向外找坡,坡顶砌挡水埂,基坑四周挖排水沟埋排水管。(2)做好临时设施完善工作,对现有场地划分布置,实施硬化处理,按 3‰找坡排水。(3)提前做好机械设备进场工作,对已进场的各种机械应进行检查维修,保养及调试,对未进场的机械应进行考察落实,确定进场时间,机械进场后应先进行调试、检查、试运转后方可投入使用。对各种用电机器具进行防潮、防漏电及接地的检修。(4)对施工现场的临时设施、临时建筑进行防潮、防雨、防沉陷等检查措施。2、技术准备各参施单位分别编制雨季施工方案,并组织作业队工程、技术、质量、安全、消防保卫、环保等各级管理人员仔细学习讨论雨期施工方案,熟悉、了解本工程的雨期施工特点、做法和安排,对作业人员进行详细的施工技术交底。共 6 页第 1 页审核人交底人接受交底人1.本表由施工单位填写,交底单...
