圆管涵施工技术方案一. 准备工作:1.编写可行性施工组织设计及施工技术方案,报驻地监理组审查批复后方可施工
2.测量放样:由测量队用全站仪放出控制桩,现场施工技术人员在施工范围外设置护桩,再由现场技术员进行实地放样并用白灰放出基坑开挖边线,测量地面标高确定开挖深度
3.材料准备:将预制好的成品涵管运到施工现场,准备足够数量的水泥、碎石、砂、木材、沥青、沙砾、片石
4.机械设备:16 吨吊车一辆 1
0m3挖掘机一台 强制式拌和机二台 插入式震捣棒三只配套发电机二台 混凝土灌车三台二、圆管涵施工:1、基坑开挖:一般采纳人工开挖,个别开挖深度较大的采纳挖掘机按放样边线,以设计坡比开挖,开挖至距基底标高20~30cm 时停止用机械开挖,改用人工挖除剩余土方,并且要保证基底的施工宽度,夯实基坑底面
2、铺设垫层:先将两端墙下基础砼浇筑到与垫层顶标高相等高处,然后用人工或人工配合机械的方式在基底铺设砂砾垫层,垫层采纳中、粗砂或级配碎石
垫层的含泥量一定要控制在《规范》定值内
垫层的厚度、宽度、标高、密实度,必须符合设计图纸的规定
3、浇注基础砼:按规定配合比配制 15#砼,然后用混凝土罐车将砼送至指定位置,摊铺振捣,最后人工整平,基础砼的厚度、宽度、标高必须符合设计图纸的规定
基础混凝土浇注时,顶面标高要比设计标高低 2-3cm 以便于管节安装调平
4、基础砼浇筑完成后,重新放出涵洞中心及边线,复测标高规划出每节涵管的吊放位置和沉降缝位置,人工开凿沉降缝并在缝中灌满砂子
待基础砼达到设计强度的 70%以上时,方可吊放涵管
5、安装涵管:安装管节前对管节逐个检查,确认合格后方可使用
用人工配合吊车施工,调整好管节的位置及标高,管节下应铺设 2-3cm 厚的高标高号砂浆,管节必须放稳、垫实,管道内不得遗留泥土等杂物

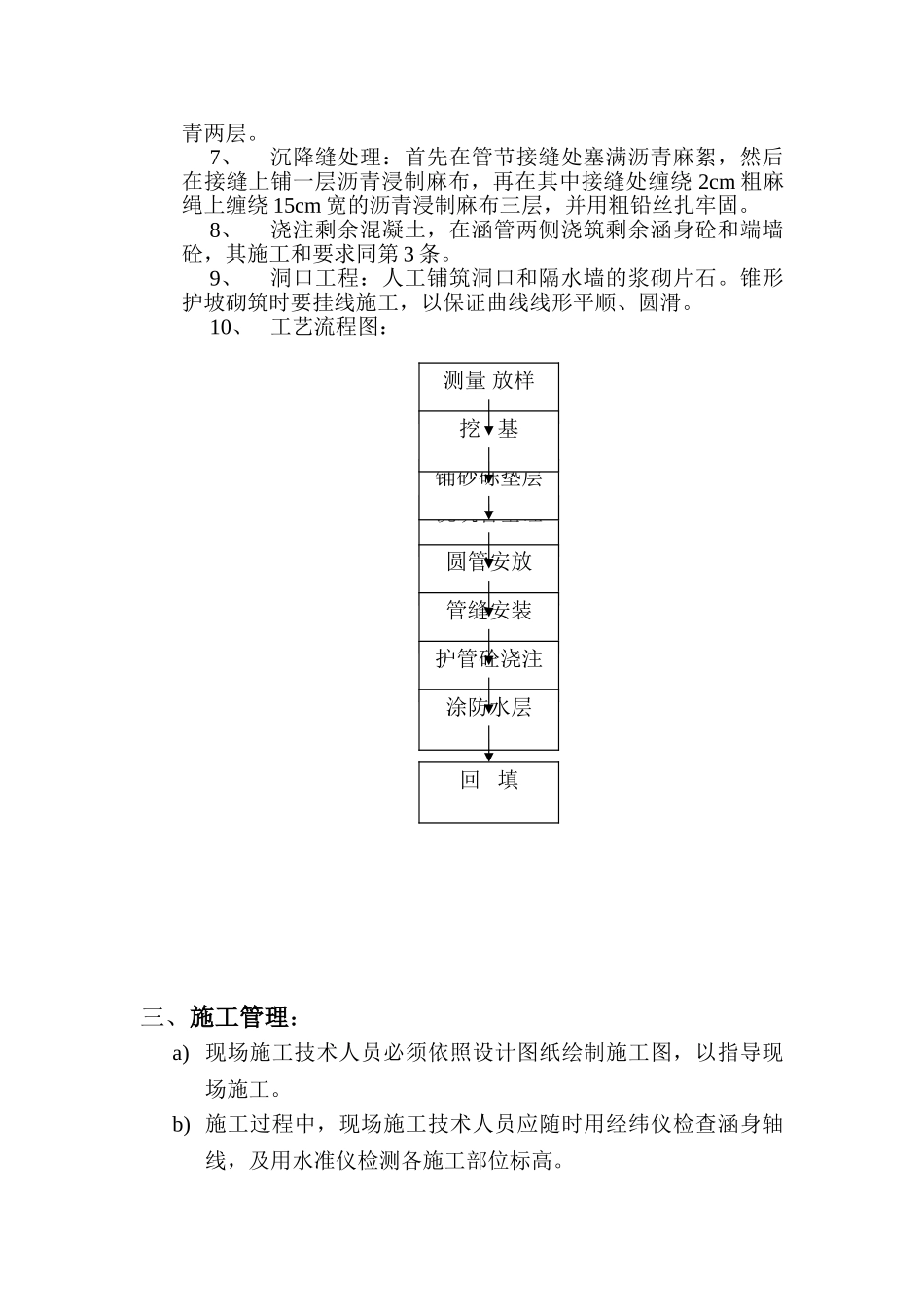

6、管节接缝处理:管节接缝处用 1:3 水泥砂浆填充,管内用砂浆抹平,管
