土石方工程1
如下图所示,底宽 1
2m,挖深 1
6m,土质为三类 土,求人工挖地槽两侧边坡各放宽多少
【解】已知:K=0
33,h=1
6m,则:每边放坡宽度 b=1
53m地槽底宽 1
2m,放坡后上口宽度为:(1
53×2)m=2
某地槽开挖如下图所示,不放坡,不设工作面,三类土
试计算其综合基价
【解】外墙地槽工程量=1
2)×2m3=84
67m3内墙地槽工程量=0
05)×3m3=23
25m3附垛地槽工程量=0
2×6m2=1
26m3合计=(84
26)m3=109
18m3套定额子目 1-33 1453
23/100m2×767
16=11148
60(元)挖地槽适用于建筑物的条形基础、埋设地下水管的沟槽,通讯线缆及排水沟等的挖土工程
挖土方和挖地坑是底面积大小的区别,它们适用建造地下室、满堂基础、独立基础、设备基础等挖土工程

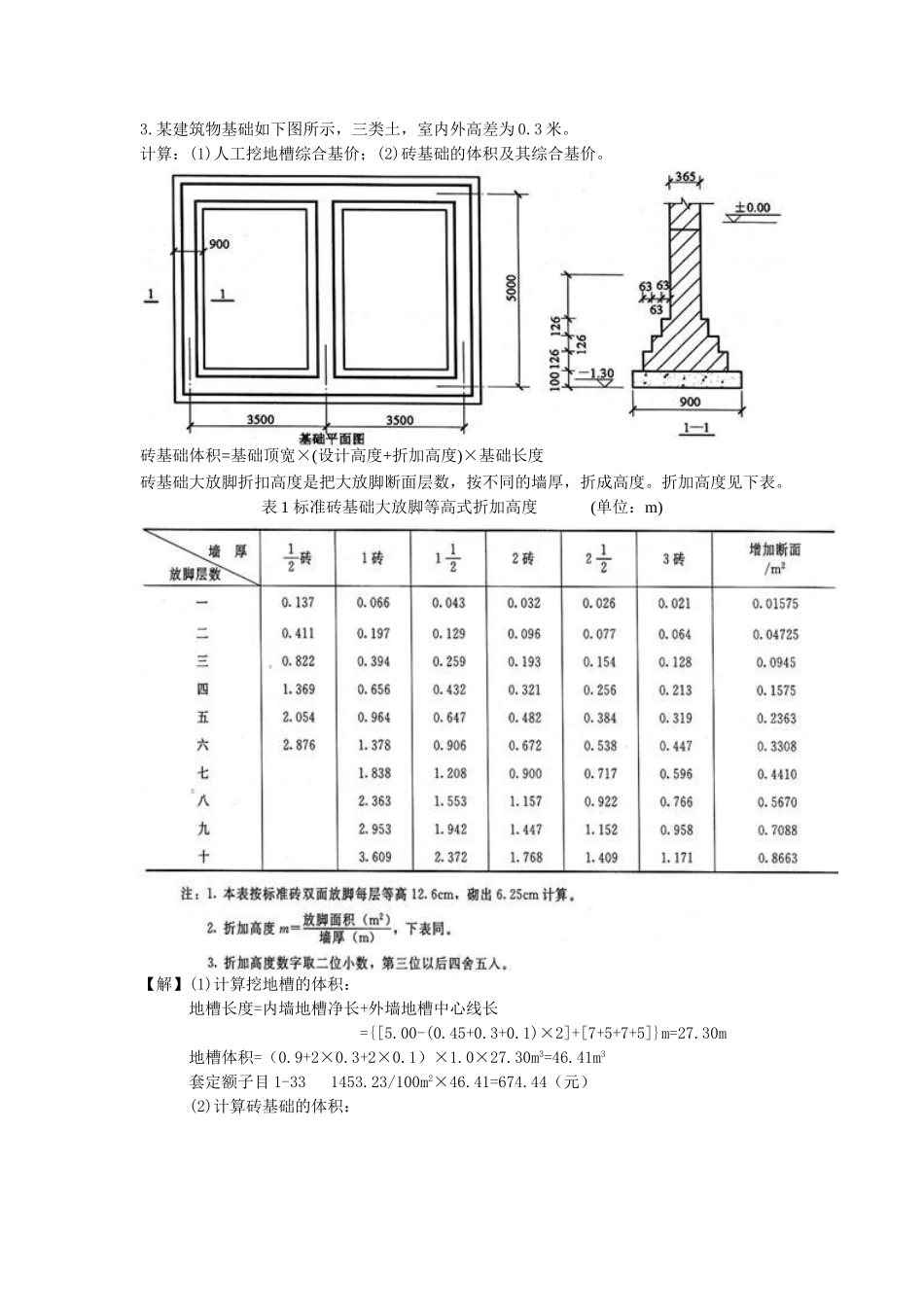

某建筑物基础如下图所示,三类土,室内外高差为 0
计算:(1)人工挖地槽综合基价;(2)砖基础的体积及其综合基价
砖基础体积=基础顶宽×(设计高度+折加高度)×基础长度砖基础大放脚折扣高度是把大放脚断面层数,按不同的墙厚,折成高度
折加高度见下表
表 1 标准砖基础大放脚等高式折加高度 (单位:m)【解】(1)计算挖地槽的体积:地槽长度=内墙地槽净长+外墙地槽中心线长 ={[5
1)×2]+[7+5+7+5]}m=27
30m地槽体积=(0
30m3=46
41m3套定额子目 1-33 1453
23/100m2×46
41=674

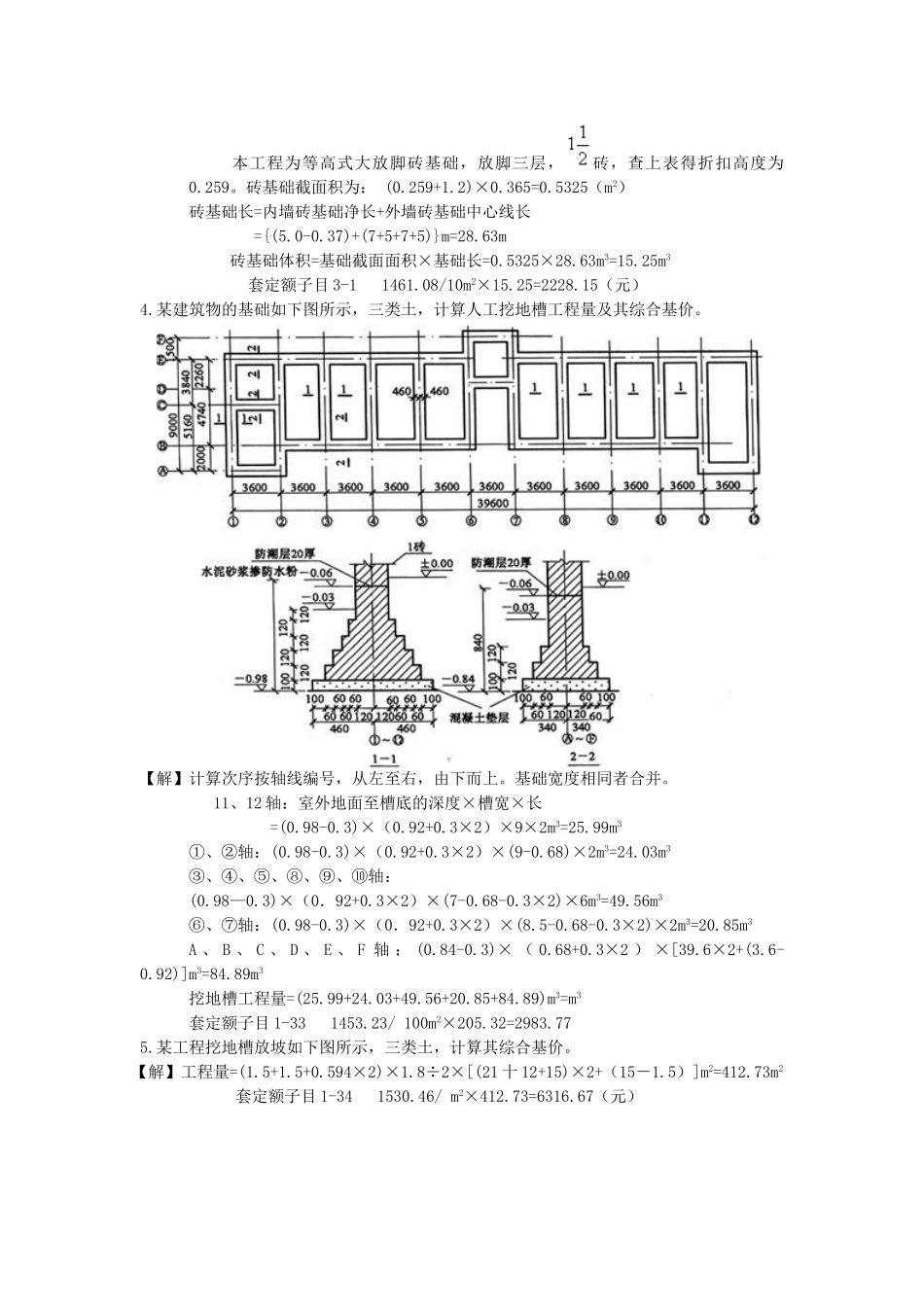

44(元)(2)计算砖基础的体积: 本工程为等高式大放脚砖基础,放脚三层,砖,查
