10 土石方填筑施工方法说明10

1 概述本工程土石方填筑主要为:左岸泄洪闸石碴回填及块石钢筋笼填筑、溢流坝石渣回填、电站进水口石碴回填、右岸深厚覆盖层防渗处理石渣回填和上坝公路工程
2 工程量及工期安排 本工程石碴回填料以距溢流坝上游300m的1#弃碴场的碴料为主
1#弃碴场碴料主要为泄洪闸、溢流坝、副坝及部分引水隧洞的弃碴,容量13
0万m3,其碴料数量完全满足本工程填筑需要
主要工程量及工期安排见表10-1
表10-1 土石方填筑工程主要工程量及工期安排序号分 项 名 称单位工程量工 期 安 排备 注1左岸泄洪闸石碴回填m346892025
17块石钢筋笼m3502电站进水口石碴回填m311432025
143溢流坝石碴回填m38552025
074右岸覆盖层防渗处理石碴回填m31530随砼护板的施工进展情况分段、分期进行
块石钢筋笼m3405上坝公路m311502025
3 施工方案10

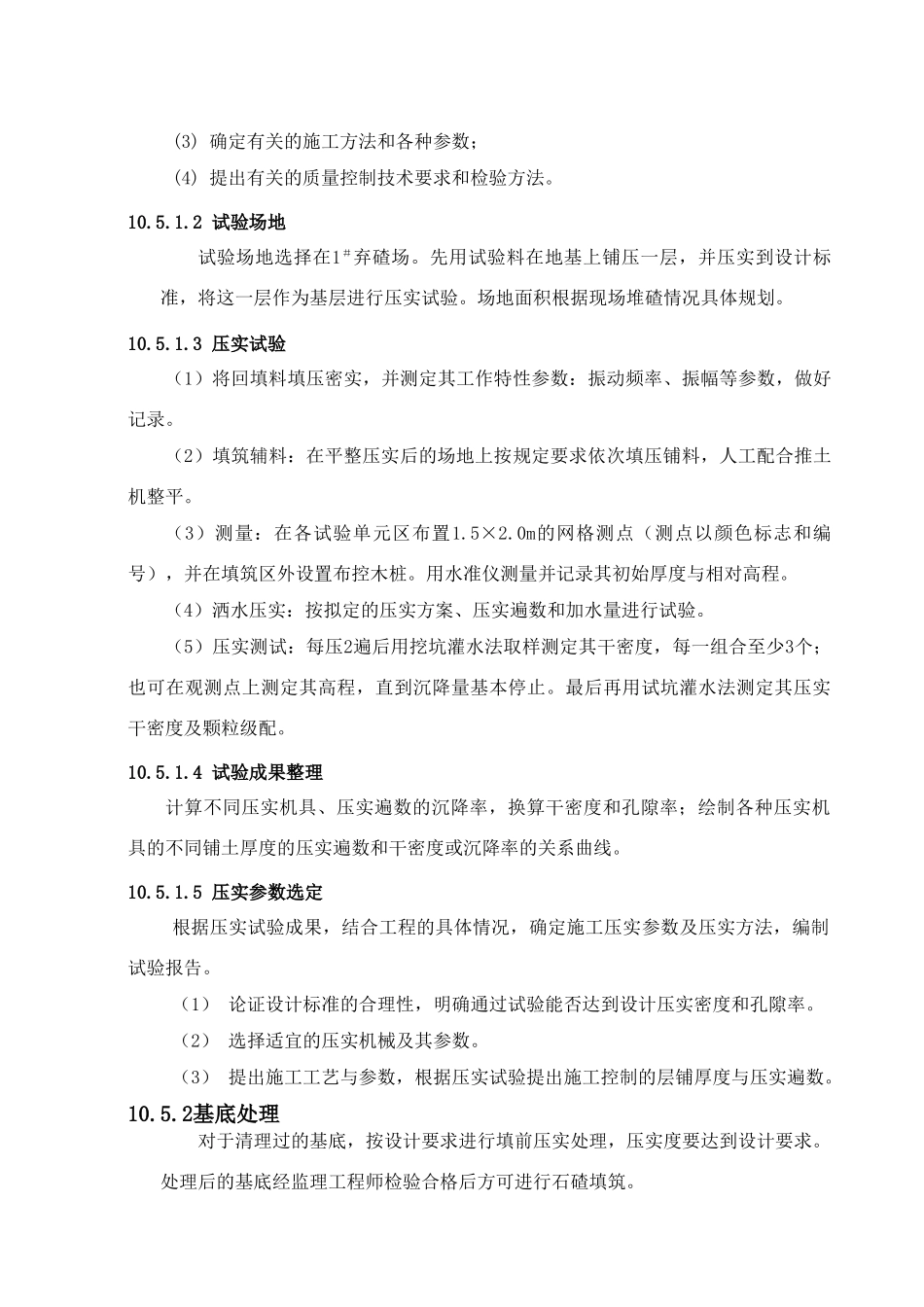

1 石碴回填石渣回填根据施工总体进度要求,分期分部位进行实施
其中,上坝公路的填筑将随路基开挖就近取料,人工配合推土机整平,18t自行式振动碾碾压达到设计压实度
泄洪闸、电站进水口、右岸覆盖层防渗处理等部位的回填,由于地形限制,大型施工机械无法进入,采纳小型振动机具进行压实
2 块石钢筋笼填筑 钢筋笼采纳φ8钢筋点焊成型,网格间距20 cm×20cm, 内填块石,人工配合挖掘机抛投
4 石碴回填施工工序土石方填筑施工工序见图10-1

不合格 不合格土石方填筑施工工序图10-110
5 石碴回填施工方法对于泄洪闸、电站进水口等建筑物周围的回填体,待建筑物混凝土强度达到设计要求,并经监理工程师批准后分期、分部按要求进行填筑
填筑料从1#弃碴场取料,20t自卸车运至施工现场,人工转运
