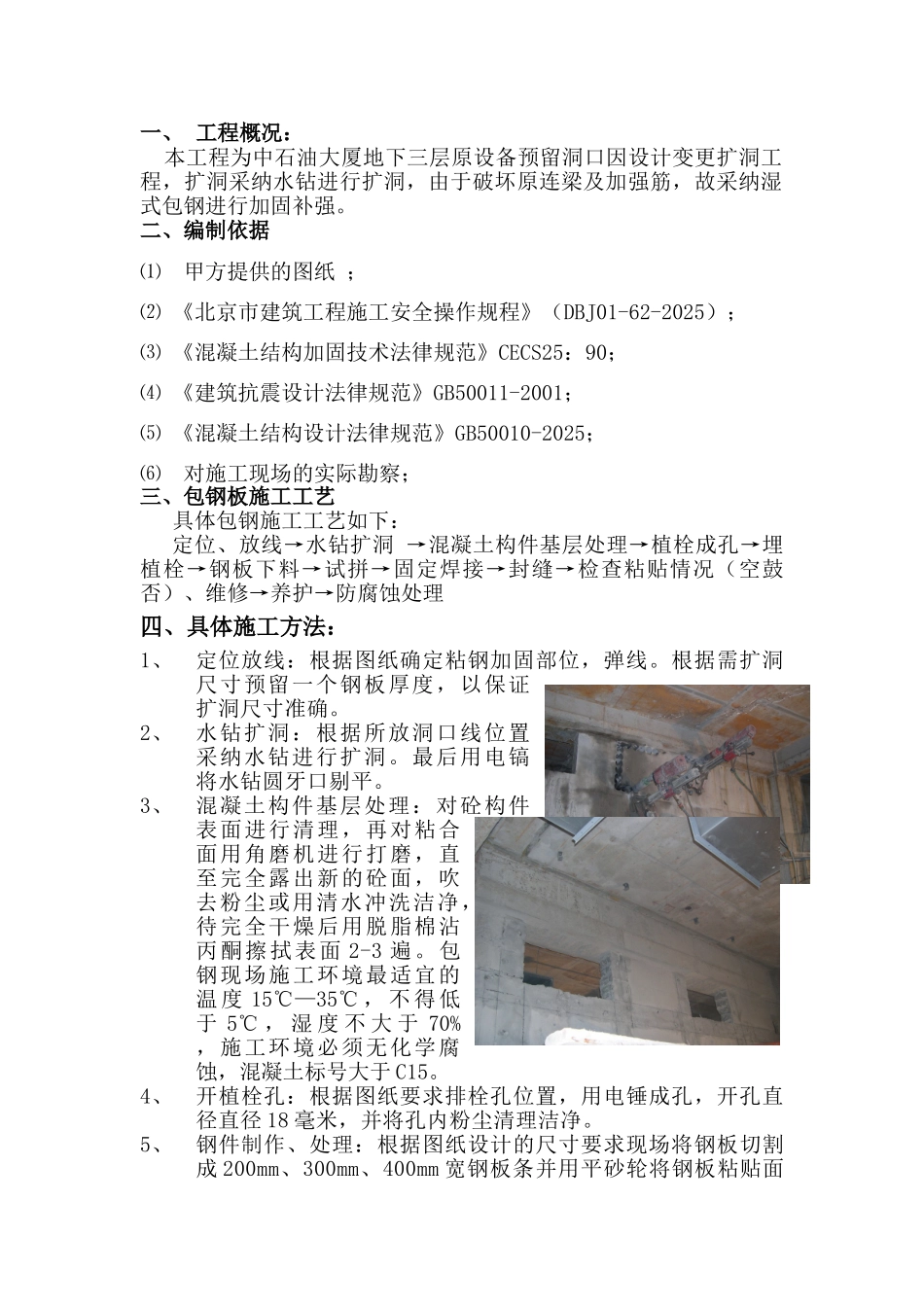

一、 工程概况: 本工程为中石油大厦地下三层原设备预留洞口因设计变更扩洞工程,扩洞采纳水钻进行扩洞,由于破坏原连梁及加强筋,故采纳湿式包钢进行加固补强
二、编制依据⑴ 甲方提供的图纸 ;⑵ 《北京市建筑工程施工安全操作规程》(DBJ01-62-2025);⑶ 《混凝土结构加固技术法律规范》CECS25:90;⑷ 《建筑抗震设计法律规范》GB50011-2001;⑸ 《混凝土结构设计法律规范》GB50010-2025;⑹ 对施工现场的实际勘察;三、包钢板施工工艺具体包钢施工工艺如下:定位、放线→水钻扩洞 →混凝土构件基层处理→植栓成孔→埋植栓→钢板下料→试拼→固定焊接→封缝→检查粘贴情况(空鼓否)、维修→养护→防腐蚀处理四、具体施工方法: 1、定位放线:根据图纸确定粘钢加固部位,弹线
根据需扩洞尺寸预留一个钢板厚度,以保证扩洞尺寸准确
2、水钻扩洞:根据所放洞口线位置采纳水钻进行扩洞

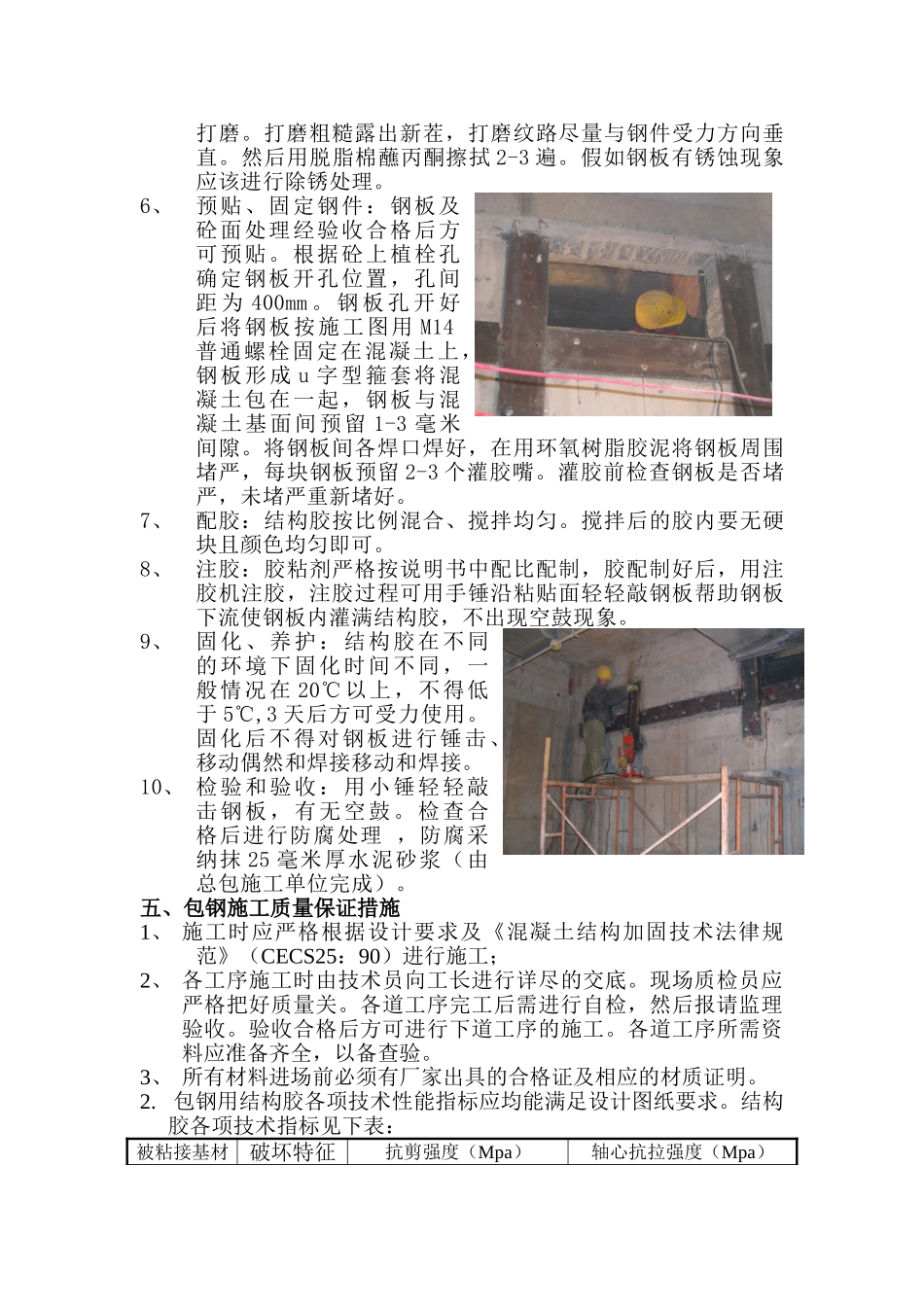

最后用电镐将水钻圆牙口剔平
3、混凝土构件基层处理:对砼构件表面进行清理,再对粘合面用角磨机进行打磨,直至完全露出新的砼面,吹去粉尘或用清水冲洗洁净,待完全干燥后用脱脂棉沾丙酮擦拭表面 2-3 遍
包钢现场施工环境最适宜的温 度 15℃—35℃ , 不 得 低于 5℃ , 湿 度 不 大 于 70% ,施工环境必须无化学腐蚀,混凝土标号大于 C15
4、开植栓孔:根据图纸要求排栓孔位置,用电锤成孔,开孔直径直径 18 毫米,并将孔内粉尘清理洁净
5、钢件制作、处理:根据图纸设计的尺寸要求现场将钢板切割成 200mm、300mm、400mm 宽钢板条并用平砂轮将钢板粘贴面打磨
打磨粗糙露出新茬,打磨纹路尽量与钢件受力方向垂直
然后用脱脂棉蘸丙酮擦拭 2-3 遍
假如钢板有锈蚀现象应该进行除锈处理
6、预贴、固定钢件:钢板及砼面处理经验收合格后方可预贴
根据砼上植栓孔确定钢板开孔位置,孔间距 为
