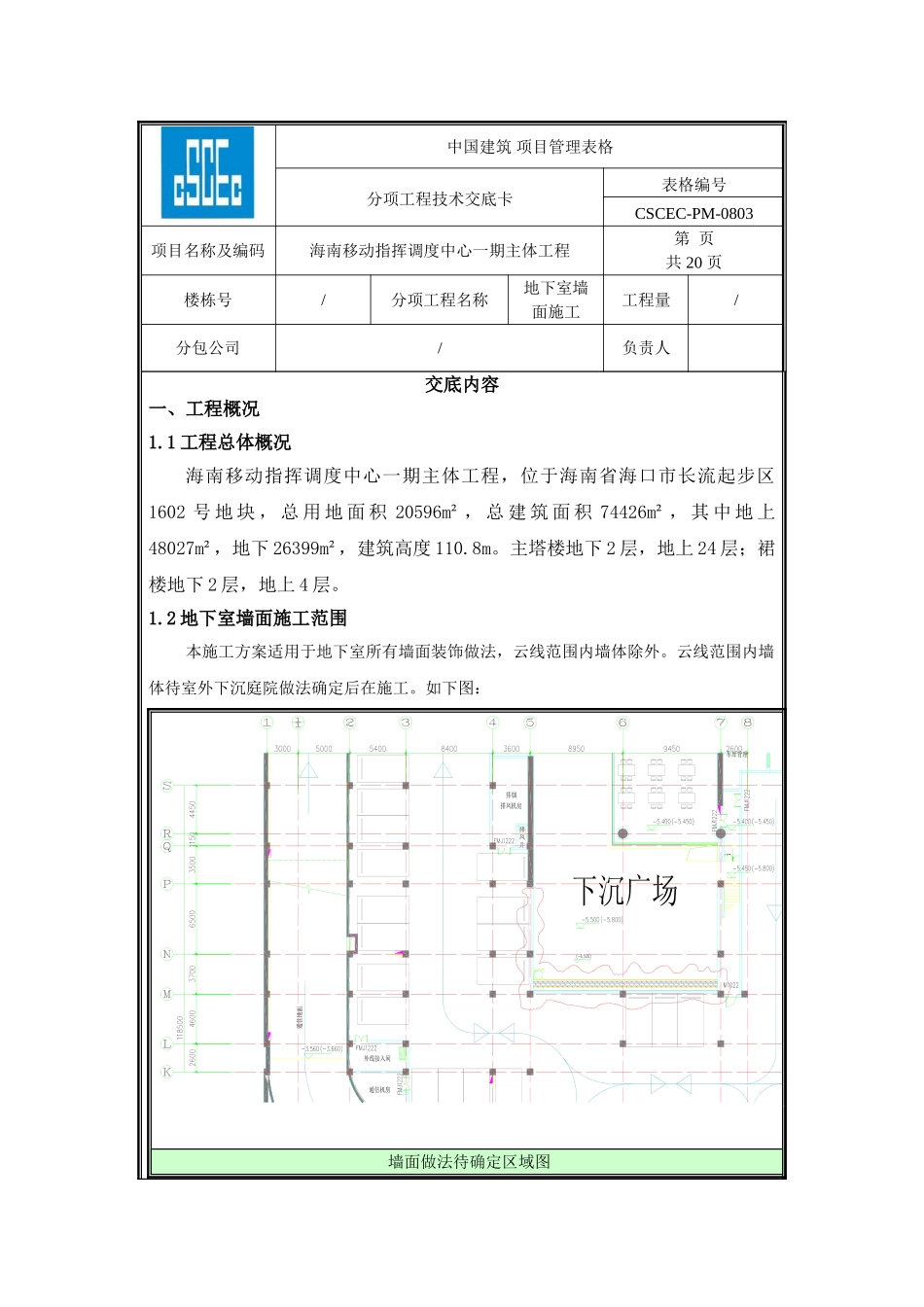

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 20 页楼栋号/分项工程名称地下室墙面施工工程量/分包公司/负责人交底内容一、工程概况1
1 工程总体概况海南移动指挥调度中心一期主体工程,位于海南省海口市长流起步区1602 号 地 块 , 总 用 地 面 积 20596m² , 总 建 筑 面 积 74426m² , 其 中 地 上48027m²,地下 26399m²,建筑高度 110
主塔楼地下 2 层,地上 24 层;裙楼地下 2 层,地上 4 层
2 地下室墙面施工范围本施工方案适用于地下室所有墙面装饰做法,云线范围内墙体除外
云线范围内墙体待室外下沉庭院做法确定后在施工

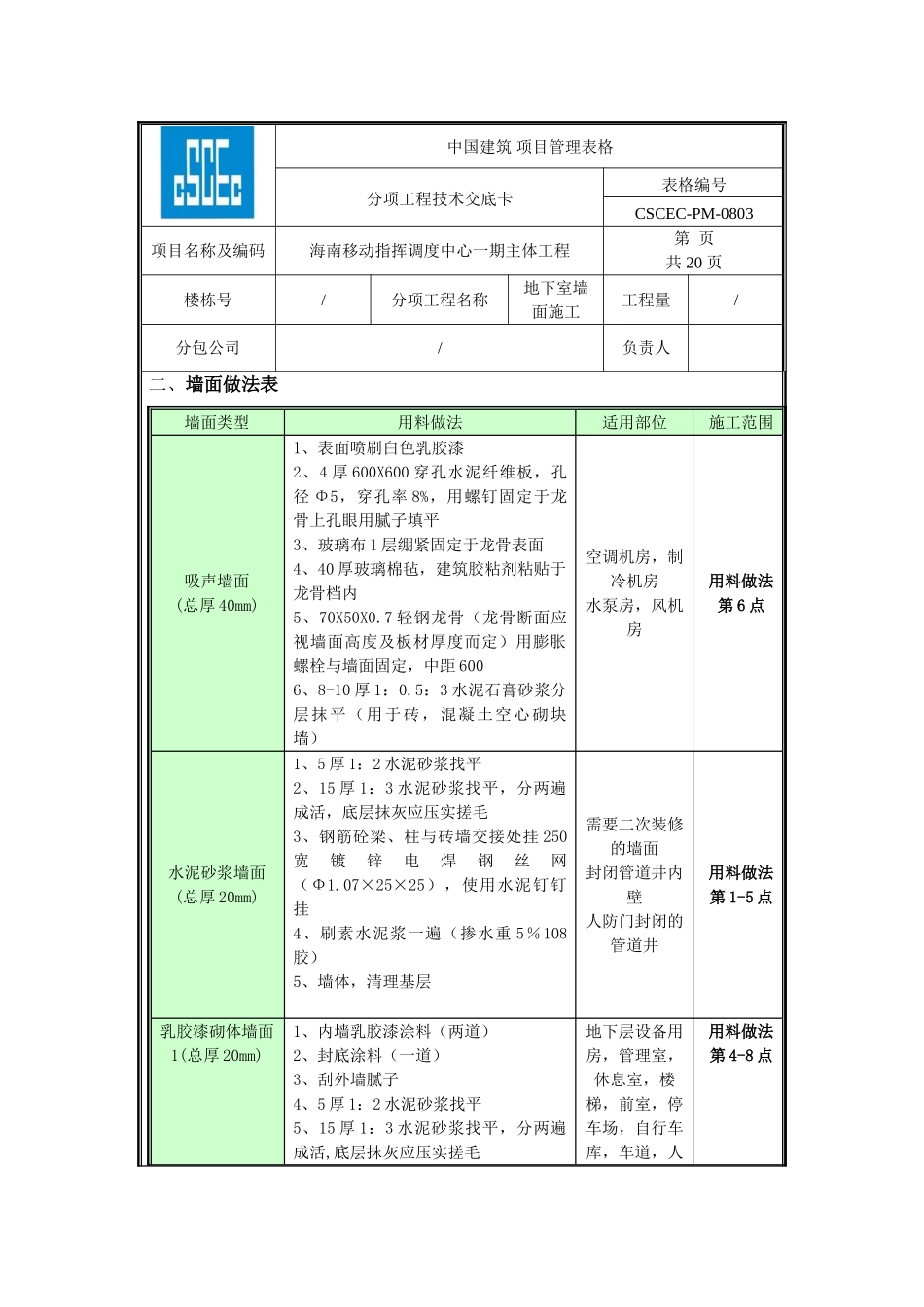

如下图:墙面做法待确定区域图中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 20 页楼栋号/分项工程名称地下室墙面施工工程量/分包公司/负责人二、墙面做法表墙面类型用料做法适用部位施工范围吸声墙面(总厚 40mm)1、表面喷刷白色乳胶漆2、4 厚 600X600 穿孔水泥纤维板,孔径 Φ5,穿孔率 8%,用螺钉固定于龙骨上孔眼用腻子填平3、玻璃布 1 层绷紧固定于龙骨表面4、40 厚玻璃棉毡,建筑胶粘剂粘贴于龙骨档内5、70X50X0
7 轻钢龙骨(龙骨断面应视墙面高度及板材厚度而定)用膨胀螺栓与墙面固定,中距 6006、8-10 厚 1:0

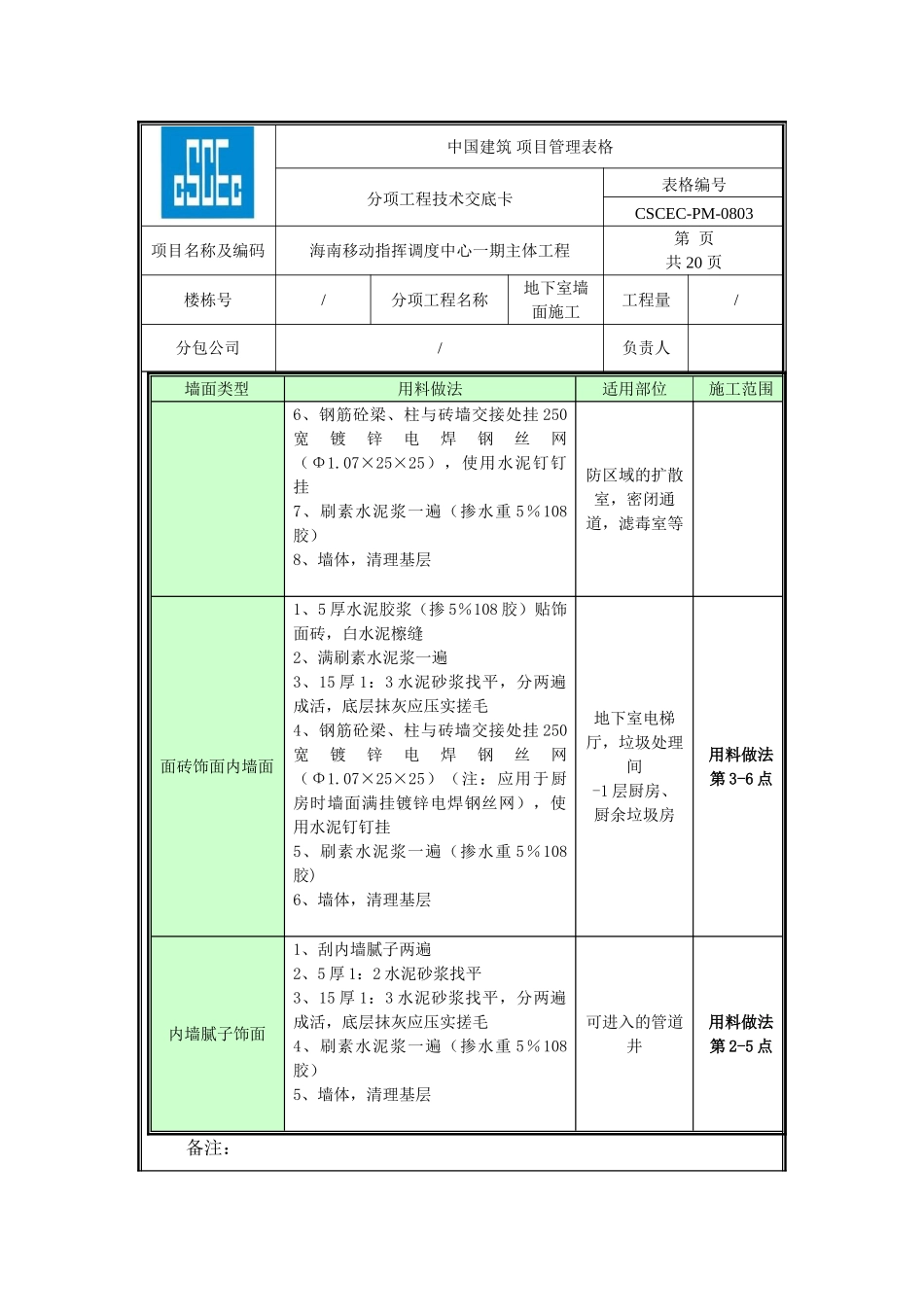

5:3 水泥石膏砂浆分层抹平(用于砖,混凝土空心砌块墙)空调机房,制冷机房水泵房,风机房用料做法第 6 点水泥砂浆墙面(总厚 20mm)1、5 厚 1:2 水泥砂浆找平2、15 厚 1:3 水泥砂浆找平,分两遍成活,底层抹灰应压实搓毛3、钢筋砼梁、柱与砖墙交接处挂 250宽镀锌电焊钢丝网(
