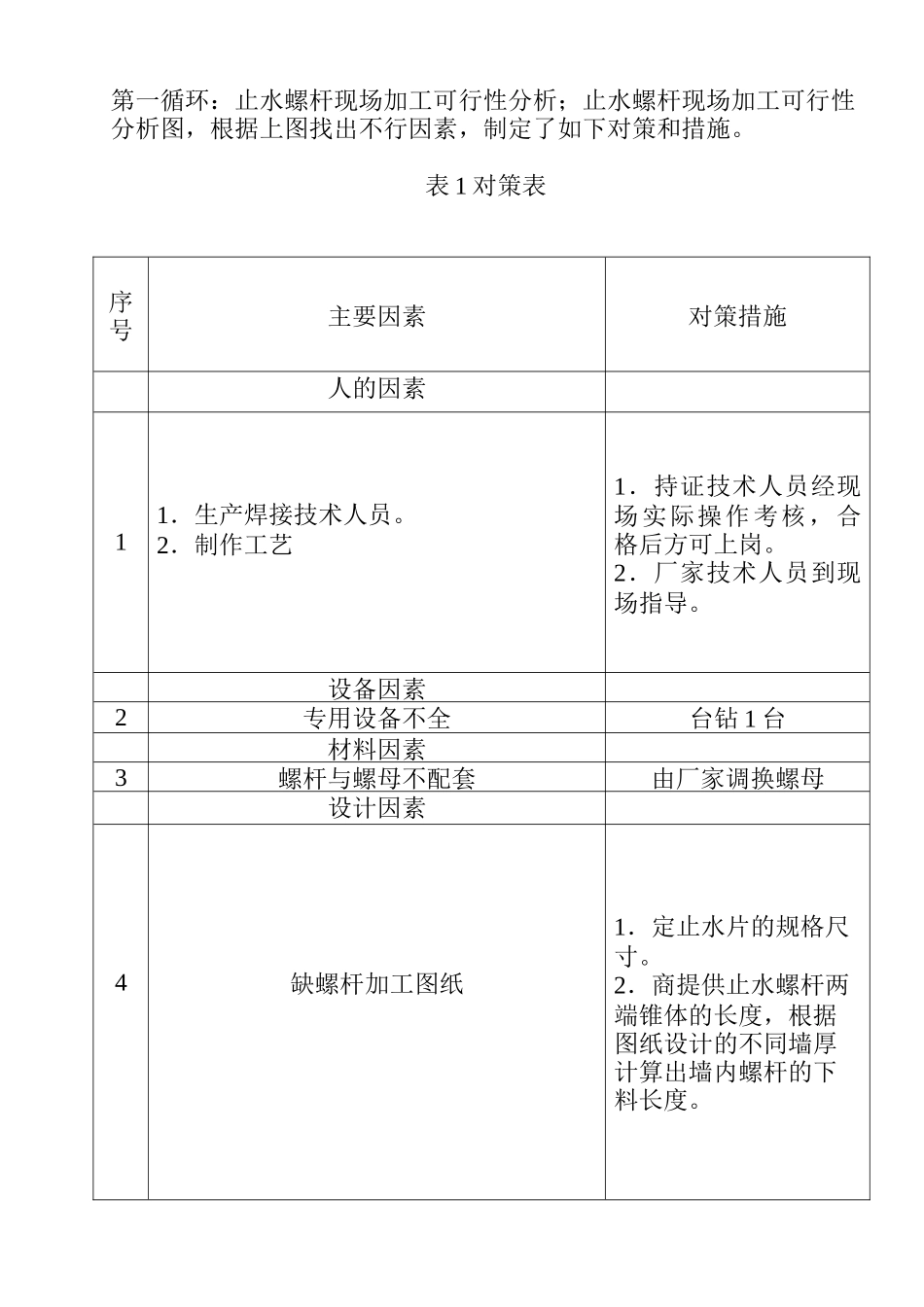

外墙止水螺杆在地下室工程中的应用 摘要:本文通过止水螺杆在北京市***人民法院业务***综合楼工程中的成功实践,介绍了止水螺杆的加工、制作、连接方法,并对其经济作了分析。关键词:止水螺杆、焊接1、工程概况北京市***人民法院****综合楼工程位于北京市**城区**站东街**首,地下三层,地上八层,由南北两栋组成,中间为***人民法院****综合楼审批大厅,跨度 32M,建筑面积 43500㎡,框架剪力墙结构。目标为北京市“长城杯”。该工程止水螺杆用量达 60 多吨。2、止水螺杆的布置为了确保地下室外墙防水混凝土的外观质量,传统的一次性直通对拉螺杆已难以满足当前工程质量的需要。本工程地下室墙体采纳支模三节头止水螺杆,止水螺杆的下料和止水片焊接,由于螺杆提供厂商加工费较高,每根加工费需 2.0 元。因此,该工程实行了从厂家购买通长全螺纹螺杆和钢板,现场加工后再使用。为了确保现场自制止水螺杆周转使用,使用后混凝土外观质量达到北京市混凝土“长城杯”的要求。具体布置图如下:螺杆布置图3、 止水螺杆的制作、加工3.1 施工程序:弹线打眼组装止水螺杆支单面模板合另一侧模板3.2 止水螺杆的因果分析图因果分析图第一循环:止水螺杆现场加工可行性分析;止水螺杆现场加工可行性分析图,根据上图找出不行因素,制定了如下对策和措施。表 1 对策表序号主要因素对策措施人的因素11.生产焊接技术人员。2.制作工艺1.持证技术人员经现场实际操作考核,合格后方可上岗。2.厂家技术人员到现场指导。设备因素2专用设备不全台钻 1 台材料因素3螺杆与螺母不配套由厂家调换螺母设计因素4缺螺杆加工图纸1.定止水片的规格尺寸。2.商提供止水螺杆两端锥体的长度,根据图纸设计的不同墙厚计算出墙内螺杆的下料长度。表 2 止水螺杆制作作业指导书子项制作要求材料方面1.进场要有合格证。2.止水片采纳热轧钢,焊条采纳T42操作方面1.全螺纹螺杆进场为 4M 长,根据不同墙厚统筹下料,尽量减少损耗。2.止水螺杆直径为 Ø14,止水板打眼孔径为 Ø15。3.止水片必须焊在螺杆的中间部位。4.螺杆与止水钢板之间必须焊严,焊缝高度 0。4MM。管理方面1.行“自检、互检、班组检”,质检人员有质量否决权。2.积极总结经验,加强沟通,提高技术水平,确保止水螺杆现场焊接成功。表 3 止水螺杆制作内控标准项次项目名称允许偏差检查方法1螺杆长度+1、-2尺量2孔眼位置2尺量3止水片尺寸±3尺量4止水片焊在螺杆中间±3尺量5焊缝高度...
