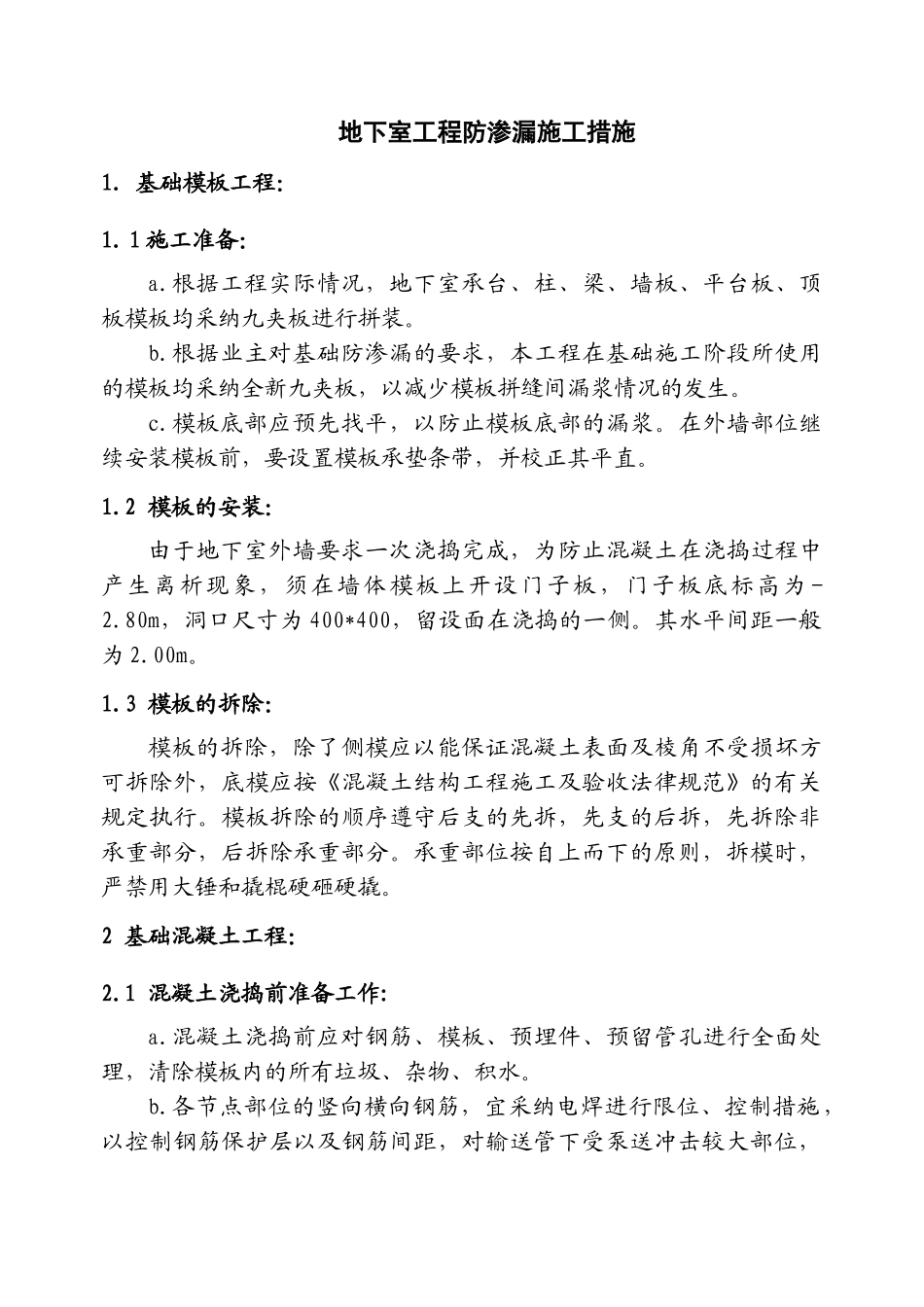

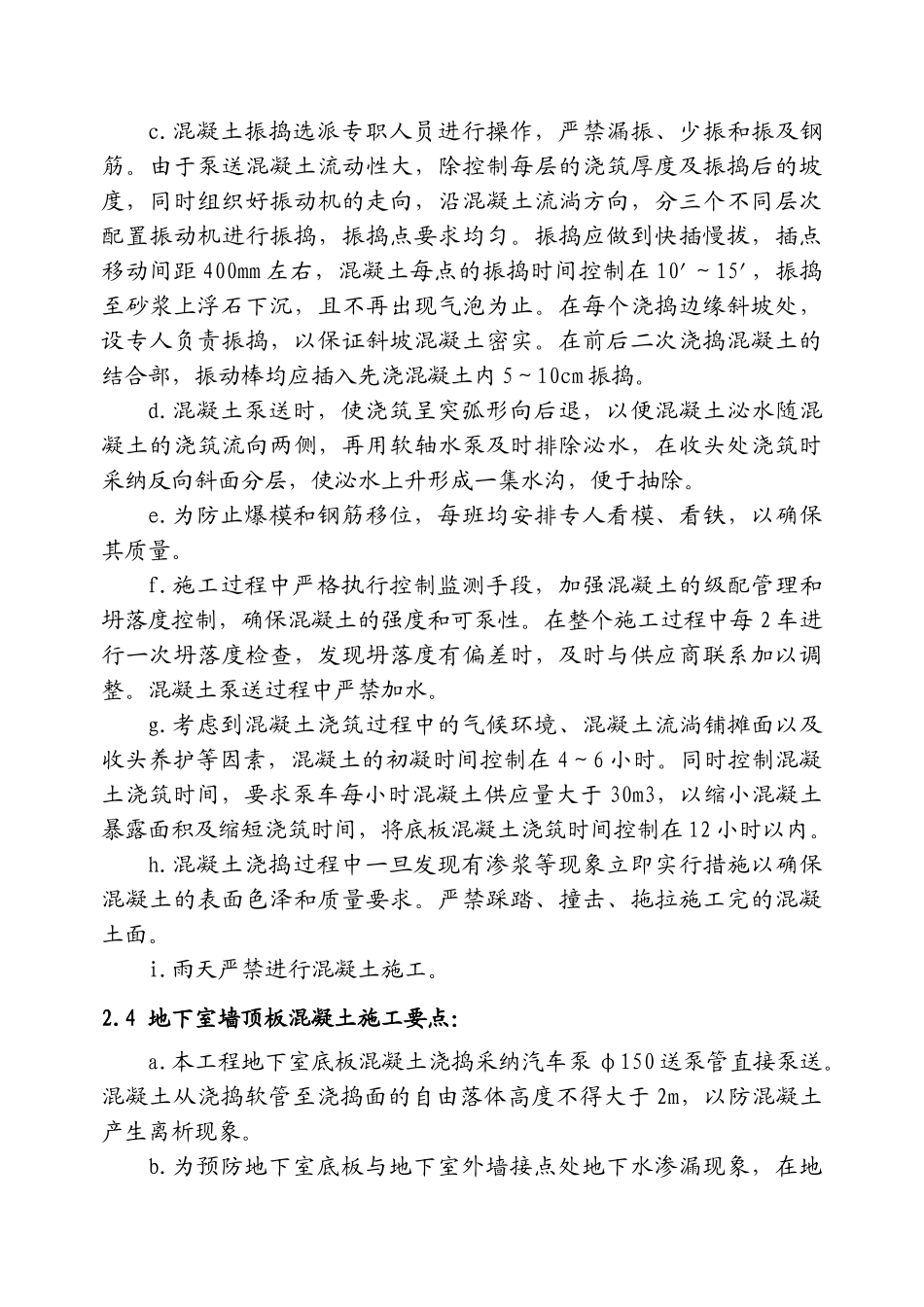

地下室工程防渗漏施工措施1. 基础模板工程:1. 1 施工准备:a.根据工程实际情况,地下室承台、柱、梁、墙板、平台板、顶板模板均采纳九夹板进行拼装。b.根据业主对基础防渗漏的要求,本工程在基础施工阶段所使用的模板均采纳全新九夹板,以减少模板拼缝间漏浆情况的发生。c.模板底部应预先找平,以防止模板底部的漏浆。在外墙部位继续安装模板前,要设置模板承垫条带,并校正其平直。1.2 模板的安装:由于地下室外墙要求一次浇捣完成,为防止混凝土在浇捣过程中产生离析现象,须在墙体模板上开设门子板,门子板底标高为 -2.80m,洞口尺寸为 400*400,留设面在浇捣的一侧。其水平间距一般为 2.00m。1.3 模板的拆除:模板的拆除,除了侧模应以能保证混凝土表面及棱角不受损坏方可拆除外,底模应按《混凝土结构工程施工及验收法律规范》的有关规定执行。模板拆除的顺序遵守后支的先拆,先支的后拆,先拆除非承重部分,后拆除承重部分。承重部位按自上而下的原则,拆模时,严禁用大锤和撬棍硬砸硬撬。2 基础混凝土工程:2.1 混凝土浇捣前准备工作:a.混凝土浇捣前应对钢筋、模板、预埋件、预留管孔进行全面处理,清除模板内的所有垃圾、杂物、积水。b.各节点部位的竖向横向钢筋,宜采纳电焊进行限位、控制措施,以控制钢筋保护层以及钢筋间距,对输送管下受泵送冲击较大部位,应用拉条等牵拉牢固。c.模板拼接缝隙要求严密,模板孔洞应预先补平,并有足够的刚度和强度,剪力墙下口与楼板接触除洁净。d.施工人员应向施工班组仔细交底技术质量安全措施。签发混凝土浇捣令后才能进行混凝土浇捣。2.2 商品混凝土材料要求:a.混凝土的级配强度不得低于设计强度,但也不易过高,基本控制在设计强度的 100%~115%。b.采纳 32.5 普通硅酸盐水泥。c.石子选用粒径 5~31.5mm,含泥量小于 1%。d.中粗砂选用粒径 0.35mm 以上,细度模数大于 2.5,含泥量小于2%。e.混凝土水灰比控制在 0.5 以下;坍落度必须控制在 12±2 cm 的范围以内。(要求混凝土供应商应根据砂石料的含水量的状况,及时调整好水灰比)f.外加剂选用具有缓凝作用的普通型减水剂,掺量为水泥用量的0.6%~1.0%。g.辅助材料选用聚丙稀短纤维,掺量为每立方米混凝土掺 0.7kg。h.如采纳粉煤灰作为添加材料,粉煤灰的等级须达到二级以上,掺量不得大于水泥用量的 20%。i.要求混凝土供应商使用相同的水泥、石子、黄沙、外掺剂和级配。2.3 地下室底板混凝土施工要点:a.本...
