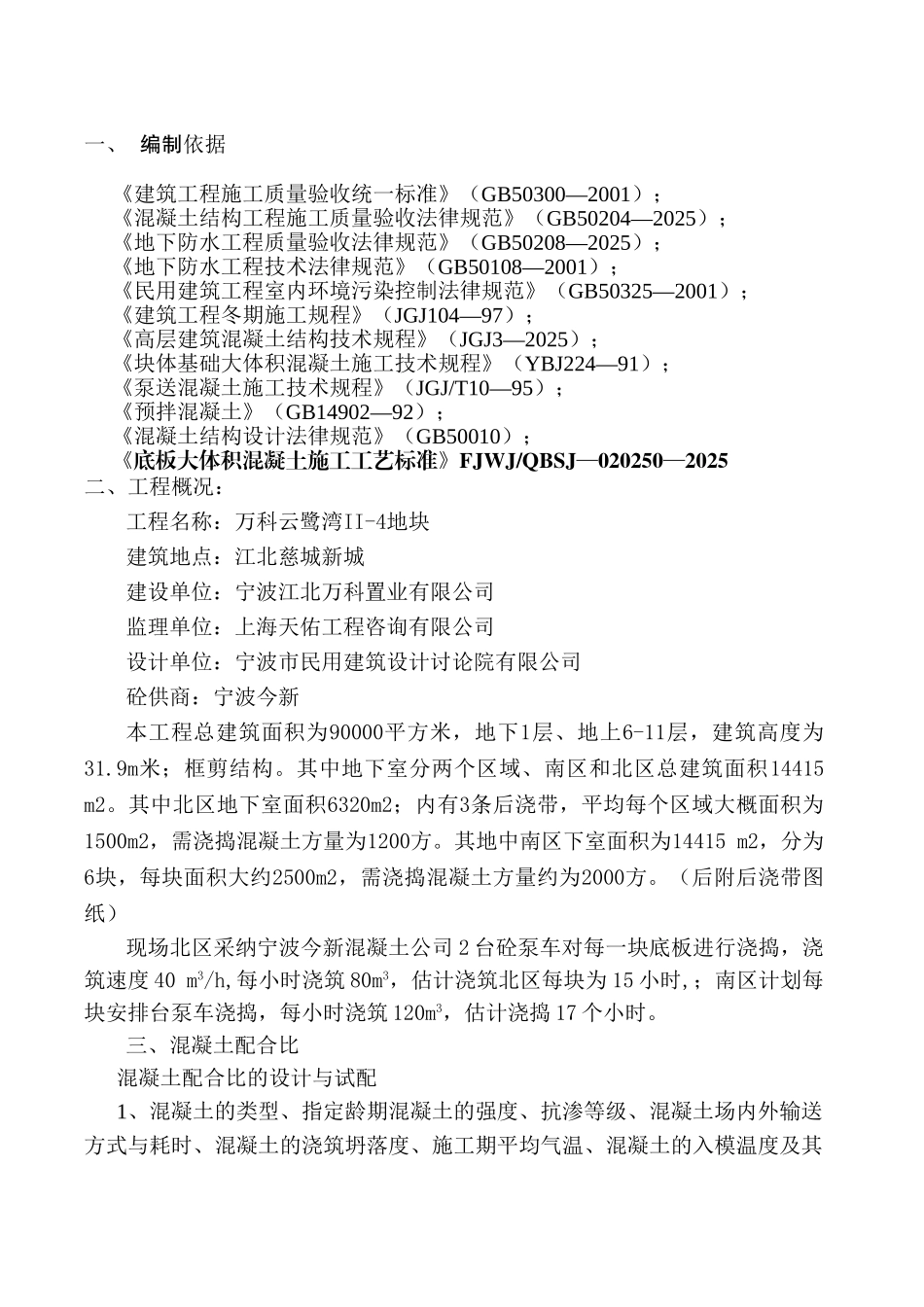

一、 编制依据《建筑工程施工质量验收统一标准》(GB50300—2001);《混凝土结构工程施工质量验收法律规范》(GB50204—2025);《地下防水工程质量验收法律规范》(GB50208—2025);《地下防水工程技术法律规范》(GB50108—2001);《民用建筑工程室内环境污染控制法律规范》(GB50325—2001);《建筑工程冬期施工规程》(JGJ104—97);《高层建筑混凝土结构技术规程》(JGJ3—2025);《块体基础大体积混凝土施工技术规程》(YBJ224—91);《泵送混凝土施工技术规程》(JGJ/T10—95);《预拌混凝土》(GB14902—92);《混凝土结构设计法律规范》(GB50010);《底板大体积混凝土施工工艺标准》FJWJ/QBSJ—020250—2025二、工程概况:工程名称:万科云鹭湾II-4地块建筑地点:江北慈城新城建设单位:宁波江北万科置业有限公司监理单位:上海天佑工程咨询有限公司设计单位:宁波市民用建筑设计讨论院有限公司砼供商:宁波今新本工程总建筑面积为90000平方米,地下1层、地上6-11层,建筑高度为31
9m米;框剪结构
其中地下室分两个区域、南区和北区总建筑面积14415 m2
其中北区地下室面积6320m2;内有3条后浇带,平均每个区域大概面积为1500m2,需浇捣混凝土方量为1200方
其地中南区下室面积为14415 m2,分为6块,每块面积大约2500m2,需浇捣混凝土方量约为2000方
(后附后浇带图纸)现场北区采纳宁波今新混凝土公司 2 台砼泵车对每一块底板进行浇捣,浇筑速度 40 m3/h,每小时浇筑 80m3,估计浇筑北区每块为 15 小时,;南区计划每块安排台泵车浇捣,每小时浇筑 120m3,估计浇捣 17 个小时

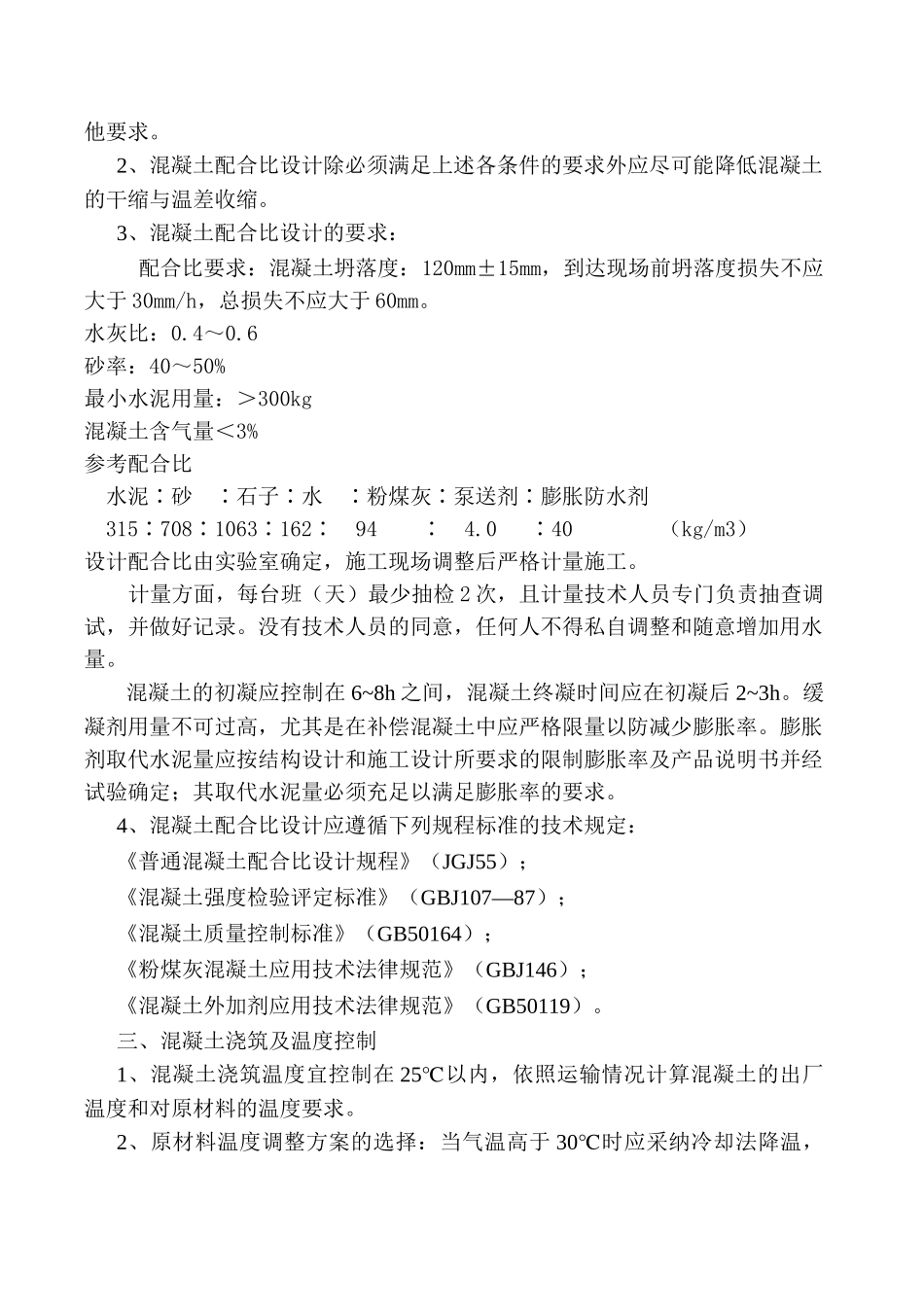

三、混凝土配合比混凝土配合比的设计与试配1、混凝土的类型、指定龄期混凝土的强度、
