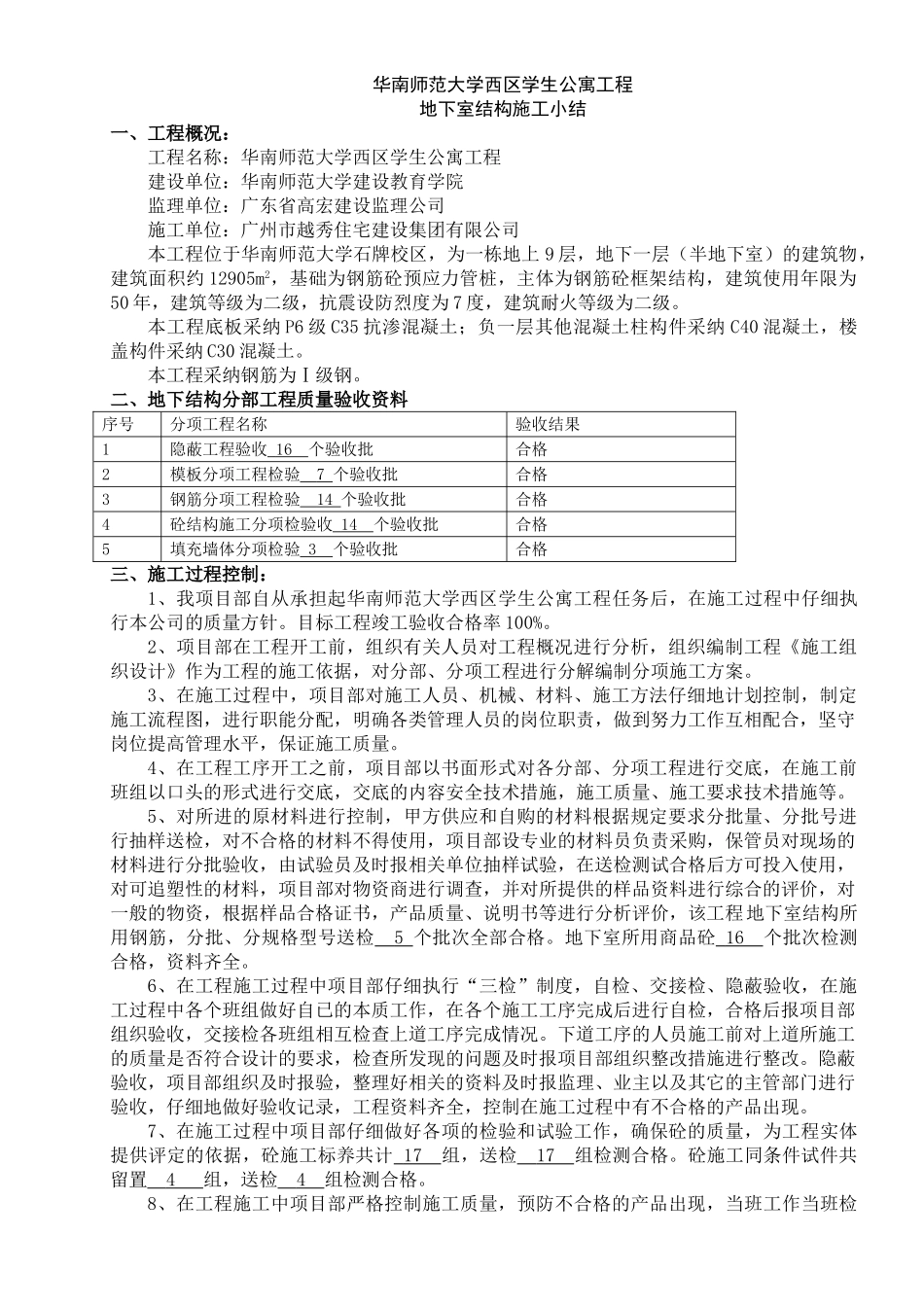

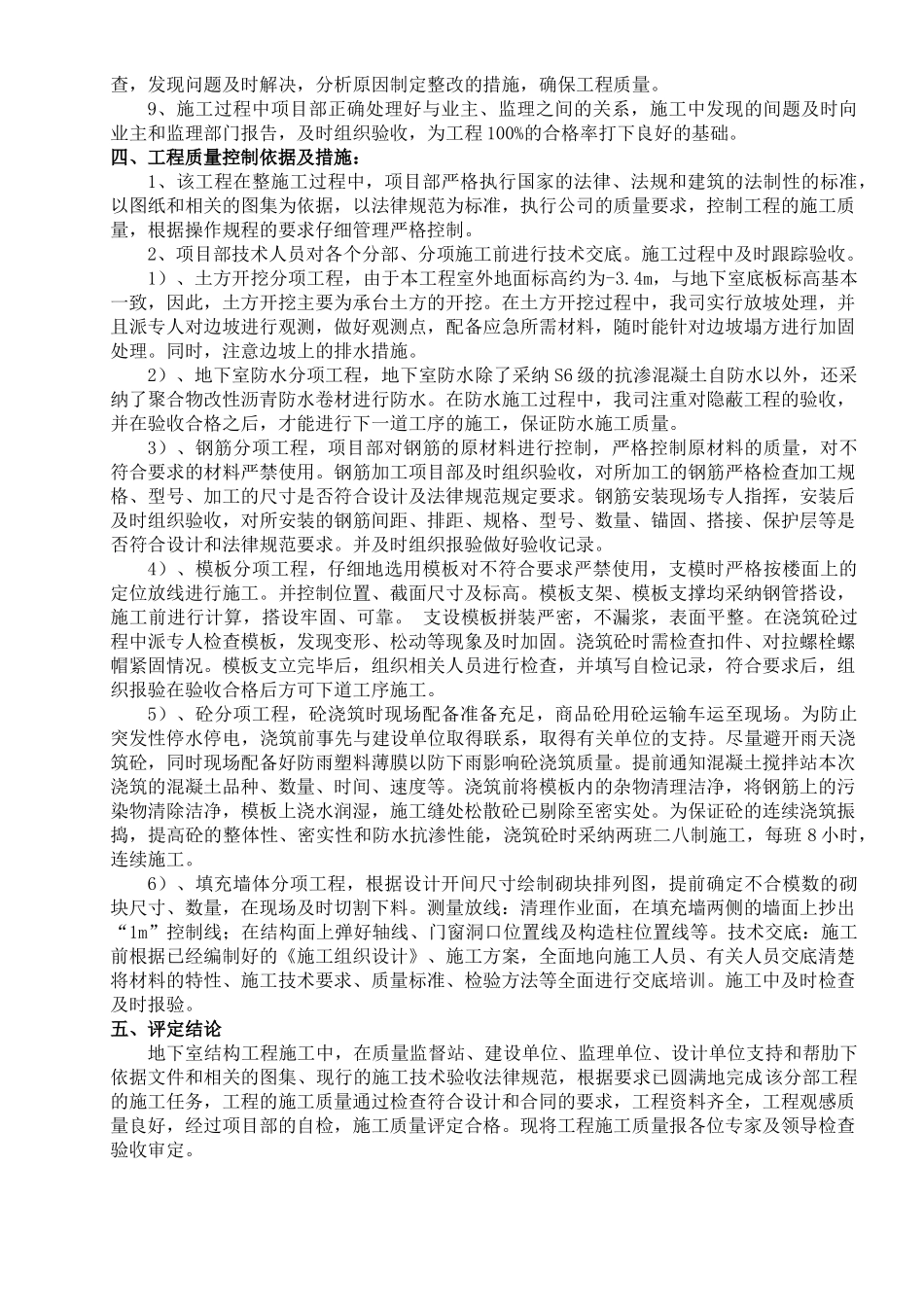

华南师范大学西区学生公寓工程地下室结构施工小结一、工程概况:工程名称:华南师范大学西区学生公寓工程建设单位:华南师范大学建设教育学院监理单位:广东省高宏建设监理公司 施工单位:广州市越秀住宅建设集团有限公司本工程位于华南师范大学石牌校区,为一栋地上 9 层,地下一层(半地下室)的建筑物,建筑面积约 12905m2,基础为钢筋砼预应力管桩,主体为钢筋砼框架结构,建筑使用年限为50 年,建筑等级为二级,抗震设防烈度为 7 度,建筑耐火等级为二级。本工程底板采纳 P6 级 C35 抗渗混凝土;负一层其他混凝土柱构件采纳 C40 混凝土,楼盖构件采纳 C30 混凝土。 本工程采纳钢筋为Ⅰ级钢。 二、地下结构分部工程质量验收资料序号分项工程名称验收结果1隐蔽工程验收 16 个验收批合格2 模板分项工程检验 7 个验收批合格3钢筋分项工程检验 14 个验收批合格4砼结构施工分项检验收 14 个验收批合格5填充墙体分项检验 3 个验收批合格三、施工过程控制:1、我项目部自从承担起华南师范大学西区学生公寓工程任务后,在施工过程中仔细执行本公司的质量方针。目标工程竣工验收合格率 100%。2、项目部在工程开工前,组织有关人员对工程概况进行分析,组织编制工程《施工组织设计》作为工程的施工依据,对分部、分项工程进行分解编制分项施工方案。3、在施工过程中,项目部对施工人员、机械、材料、施工方法仔细地计划控制,制定施工流程图,进行职能分配,明确各类管理人员的岗位职责,做到努力工作互相配合,坚守岗位提高管理水平,保证施工质量。4、在工程工序开工之前,项目部以书面形式对各分部、分项工程进行交底,在施工前班组以口头的形式进行交底,交底的内容安全技术措施,施工质量、施工要求技术措施等。5、对所进的原材料进行控制,甲方供应和自购的材料根据规定要求分批量、分批号进行抽样送检,对不合格的材料不得使用,项目部设专业的材料员负责采购,保管员对现场的材料进行分批验收,由试验员及时报相关单位抽样试验,在送检测试合格后方可投入使用,对可追塑性的材料,项目部对物资商进行调查,并对所提供的样品资料进行综合的评价,对一般的物资,根据样品合格证书,产品质量、说明书等进行分析评价,该工程地下室结构所用钢筋,分批、分规格型号送检 5 个批次全部合格。地下室所用商品砼 16 个批次检测合格,资料齐全。6、在工程施工过程中项目部仔细执行“三检”制度,自检、交接检、隐蔽验收,...
