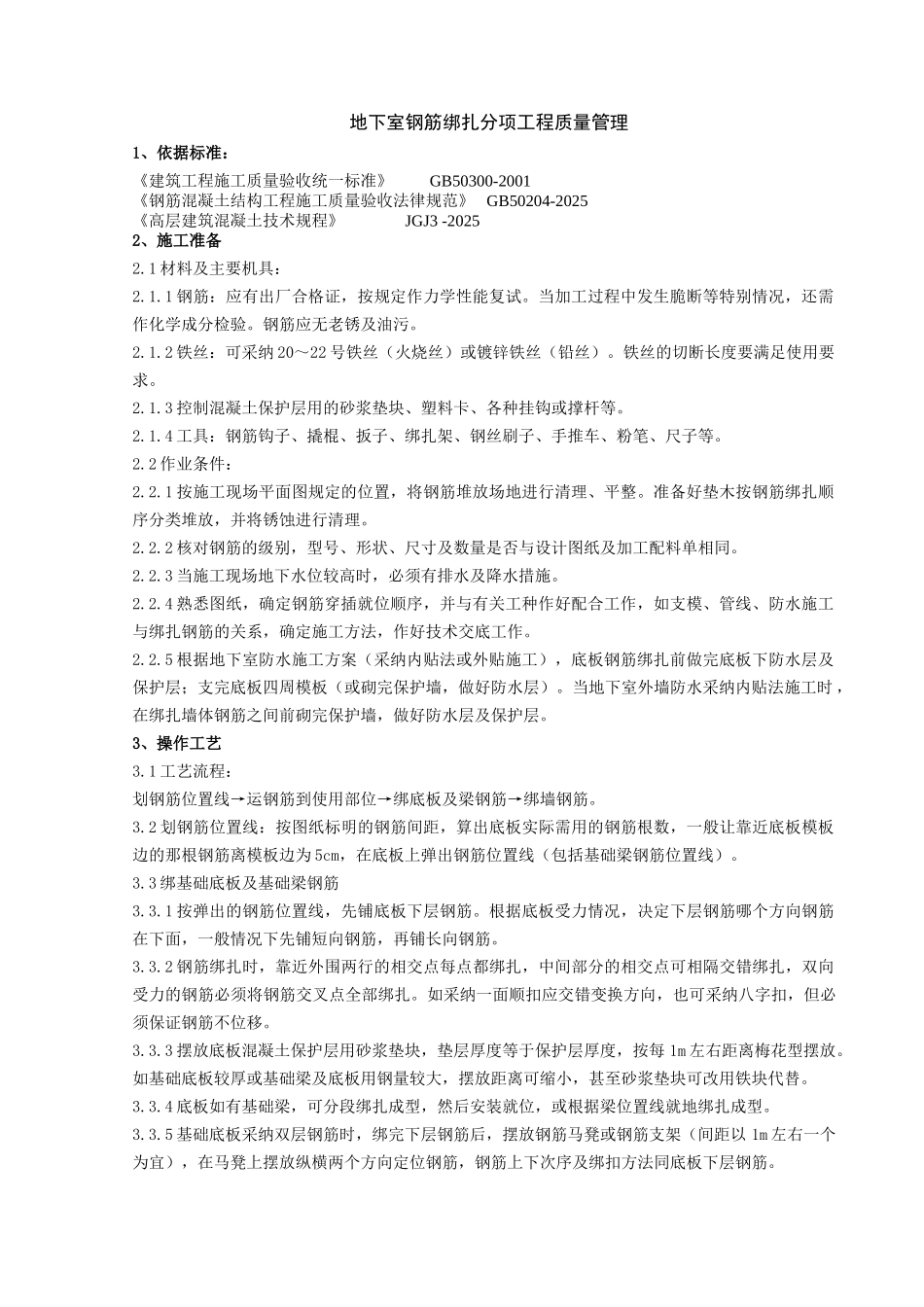

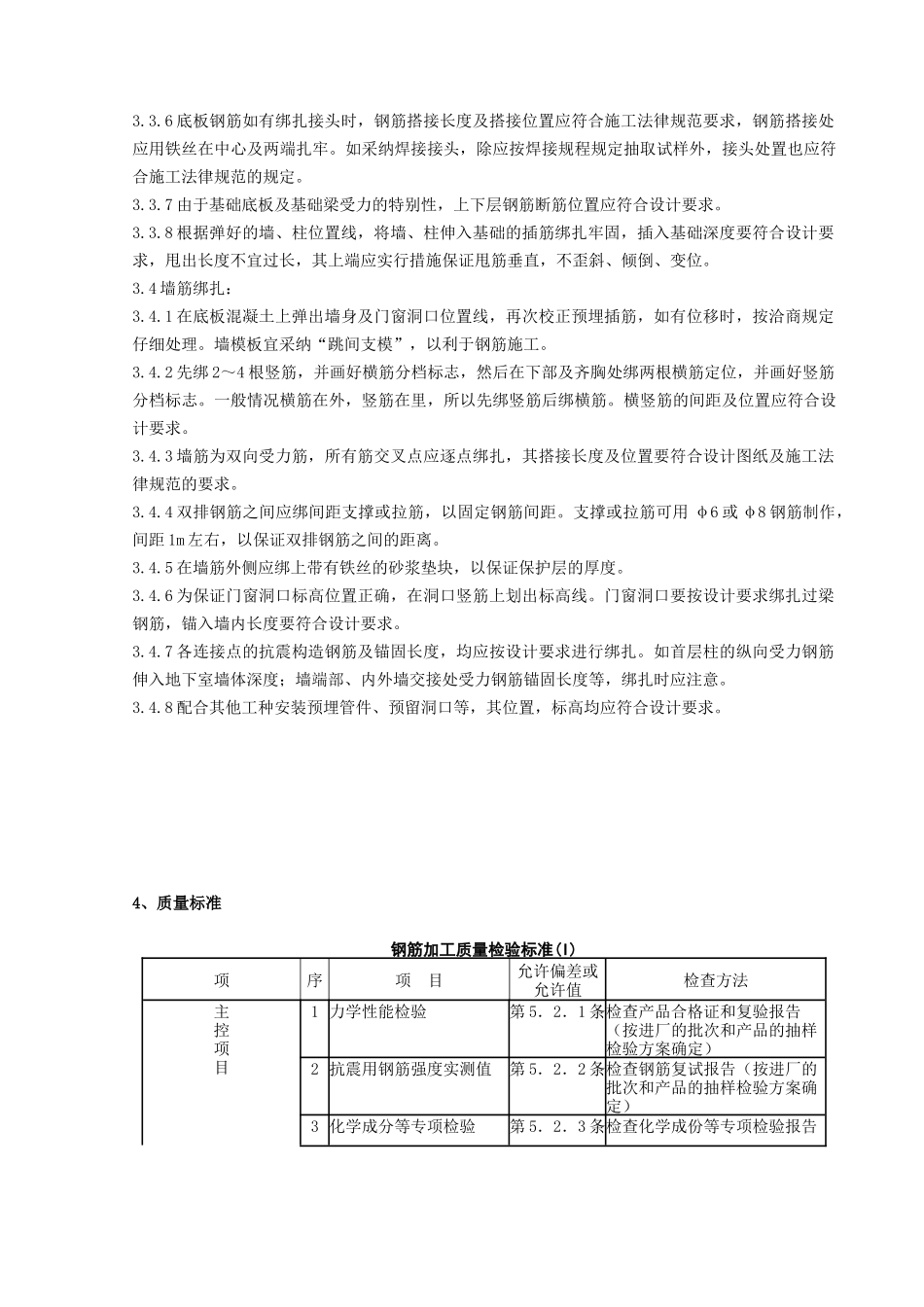

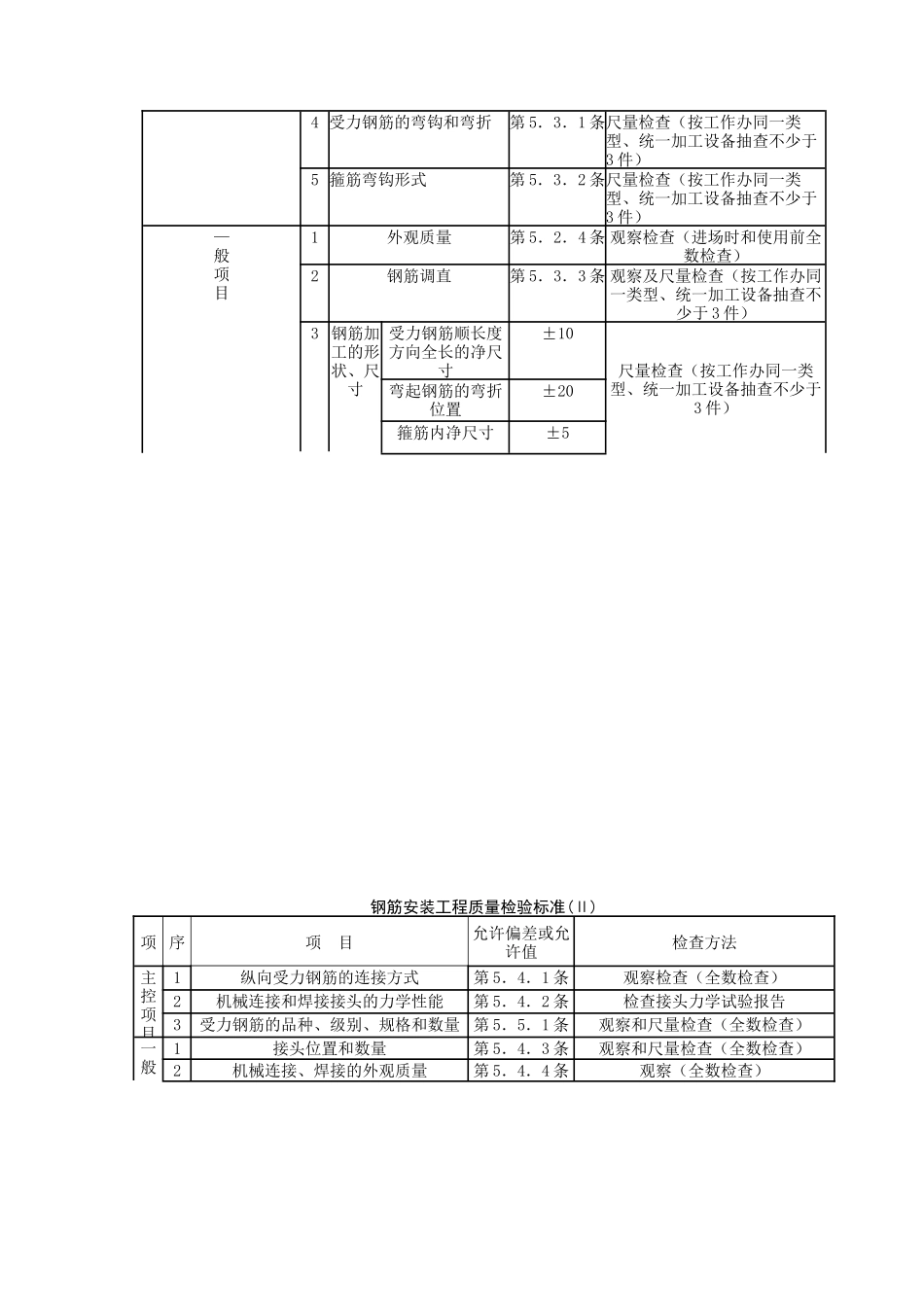

地下室钢筋绑扎分项工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《钢筋混凝土结构工程施工质量验收法律规范》 GB50204-2025《高层建筑混凝土技术规程》 JGJ3 -20252、施工准备2
1 材料及主要机具:2
1 钢筋:应有出厂合格证,按规定作力学性能复试
当加工过程中发生脆断等特别情况,还需作化学成分检验
钢筋应无老锈及油污
2 铁丝:可采纳 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝的切断长度要满足使用要求
3 控制混凝土保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等
4 工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
2 作业条件:2
1 按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整
准备好垫木按钢筋绑扎顺序分类堆放,并将锈蚀进行清理
2 核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同
3 当施工现场地下水位较高时,必须有排水及降水措施
4 熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作
5 根据地下室防水施工方案(采纳内贴法或外贴施工),底板钢筋绑扎前做完底板下防水层及保护层;支完底板四周模板(或砌完保护墙,做好防水层)
当地下室外墙防水采纳内贴法施工时 ,在绑扎墙体钢筋之间前砌完保护墙,做好防水层及保护层
3、操作工艺3
1 工艺流程:划钢筋位置线→运钢筋到使用部位→绑底板及梁钢筋→绑墙钢筋
2 划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为 5cm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)
3 绑基础底板及基础梁钢筋3
1 按弹出的
