电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地下连续墙导墙施工技术交底

地下连续墙导墙施工技术交底_第1页
1/4
地下连续墙导墙施工技术交底_第2页
2/4
地下连续墙导墙施工技术交底_第3页
3/4

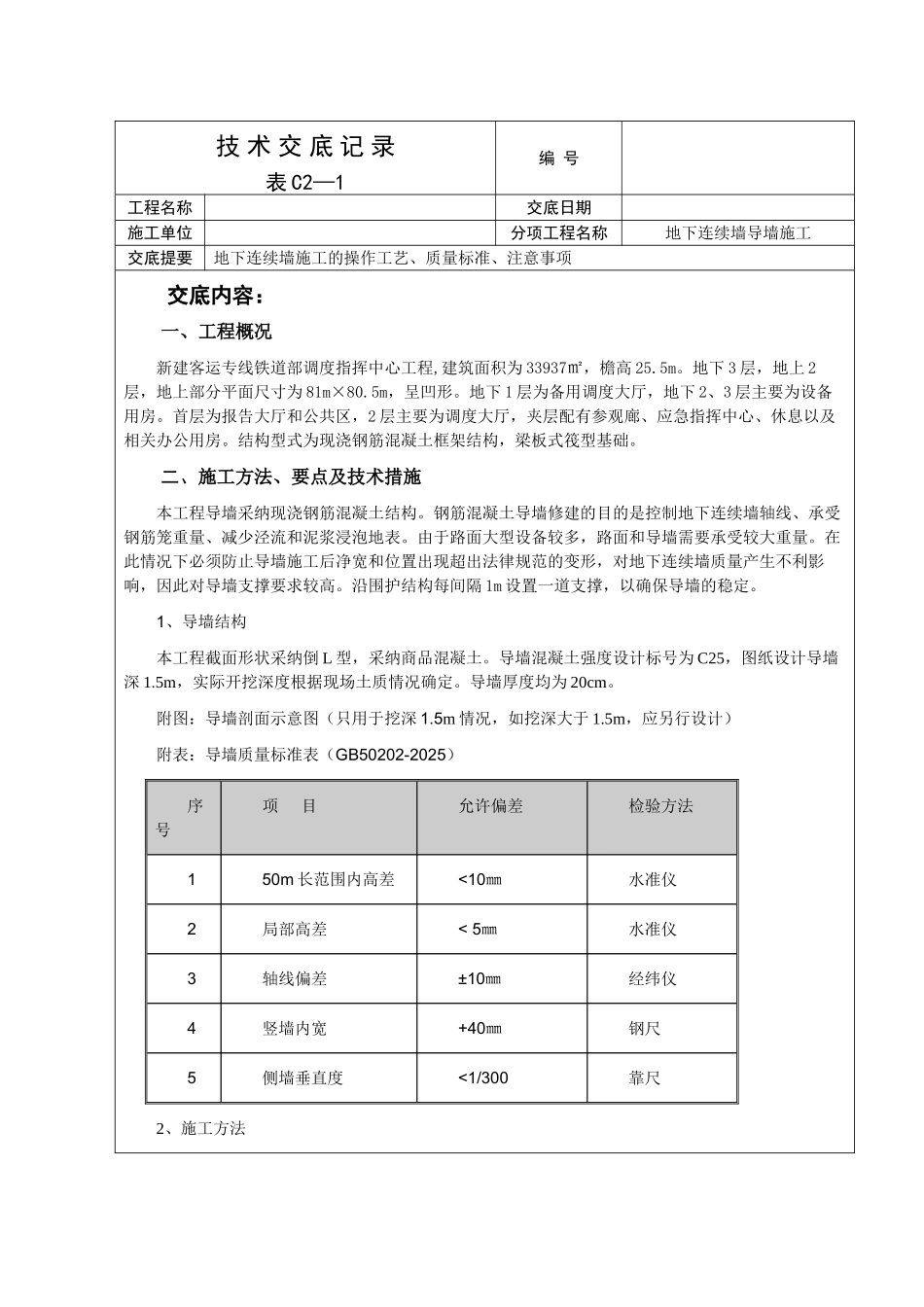

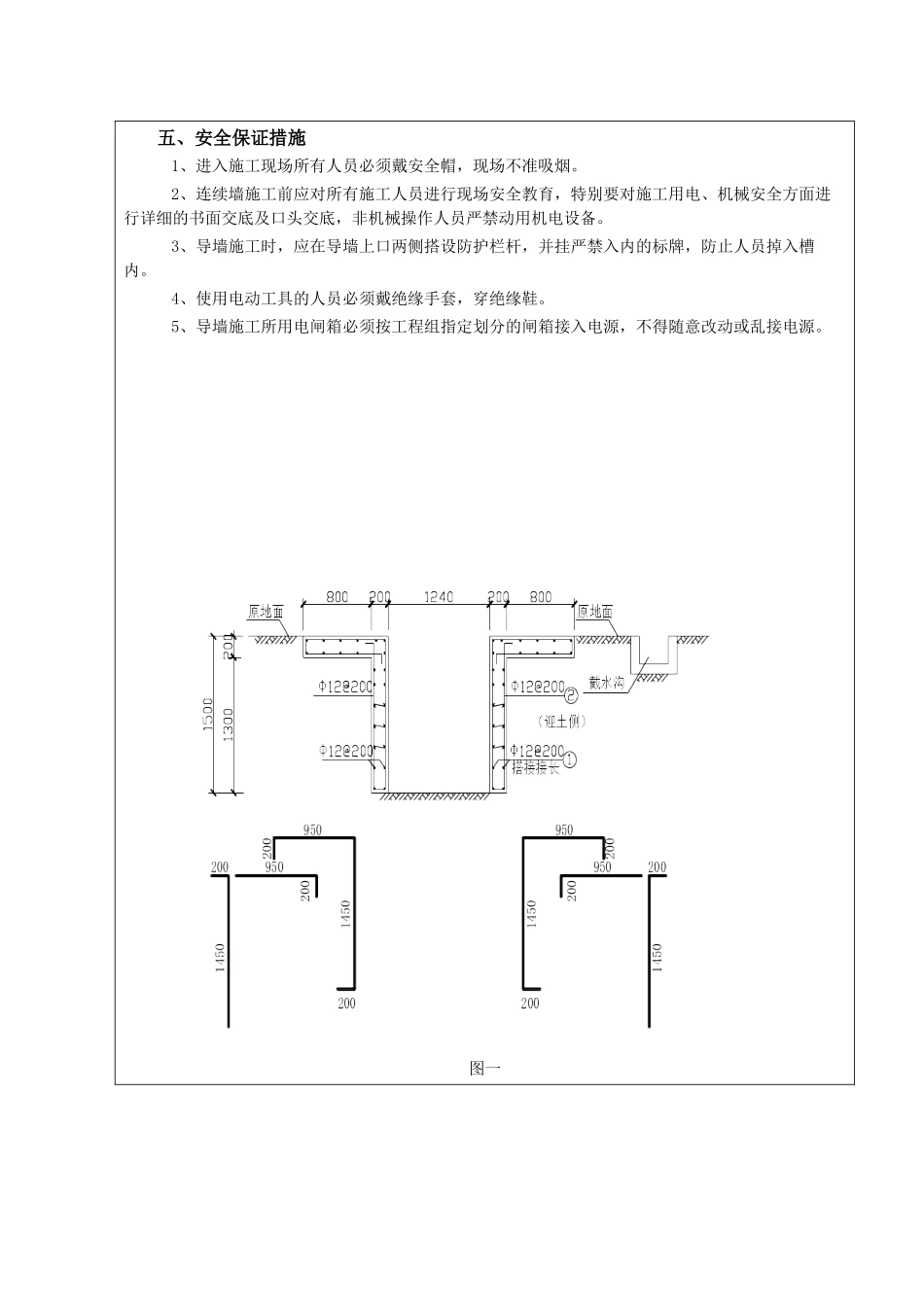

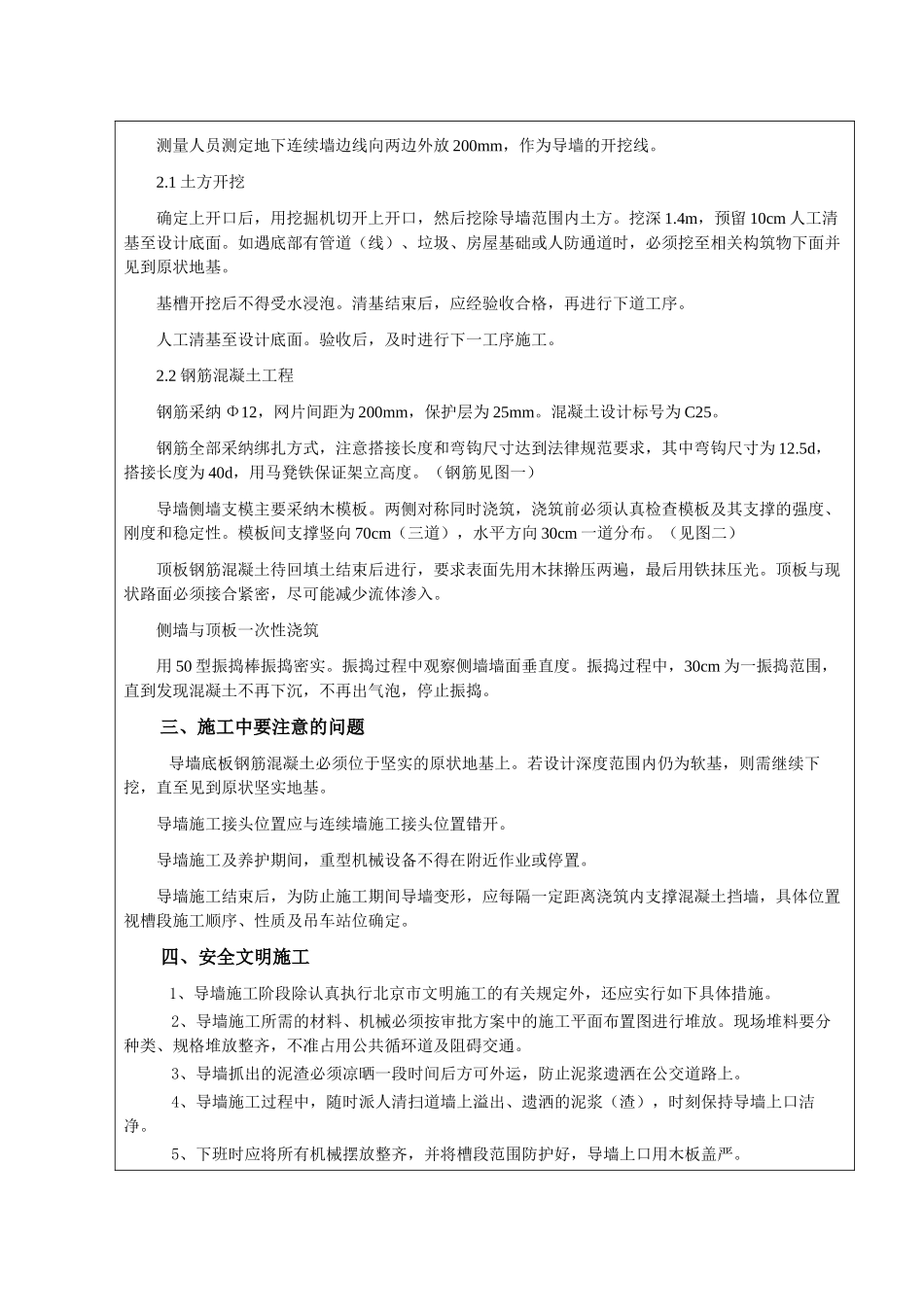

技 术 交 底 记 录表 C2—1编 号工程名称 交底日期施工单位分项工程名称地下连续墙导墙施工交底提要地下连续墙施工的操作工艺、质量标准、注意事项交底内容:一、工程概况新建客运专线铁道部调度指挥中心工程,建筑面积为 33937㎡,檐高 25.5m。地下 3 层,地上 2层,地上部分平面尺寸为 81m×80.5m,呈凹形。地下 1 层为备用调度大厅,地下 2、3 层主要为设备用房。首层为报告大厅和公共区,2 层主要为调度大厅,夹层配有参观廊、应急指挥中心、休息以及相关办公用房。结构型式为现浇钢筋混凝土框架结构,梁板式筏型基础。二、施工方法、要点及技术措施本工程导墙采纳现浇钢筋混凝土结构。钢筋混凝土导墙修建的目的是控制地下连续墙轴线、承受钢筋笼重量、减少泾流和泥浆浸泡地表。由于路面大型设备较多,路面和导墙需要承受较大重量。在此情况下必须防止导墙施工后净宽和位置出现超出法律规范的变形,对地下连续墙质量产生不利影响,因此对导墙支撑要求较高。沿围护结构每间隔 1m 设置一道支撑,以确保导墙的稳定。1、导墙结构本工程截面形状采纳倒 L 型,采纳商品混凝土。导墙混凝土强度设计标号为 C25,图纸设计导墙深 1.5m,实际开挖深度根据现场土质情况确定。导墙厚度均为 20cm。附图:导墙剖面示意图(只用于挖深 1.5m 情况,如挖深大于 1.5m,应另行设计)附表:导墙质量标准表(GB50202-2025)序号项 目允许偏差检验方法150m 长范围内高差<10㎜水准仪2局部高差< 5㎜水准仪3轴线偏差±10㎜经纬仪4竖墙内宽+40㎜钢尺5侧墙垂直度<1/300靠尺2、施工方法测量人员测定地下连续墙边线向两边外放 200mm,作为导墙的开挖线。2.1 土方开挖确定上开口后,用挖掘机切开上开口,然后挖除导墙范围内土方。挖深 1.4m,预留 10cm 人工清基至设计底面。如遇底部有管道(线)、垃圾、房屋基础或人防通道时,必须挖至相关构筑物下面并见到原状地基。基槽开挖后不得受水浸泡。清基结束后,应经验收合格,再进行下道工序。人工清基至设计底面。验收后,及时进行下一工序施工。2.2 钢筋混凝土工程钢筋采纳 Φ12,网片间距为 200mm,保护层为 25mm。混凝土设计标号为 C25。钢筋全部采纳绑扎方式,注意搭接长度和弯钩尺寸达到法律规范要求,其中弯钩尺寸为 12.5d,搭接长度为 40d,用马凳铁保证架立高度。(钢筋见图一)导墙侧墙支模主要采纳木模板。两侧对称同时浇筑,浇筑前必须认真检查模板及其支撑的强度、刚度和...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下连续墙导墙施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
