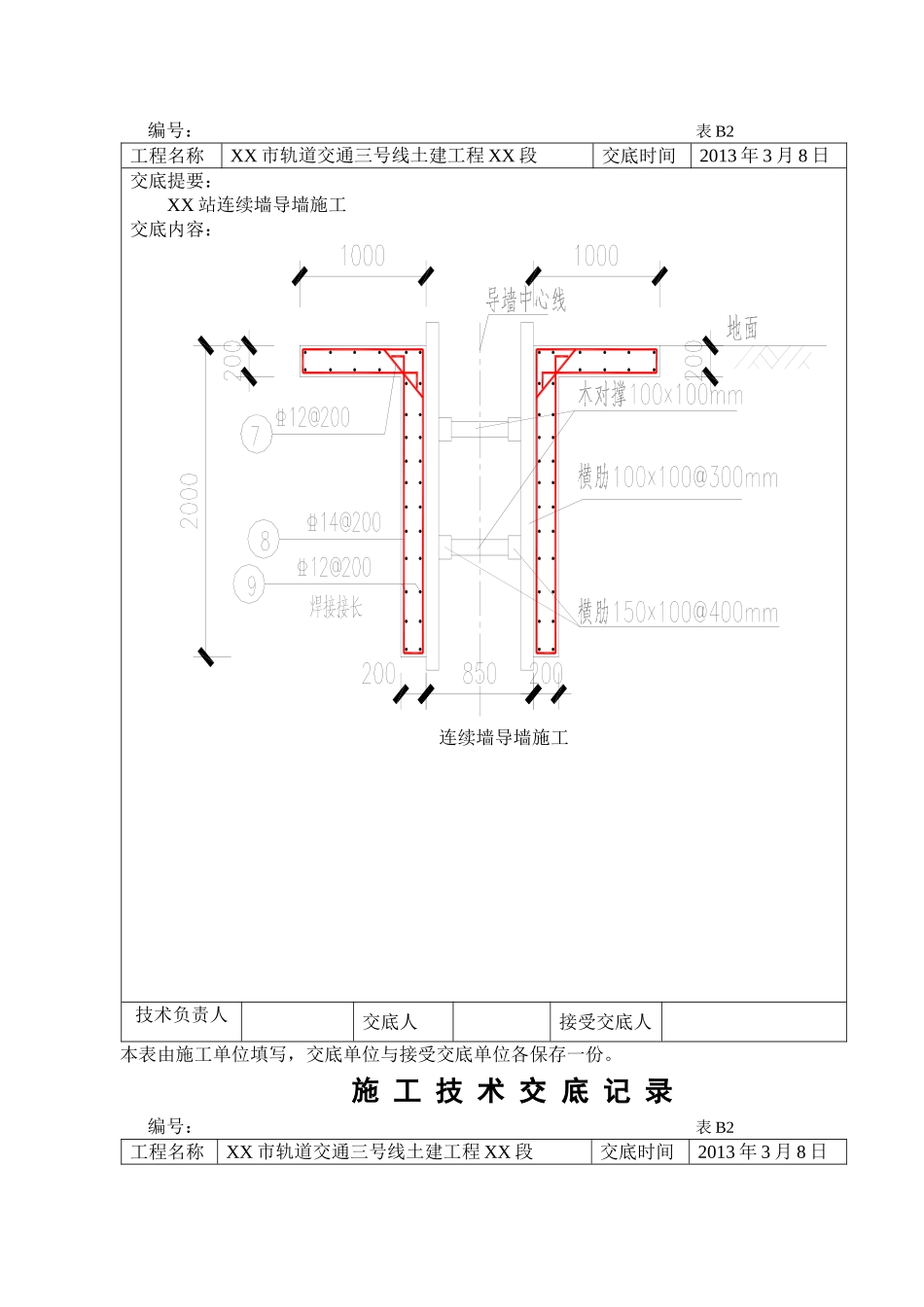

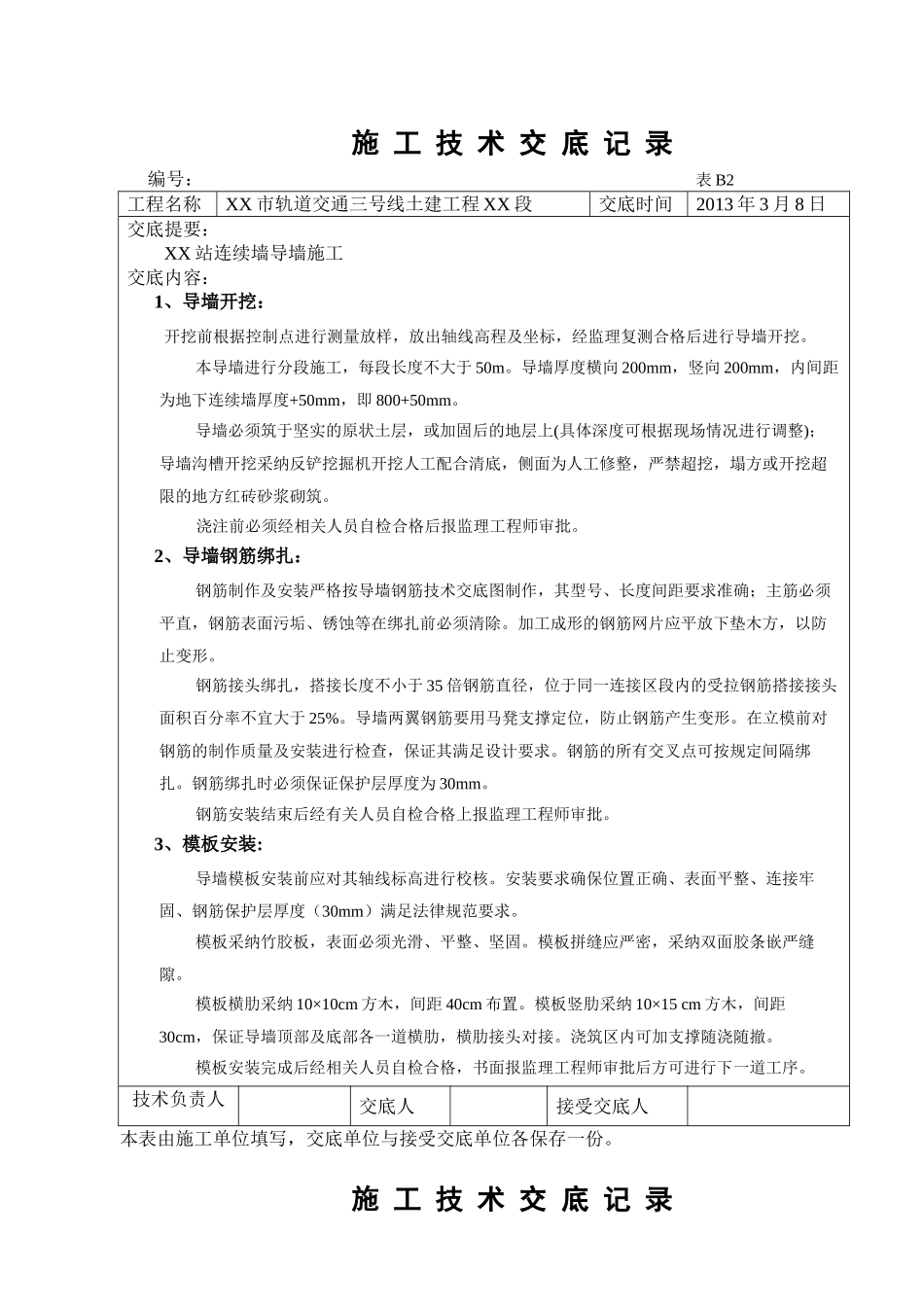

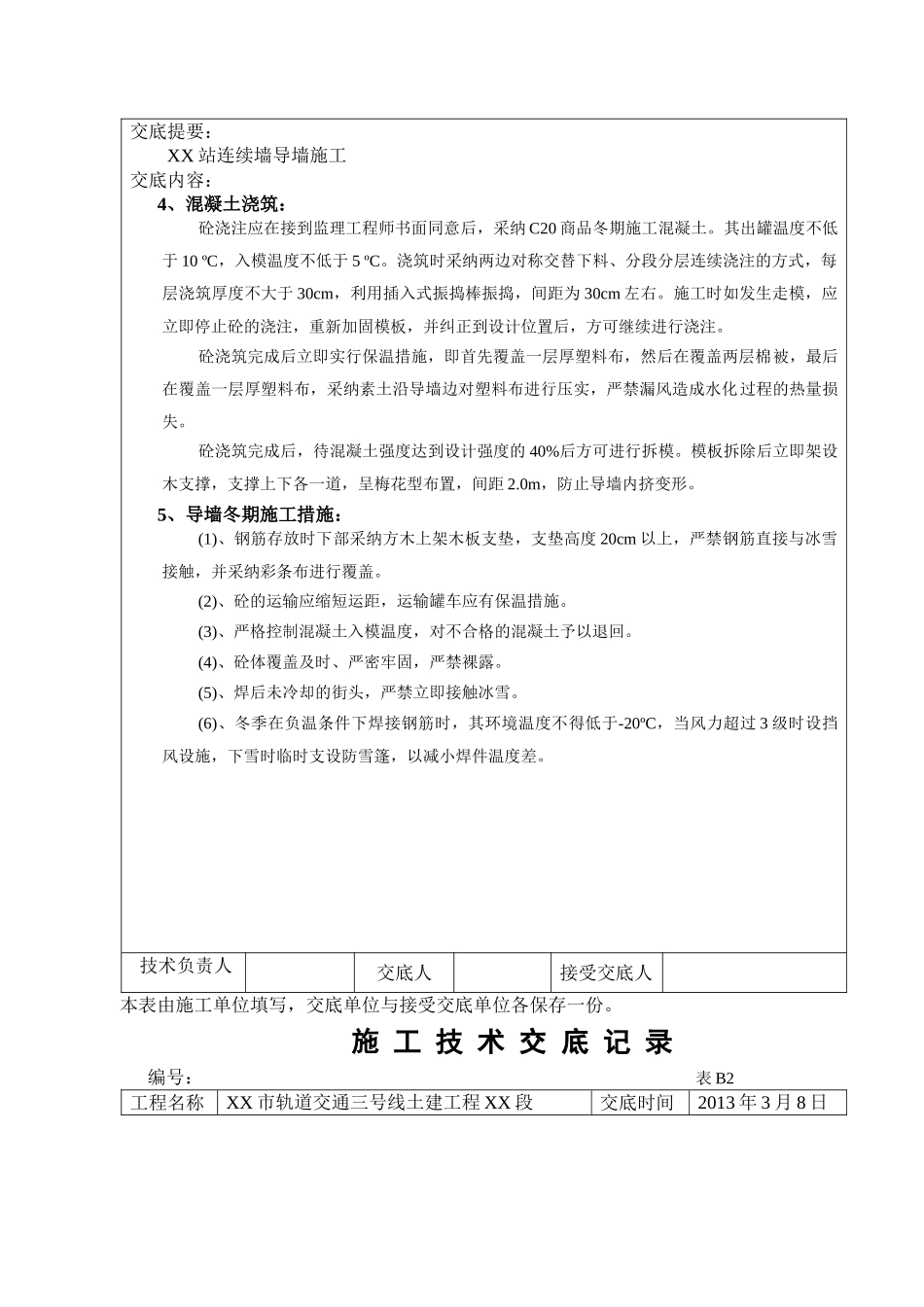

施 工 技 术 交 底 记 录编号: 表 B2工程名称XX 市轨道交通三号线土建工程 XX 段交底时间2013 年 3 月 8 日交底提要:XX 站连续墙导墙施工交底内容:1、导墙开挖: 开挖前根据控制点进行测量放样,放出轴线高程及坐标,经监理复测合格后进行导墙开挖
本导墙进行分段施工,每段长度不大于 50m
导墙厚度横向 200mm,竖向 200mm,内间距为地下连续墙厚度+50mm,即 800+50mm
导墙必须筑于坚实的原状土层,或加固后的地层上(具体深度可根据现场情况进行调整);导墙沟槽开挖采纳反铲挖掘机开挖人工配合清底,侧面为人工修整,严禁超挖,塌方或开挖超限的地方红砖砂浆砌筑
浇注前必须经相关人员自检合格后报监理工程师审批
2、导墙钢筋绑扎:钢筋制作及安装严格按导墙钢筋技术交底图制作,其型号、长度间距要求准确;主筋必须平直,钢筋表面污垢、锈蚀等在绑扎前必须清除
加工成形的钢筋网片应平放下垫木方,以防止变形
钢筋接头绑扎,搭接长度不小于 35 倍钢筋直径,位于同一连接区段内的受拉钢筋搭接接头面积百分率不宜大于 25%
导墙两翼钢筋要用马凳支撑定位,防止钢筋产生变形
在立模前对钢筋的制作质量及安装进行检查,保证其满足设计要求
钢筋的所有交叉点可按规定间隔绑扎
钢筋绑扎时必须保证保护层厚度为 30mm
钢筋安装结束后经有关人员自检合格上报监理工程师审批
3、模板安装:导墙模板安装前应对其轴线标高进行校核
安装要求确保位置正确、表面平整、连接牢固、钢筋保护层厚度(30mm)满足法律规范要求
模板采纳竹胶板,表面必须光滑、平整、坚固
模板拼缝应严密,采纳双面胶条嵌严缝隙
模板横肋采纳 10×10cm 方木,间距 40cm 布置
模板竖肋采纳 10×15 cm 方木,间距30cm,保证导墙顶部及底部各一道横肋,横肋接头对接
浇筑区内可加支撑随浇随撤
模板安装完成后经相关人员
