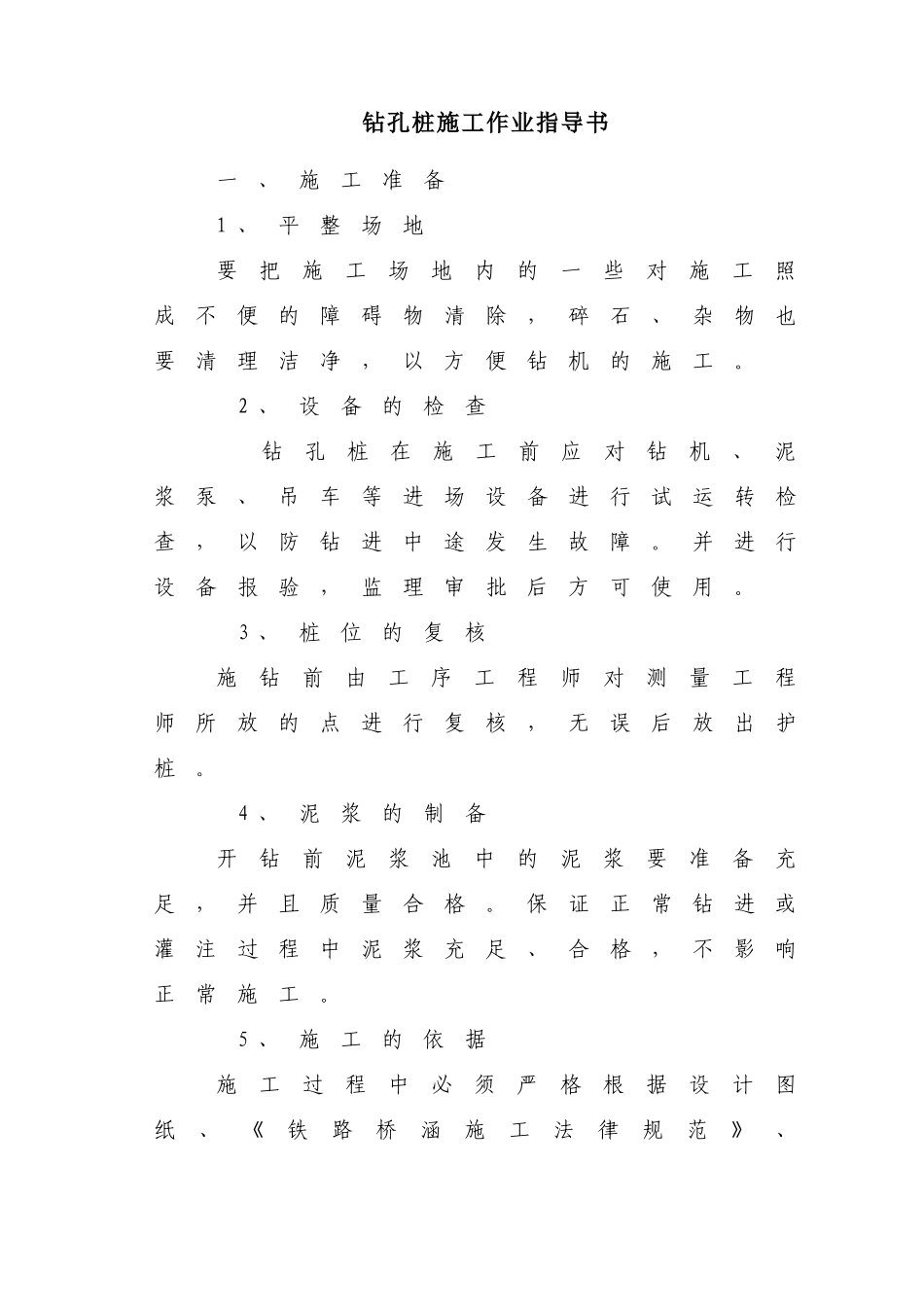

钻孔桩施工作业指导书一、施工准备1 、平整场地要把施工场地内的一些对施工照成不便的障碍物清除,碎石、杂物也要清理洁净,以方便钻机的施工
2 、设备的检查 钻孔桩在施工前应对钻机、泥浆泵、吊车等进场设备进行试运转检查,以防钻进中途发生故障
并进行设备报验,监理审批后方可使用
3 、桩位的复核施钻前由工序工程师对测量工程师所放的点进行复核,无误后放出护桩
4 、泥浆的制备开钻前泥浆池中的泥浆要准备充足,并且质量合格
保证正常钻进或灌注过程中泥浆充足、合格,不影响正常施工

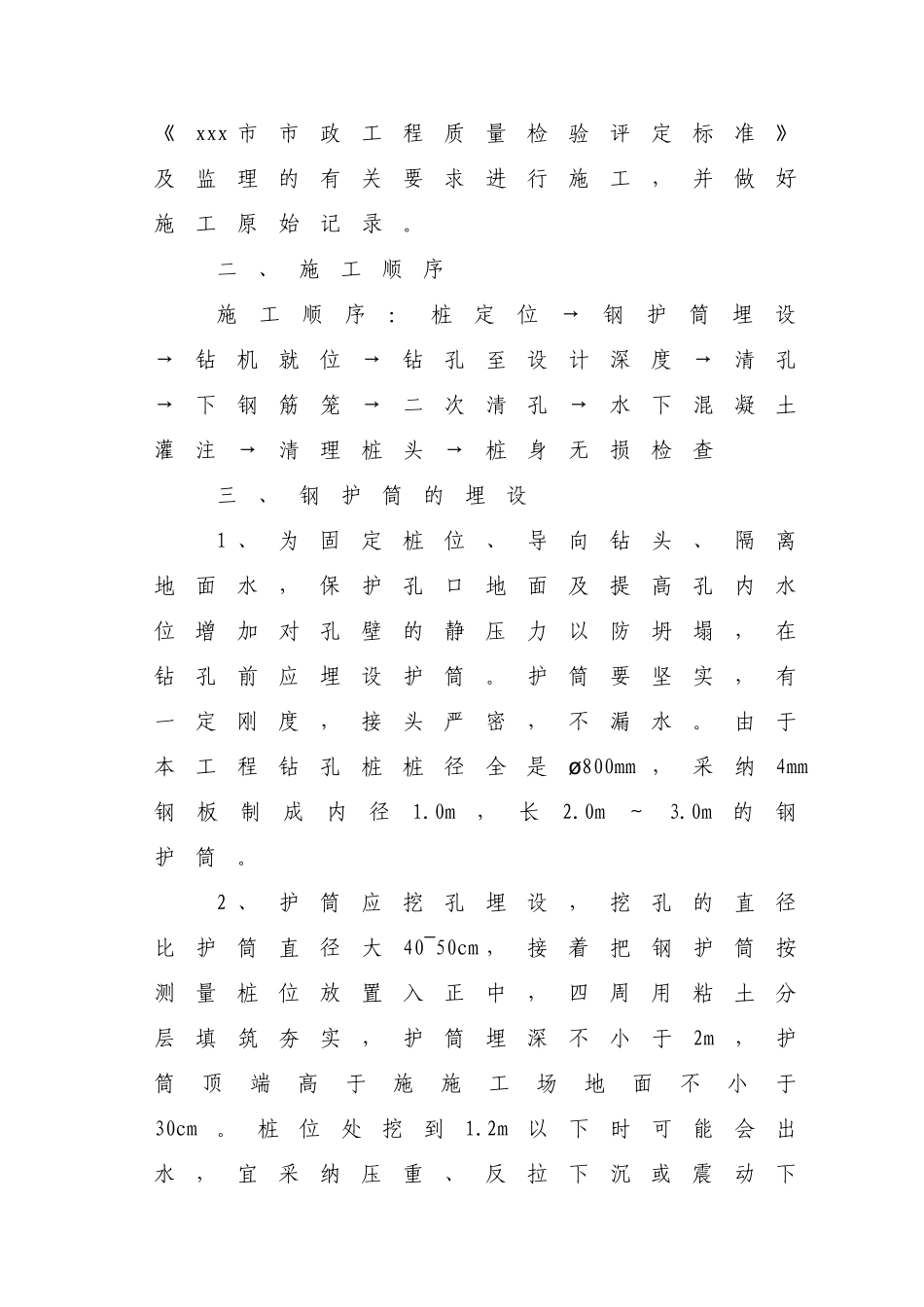

5 、施工的依据施工过程中必须严格根据设计图纸、《铁路桥涵施工法律规范》、《xxx 市市政工程质量检验评定标准》及监理的有关要求进行施工,并做好施工原始记录
二、施工顺序施工顺序:桩定位→钢护筒埋设→钻机就位→钻孔至设计深度→清孔→下钢筋笼→二次清孔→水下混凝土灌注→清理桩头→桩身无损检查三、钢护筒的埋设1 、为固定桩位、导向钻头、隔离地面水,保护孔口地面及提高孔内水位增加对孔壁的静压力以防坍塌,在钻孔前应埋设护筒
护筒要坚实,有一定刚度,接头严密,不漏水
由于本工程钻孔桩桩径全是ø800mm ,采纳4mm钢板制成内径1
0m的钢护筒
2 、护筒应挖孔埋设,挖孔的直径比护筒直径大40~50cm ,接着把钢护筒按测量桩位放置入正中,四周用粘土分层填筑夯实,护筒埋深不小于2m,护筒顶端高于施施工场地面不小于30cm
桩位处挖到1

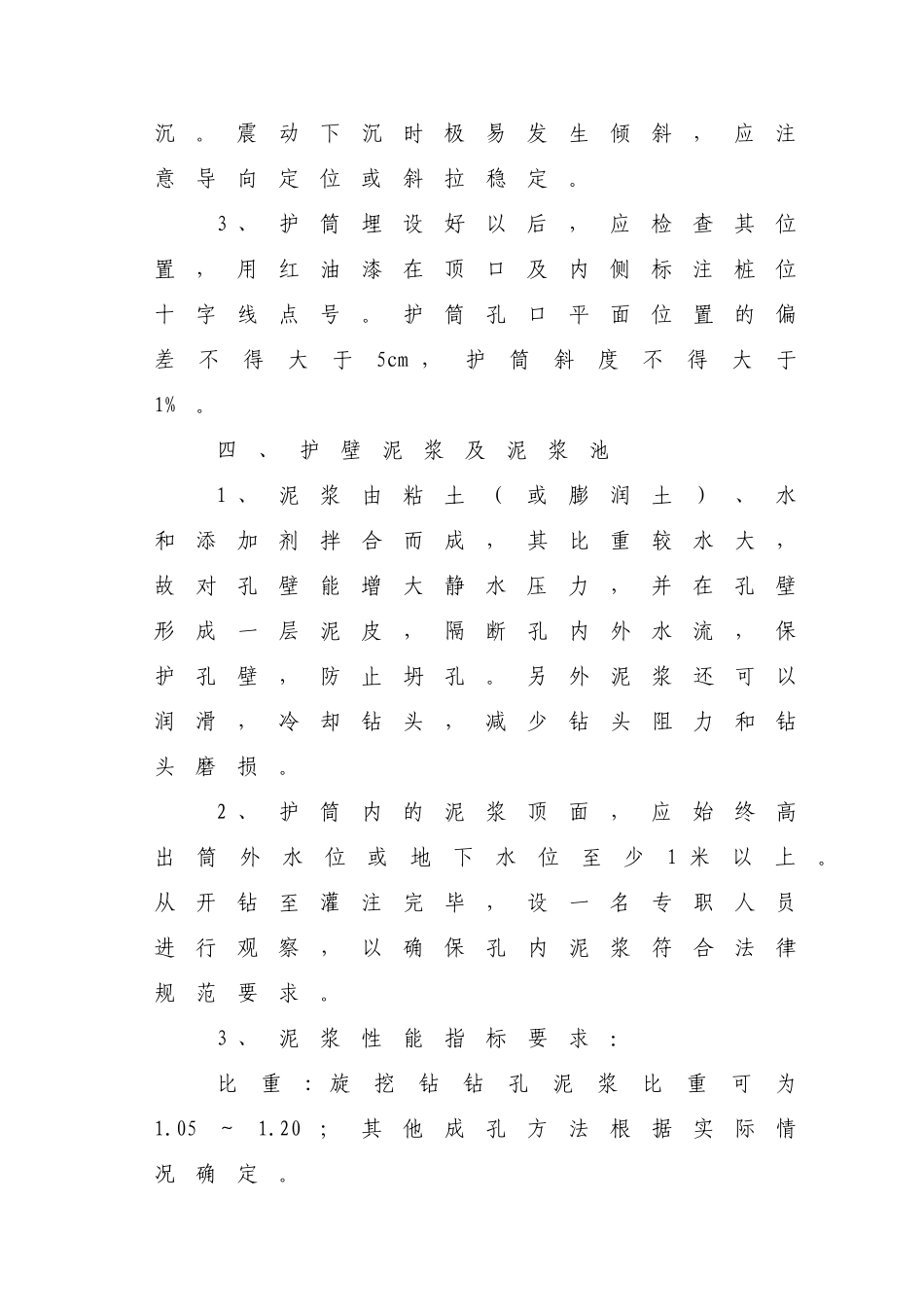

2m以下时可能会出水,宜采纳压重、反拉下沉或震动下沉
震动下沉时极易发生倾斜,应注意导向定位或斜拉稳定
3 、护筒埋设好以后,应检查其位置,用红油漆在顶口及内侧标注桩位十字线点号
护筒孔口平面位置的偏差不得大于5cm ,护筒斜度不得大于1%
四、护壁泥浆及泥浆池1 、泥浆由粘土(或膨润土)、水和添加剂拌合而成,其比重较水大,故对孔壁能增大静水压力,并在孔壁形成
