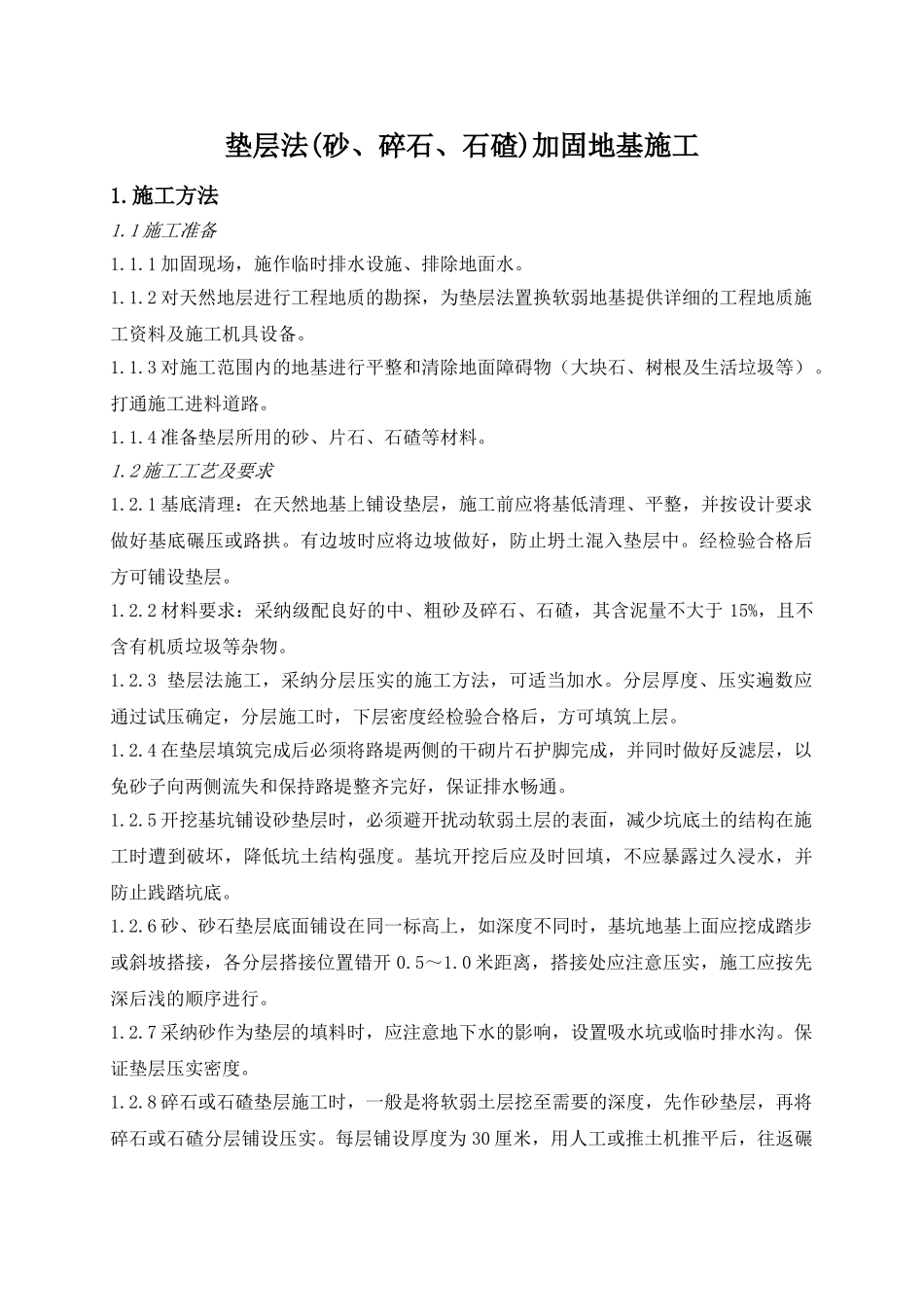

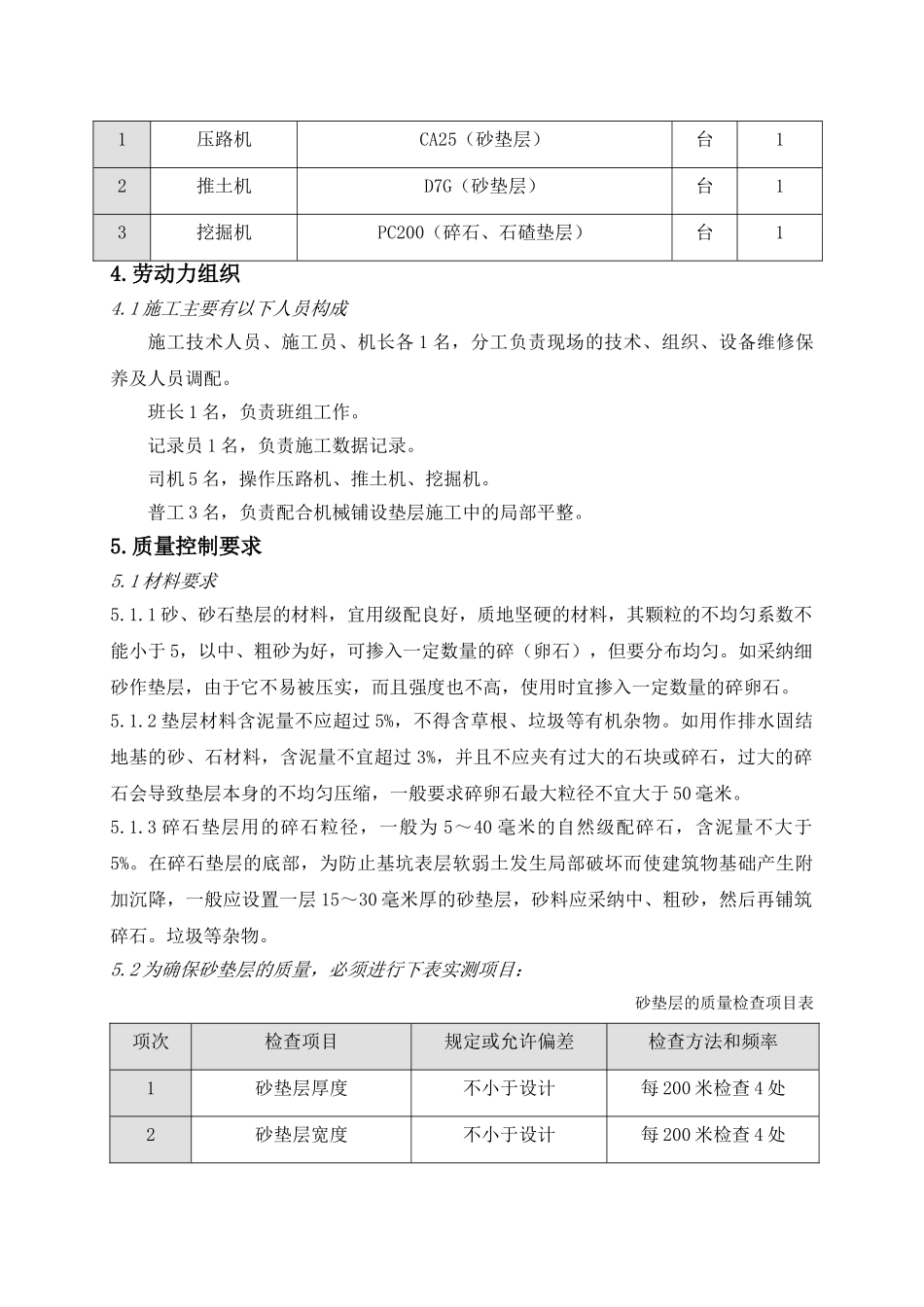

垫层法(砂、碎石、石碴)加固地基施工1.施工方法1.1 施工准备1.1.1 加固现场,施作临时排水设施、排除地面水。1.1.2 对天然地层进行工程地质的勘探,为垫层法置换软弱地基提供详细的工程地质施工资料及施工机具设备。1.1.3 对施工范围内的地基进行平整和清除地面障碍物(大块石、树根及生活垃圾等)。打通施工进料道路。1.1.4 准备垫层所用的砂、片石、石碴等材料。1.2 施工工艺及要求1.2.1 基底清理:在天然地基上铺设垫层,施工前应将基低清理、平整,并按设计要求做好基底碾压或路拱。有边坡时应将边坡做好,防止坍土混入垫层中。经检验合格后方可铺设垫层。1.2.2 材料要求:采纳级配良好的中、粗砂及碎石、石碴,其含泥量不大于 15%,且不含有机质垃圾等杂物。1.2.3 垫层法施工,采纳分层压实的施工方法,可适当加水。分层厚度、压实遍数应通过试压确定,分层施工时,下层密度经检验合格后,方可填筑上层。1.2.4 在垫层填筑完成后必须将路堤两侧的干砌片石护脚完成,并同时做好反滤层,以免砂子向两侧流失和保持路堤整齐完好,保证排水畅通。1.2.5 开挖基坑铺设砂垫层时,必须避开扰动软弱土层的表面,减少坑底土的结构在施工时遭到破坏,降低坑土结构强度。基坑开挖后应及时回填,不应暴露过久浸水,并防止践踏坑底。1.2.6 砂、砂石垫层底面铺设在同一标高上,如深度不同时,基坑地基上面应挖成踏步或斜坡搭接,各分层搭接位置错开 0.5~1.0 米距离,搭接处应注意压实,施工应按先深后浅的顺序进行。1.2.7 采纳砂作为垫层的填料时,应注意地下水的影响,设置吸水坑或临时排水沟。保证垫层压实密度。1.2.8 碎石或石碴垫层施工时,一般是将软弱土层挖至需要的深度,先作砂垫层,再将碎石或石碴分层铺设压实。每层铺设厚度为 30 厘米,用人工或推土机推平后,往返碾压 4 遍以上。每次碾压均与前次碾压轮迹宽度重合一半。碾压时,根据含水量情况洒水以利压实。1.2.9 以砂、碎石等材料置换软弱地基中部分软弱土体,形成复合地基,达到提高地基承载力,采纳垫层法可减少地基的沉降量。2.垫层法施工工艺流程 3.机械设备序号机械设备名称型号规格及说明单位数量测量放样整 平 施 工 场 地铺设垫层整平压实质量检验作 业 场 地 清 理转入下一工序合格不合格1压路机CA25(砂垫层)台12推土机D7G(砂垫层)台13挖掘机PC200(碎石、石碴垫层)台14.劳动力组织4.1 施工主要有以下人员构成施工技术人员、施工员、机长各 1...
