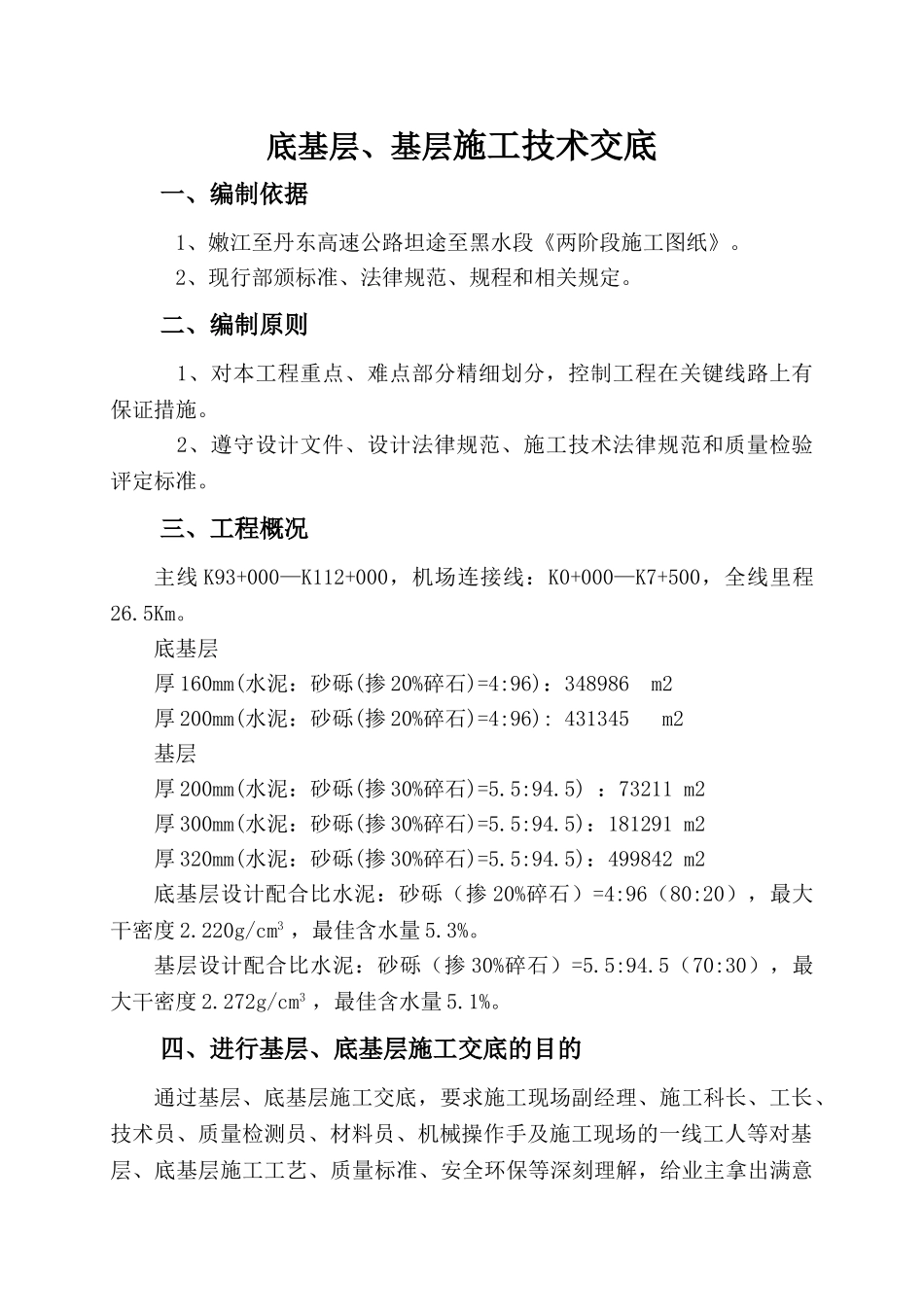

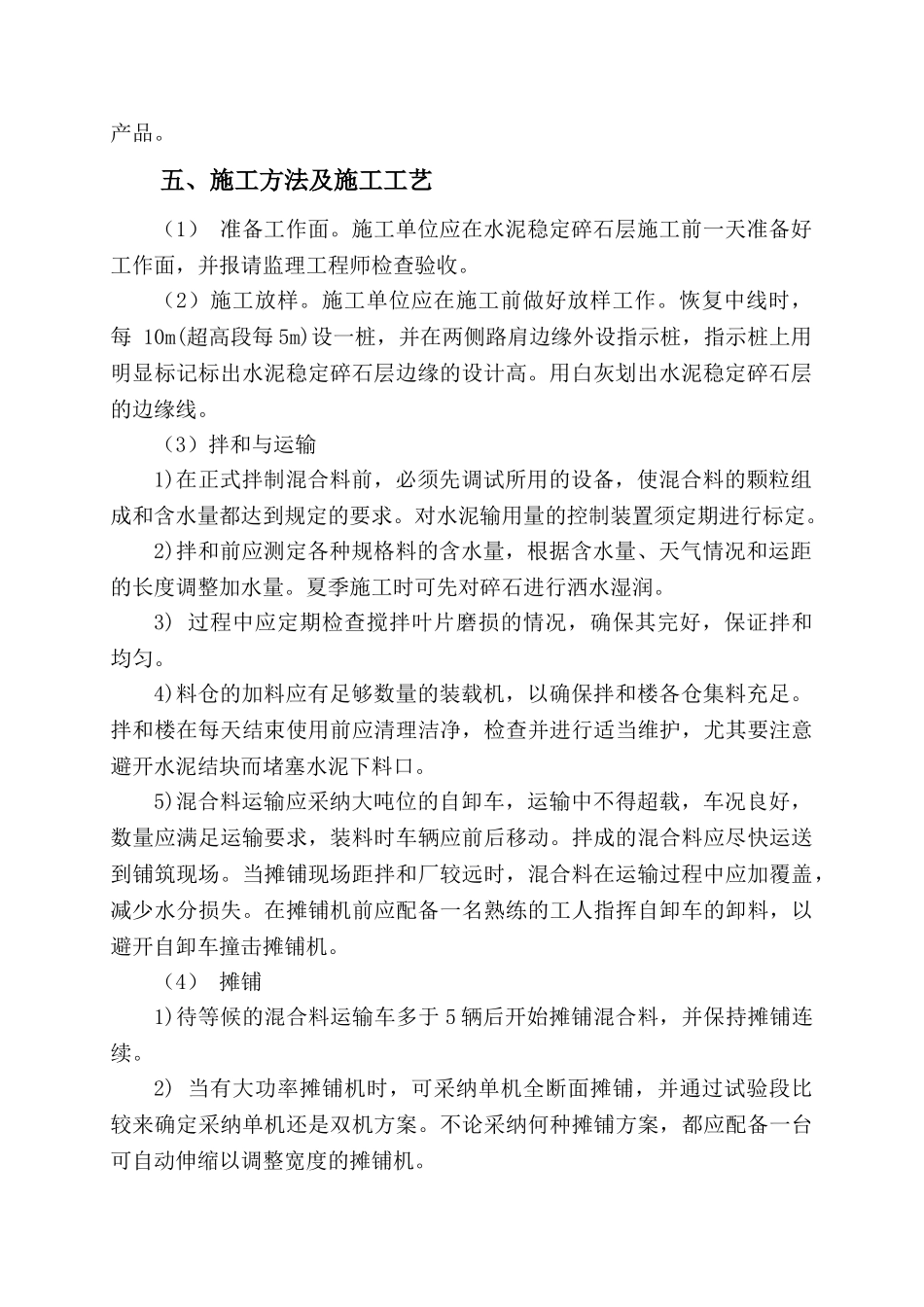

底基层、基层施工技术交底一、编制依据 1、嫩江至丹东高速公路坦途至黑水段《两阶段施工图纸》。 2、现行部颁标准、法律规范、规程和相关规定。二、编制原则 1、对本工程重点、难点部分精细划分,控制工程在关键线路上有保证措施。 2、遵守设计文件、设计法律规范、施工技术法律规范和质量检验评定标准。三、工程概况主线 K93+000—K112+000,机场连接线:K0+000—K7+500,全线里程26.5Km。底基层厚 160mm(水泥:砂砾(掺 20%碎石)=4:96):348986 m2厚 200mm(水泥:砂砾(掺 20%碎石)=4:96): 431345 m2基层厚 200mm(水泥:砂砾(掺 30%碎石)=5.5:94.5) :73211 m2厚 300mm(水泥:砂砾(掺 30%碎石)=5.5:94.5):181291 m2厚 320mm(水泥:砂砾(掺 30%碎石)=5.5:94.5):499842 m2底基层设计配合比水泥:砂砾(掺 20%碎石)=4:96(80:20),最大干密度 2.220g/cm3 ,最佳含水量 5.3%。基层设计配合比水泥:砂砾(掺 30%碎石)=5.5:94.5(70:30),最大干密度 2.272g/cm3 ,最佳含水量 5.1%。四、进行基层、底基层施工交底的目的通过基层、底基层施工交底,要求施工现场副经理、施工科长、工长、技术员、质量检测员、材料员、机械操作手及施工现场的一线工人等对基层、底基层施工工艺、质量标准、安全环保等深刻理解,给业主拿出满意产品。 五、施工方法及施工工艺(1) 准备工作面。施工单位应在水泥稳定碎石层施工前一天准备好工作面,并报请监理工程师检查验收。(2)施工放样。施工单位应在施工前做好放样工作。恢复中线时,每 10m(超高段每 5m)设一桩,并在两侧路肩边缘外设指示桩,指示桩上用明显标记标出水泥稳定碎石层边缘的设计高。用白灰划出水泥稳定碎石层的边缘线。(3)拌和与运输1)在正式拌制混合料前,必须先调试所用的设备,使混合料的颗粒组成和含水量都达到规定的要求。对水泥输用量的控制装置须定期进行标定。2)拌和前应测定各种规格料的含水量,根据含水量、天气情况和运距的长度调整加水量。夏季施工时可先对碎石进行洒水湿润。3) 过程中应定期检查搅拌叶片磨损的情况,确保其完好,保证拌和均匀。4)料仓的加料应有足够数量的装载机,以确保拌和楼各仓集料充足。拌和楼在每天结束使用前应清理洁净,检查并进行适当维护,尤其要注意避开水泥结块而堵塞水泥下料口。5)混合料运输应采纳大吨位的自卸车,运输中不得超载,车况良好,数量应满足运输要求,装料时车辆应前后移动。拌成的混合料应尽快运送...
