电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

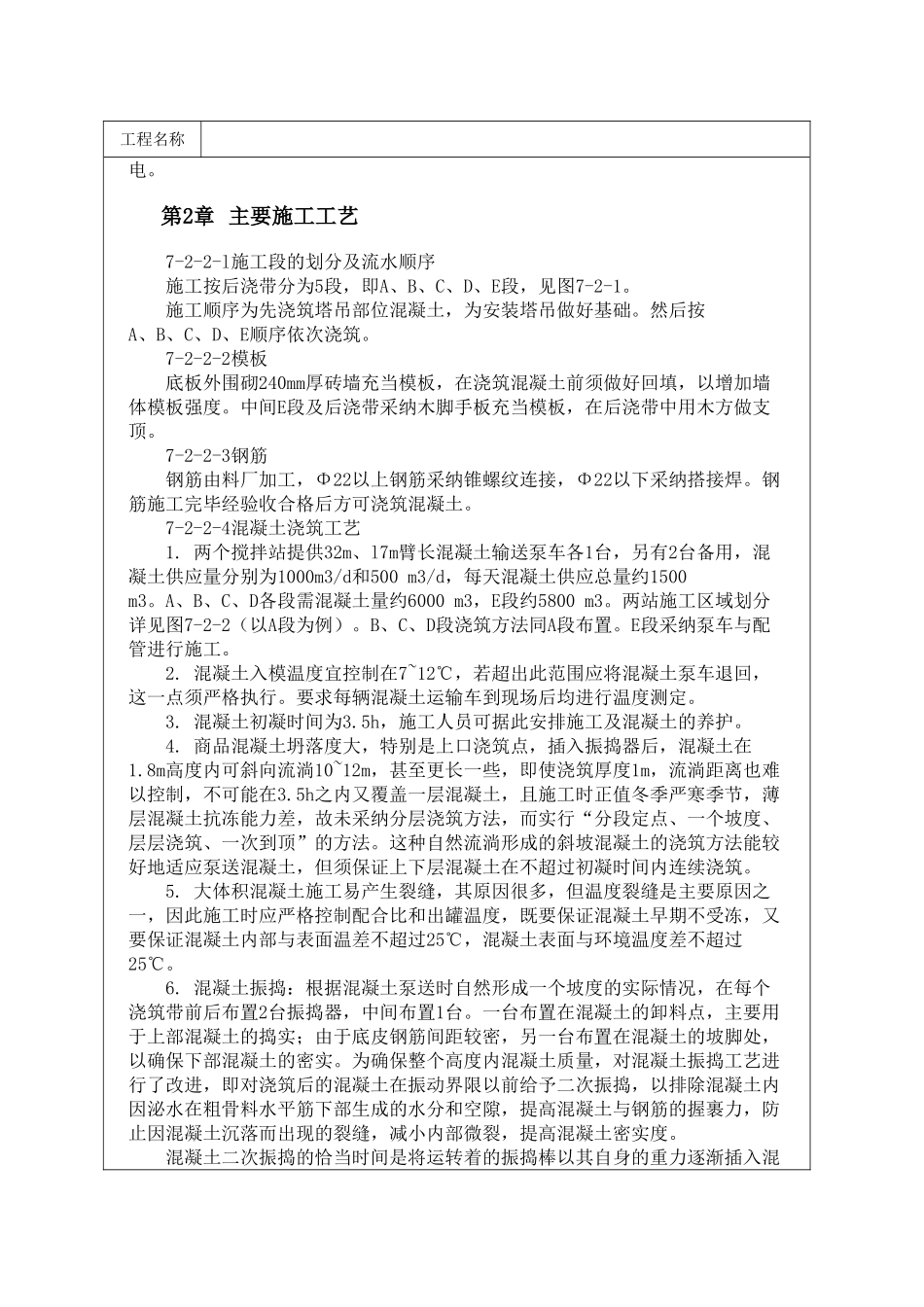

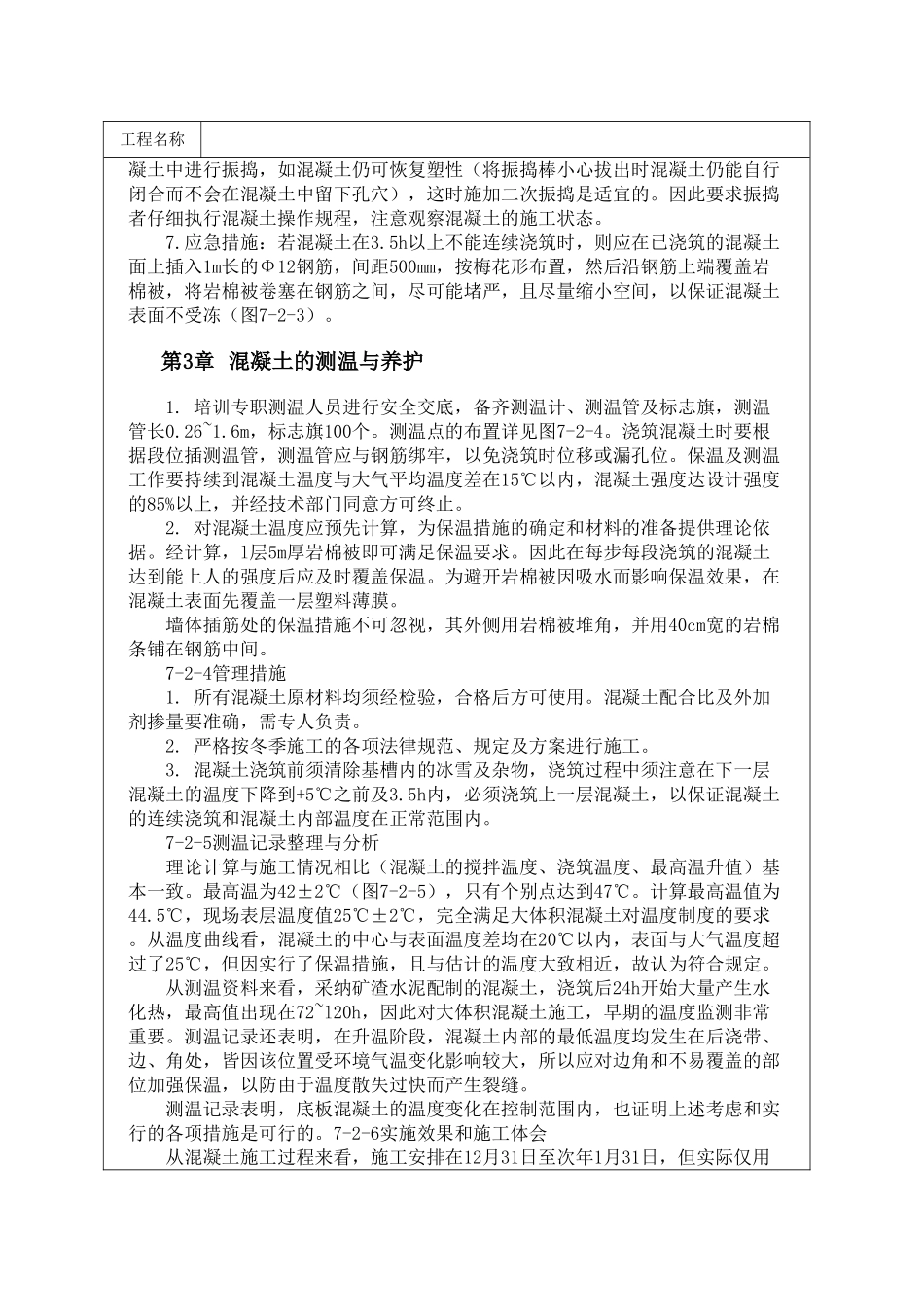

基础大体积混凝土冬期施工

基础大体积混凝土冬期施工_第1页
1/4
基础大体积混凝土冬期施工_第2页
2/4
基础大体积混凝土冬期施工_第3页
3/4

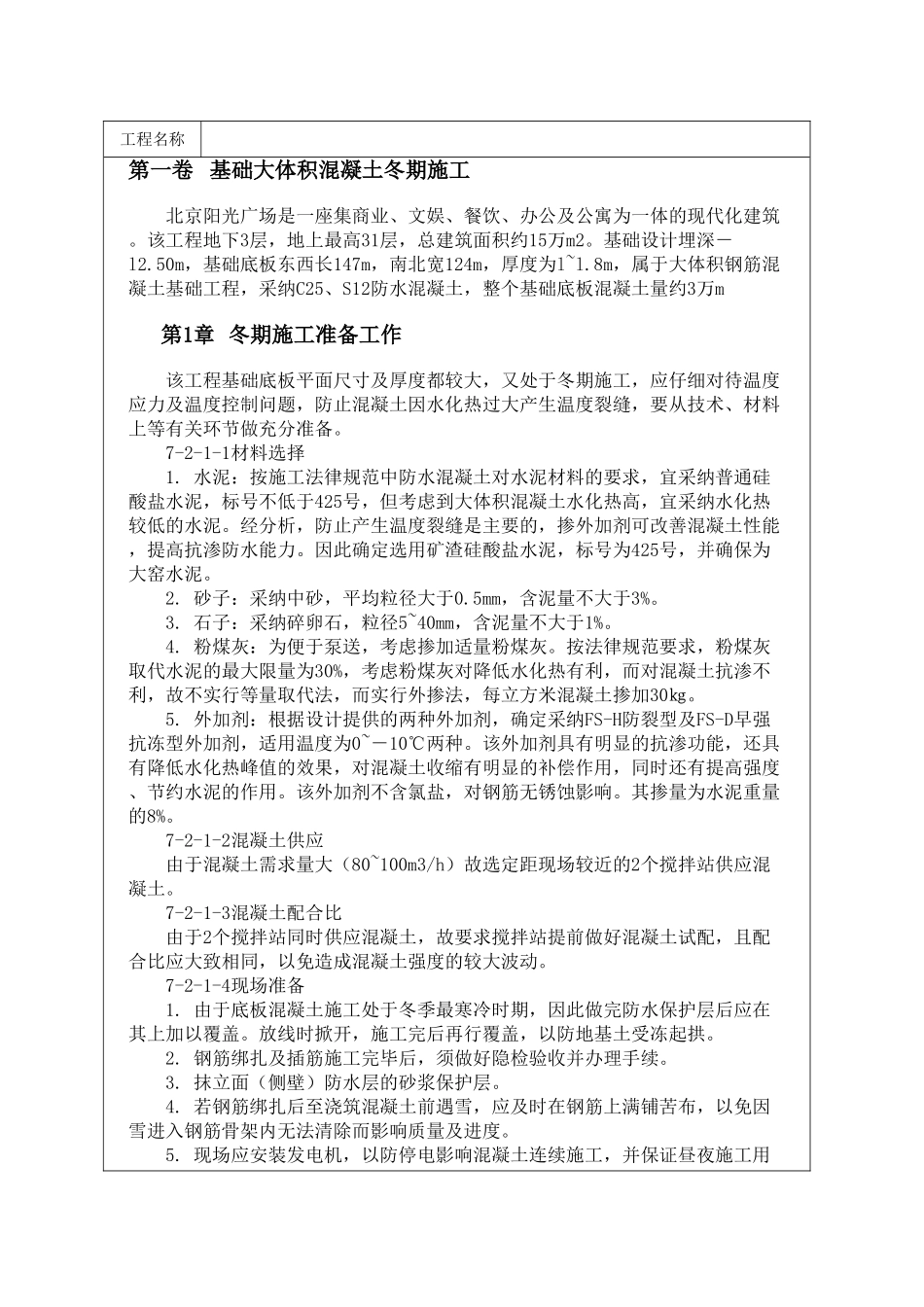

工程名称第一卷 基础大体积混凝土冬期施工北京阳光广场是一座集商业、文娱、餐饮、办公及公寓为一体的现代化建筑。该工程地下3层,地上最高31层,总建筑面积约15万m2。基础设计埋深-l2.50m,基础底板东西长147m,南北宽124m,厚度为l~l.8m,属于大体积钢筋混凝土基础工程,采纳C25、S12防水混凝土,整个基础底板混凝土量约3万m第1章 冬期施工准备工作该工程基础底板平面尺寸及厚度都较大,又处于冬期施工,应仔细对待温度应力及温度控制问题,防止混凝土因水化热过大产生温度裂缝,要从技术、材料上等有关环节做充分准备。7-2-1-1材料选择1. 水泥:按施工法律规范中防水混凝土对水泥材料的要求,宜采纳普通硅酸盐水泥,标号不低于425号,但考虑到大体积混凝土水化热高,宜采纳水化热较低的水泥。经分析,防止产生温度裂缝是主要的,掺外加剂可改善混凝土性能,提高抗渗防水能力。因此确定选用矿渣硅酸盐水泥,标号为425号,并确保为大窑水泥。2. 砂子:采纳中砂,平均粒径大于0.5mm,含泥量不大于3%。3. 石子:采纳碎卵石,粒径5~40mm,含泥量不大于1%。4. 粉煤灰:为便于泵送,考虑掺加适量粉煤灰。按法律规范要求,粉煤灰取代水泥的最大限量为30%,考虑粉煤灰对降低水化热有利,而对混凝土抗渗不利,故不实行等量取代法,而实行外掺法,每立方米混凝土掺加30㎏。5. 外加剂:根据设计提供的两种外加剂,确定采纳FS-H防裂型及FS-D早强抗冻型外加剂,适用温度为0~-10℃两种。该外加剂具有明显的抗渗功能,还具有降低水化热峰值的效果,对混凝土收缩有明显的补偿作用,同时还有提高强度、节约水泥的作用。该外加剂不含氯盐,对钢筋无锈蚀影响。其掺量为水泥重量的8%。7-2-1-2混凝土供应由于混凝土需求量大(80~100m3/h)故选定距现场较近的2个搅拌站供应混凝土。7-2-1-3混凝土配合比由于2个搅拌站同时供应混凝土,故要求搅拌站提前做好混凝土试配,且配合比应大致相同,以免造成混凝土强度的较大波动。7-2-1-4现场准备1. 由于底板混凝土施工处于冬季最寒冷时期,因此做完防水保护层后应在其上加以覆盖。放线时掀开,施工完后再行覆盖,以防地基土受冻起拱。2. 钢筋绑扎及插筋施工完毕后,须做好隐检验收并办理手续。3. 抹立面(侧壁)防水层的砂浆保护层。4. 若钢筋绑扎后至浇筑混凝土前遇雪,应及时在钢筋上满铺苦布,以免因雪进入钢筋骨架内无法清除而影响质量及进度。5. 现场应安装发电机,以防停电影响混凝土连续施工,并保证昼夜...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础大体积混凝土冬期施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
