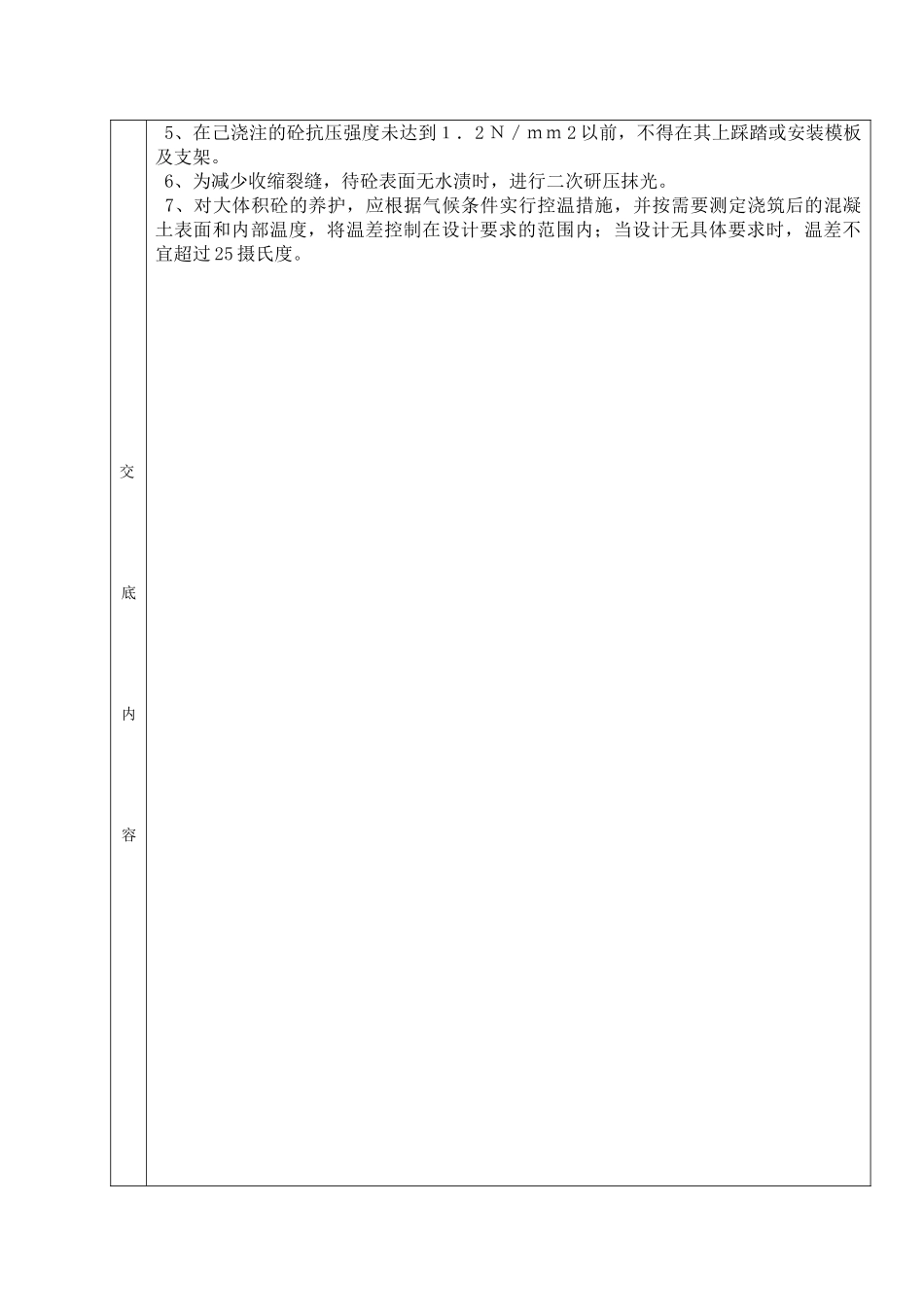

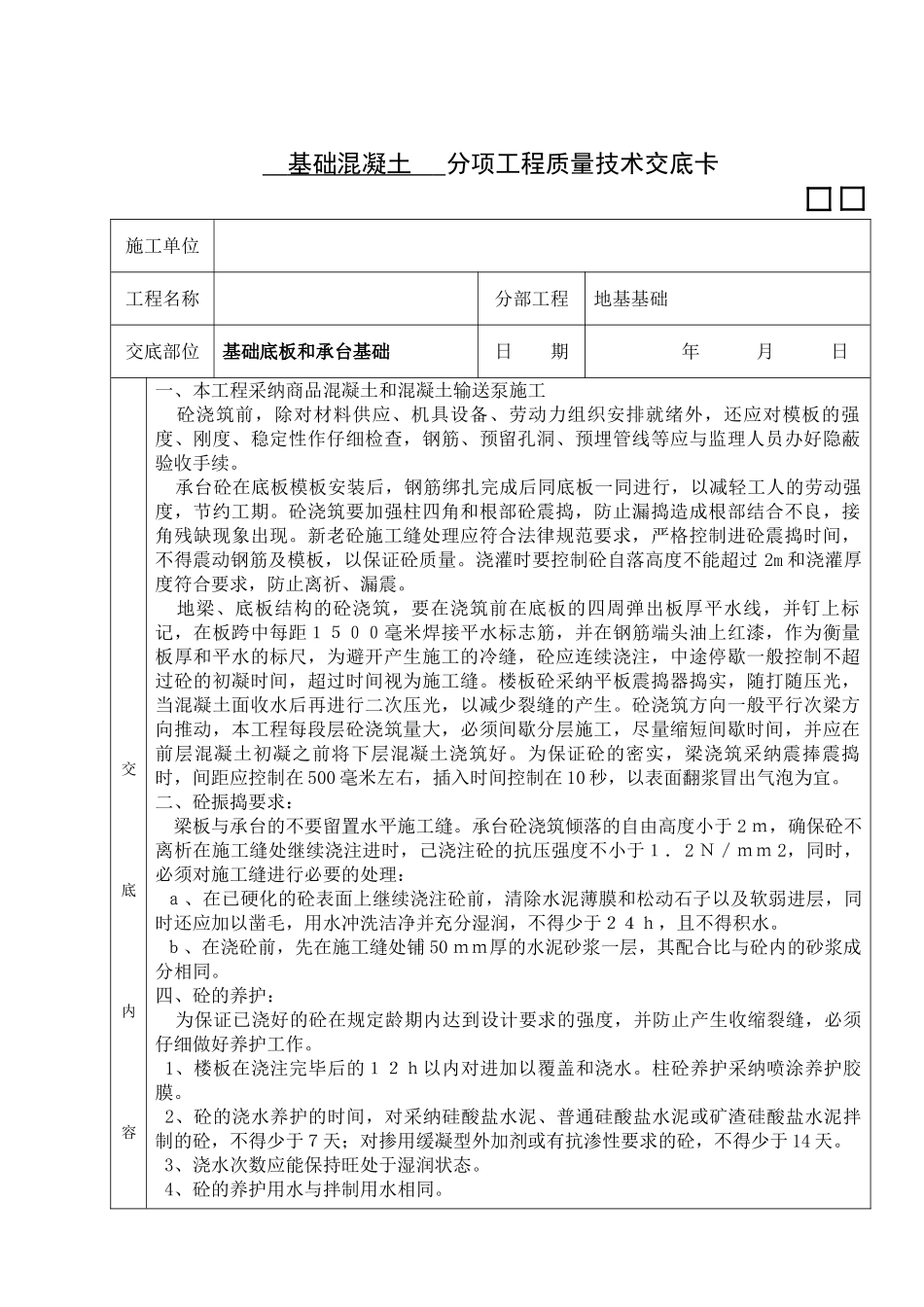

基础混凝土 分项工程质量技术交底卡 施工单位工程名称分部工程地基基础交底部位基础底板和承台基础日 期 年 月 日交底内容一、本工程采纳商品混凝土和混凝土输送泵施工 砼浇筑前,除对材料供应、机具设备、劳动力组织安排就绪外,还应对模板的强度、刚度、稳定性作仔细检查,钢筋、预留孔洞、预埋管线等应与监理人员办好隐蔽验收手续。 承台砼在底板模板安装后,钢筋绑扎完成后同底板一同进行,以减轻工人的劳动强度,节约工期。砼浇筑要加强柱四角和根部砼震捣,防止漏捣造成根部结合不良,接角残缺现象出现。新老砼施工缝处理应符合法律规范要求,严格控制进砼震捣时间,不得震动钢筋及模板,以保证砼质量。浇灌时要控制砼自落高度不能超过 2m 和浇灌厚度符合要求,防止离祈、漏震。 地梁、底板结构的砼浇筑,要在浇筑前在底板的四周弹出板厚平水线,并钉上标记,在板跨中每距1500毫米焊接平水标志筋,并在钢筋端头油上红漆,作为衡量板厚和平水的标尺,为避开产生施工的冷缝,砼应连续浇注,中途停歇一般控制不超过砼的初凝时间,超过时间视为施工缝。楼板砼采纳平板震捣器捣实,随打随压光,当混凝土面收水后再进行二次压光,以减少裂缝的产生。砼浇筑方向一般平行次梁方向推动,本工程每段层砼浇筑量大,必须间歇分层施工,尽量缩短间歇时间,并应在前层混凝土初凝之前将下层混凝土浇筑好。为保证砼的密实,梁浇筑采纳震捧震捣时,间距应控制在 500 毫米左右,插入时间控制在 10 秒,以表面翻浆冒出气泡为宜。二、砼振捣要求: 梁板与承台的不要留置水平施工缝。承台砼浇筑倾落的自由高度小于 2 m,确保砼不离析在施工缝处继续浇注进时,己浇注砼的抗压强度不小于1.2 N/mm 2,同时,必须对施工缝进行必要的处理: a、在已硬化的砼表面上继续浇注砼前,清除水泥薄膜和松动石子以及软弱进层,同时还应加以凿毛,用水冲洗洁净并充分湿润,不得少于24h,且不得积水。 b、在浇砼前,先在施工缝处铺 50 mm厚的水泥砂浆一层,其配合比与砼内的砂浆成分相同。四、砼的养护: 为保证已浇好的砼在规定龄期内达到设计要求的强度,并防止产生收缩裂缝,必须仔细做好养护工作。 1、楼板在浇注完毕后的12h以内对进加以覆盖和浇水。柱砼养护采纳喷涂养护胶膜。 2、砼的浇水养护的时间,对采纳硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的砼,不得少于7天;对掺用缓凝型外加剂或有抗渗性要求的砼,不...
