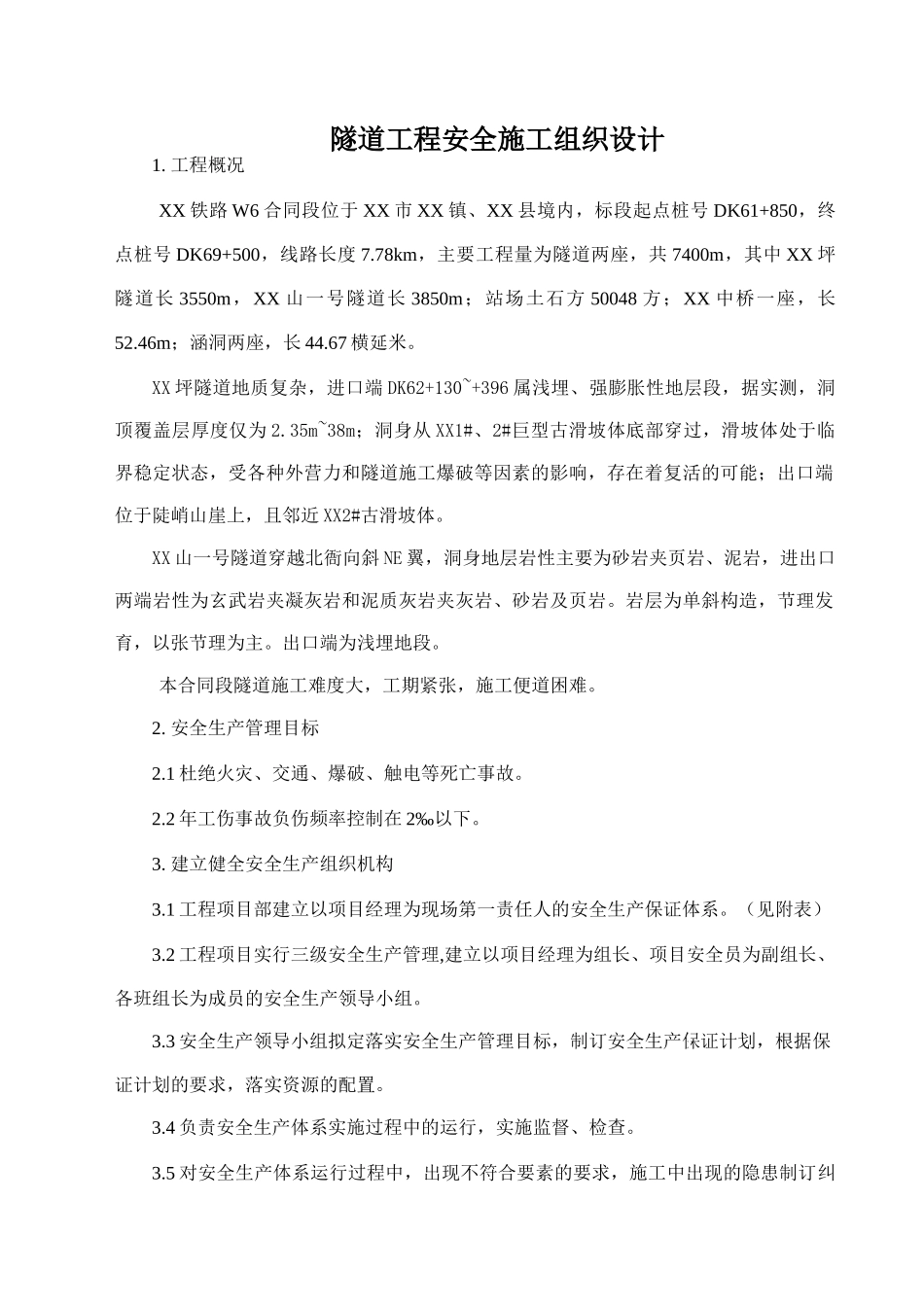

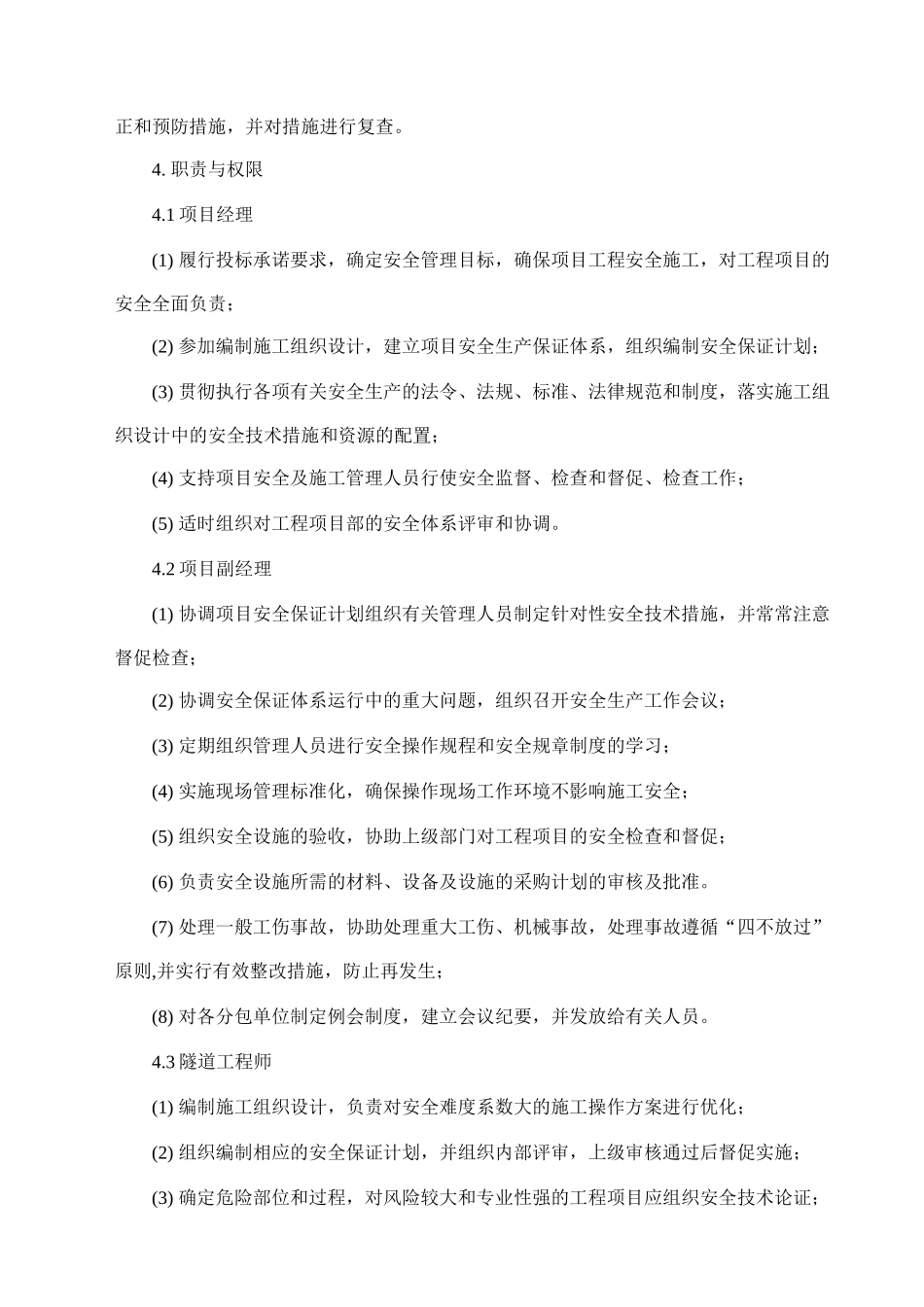

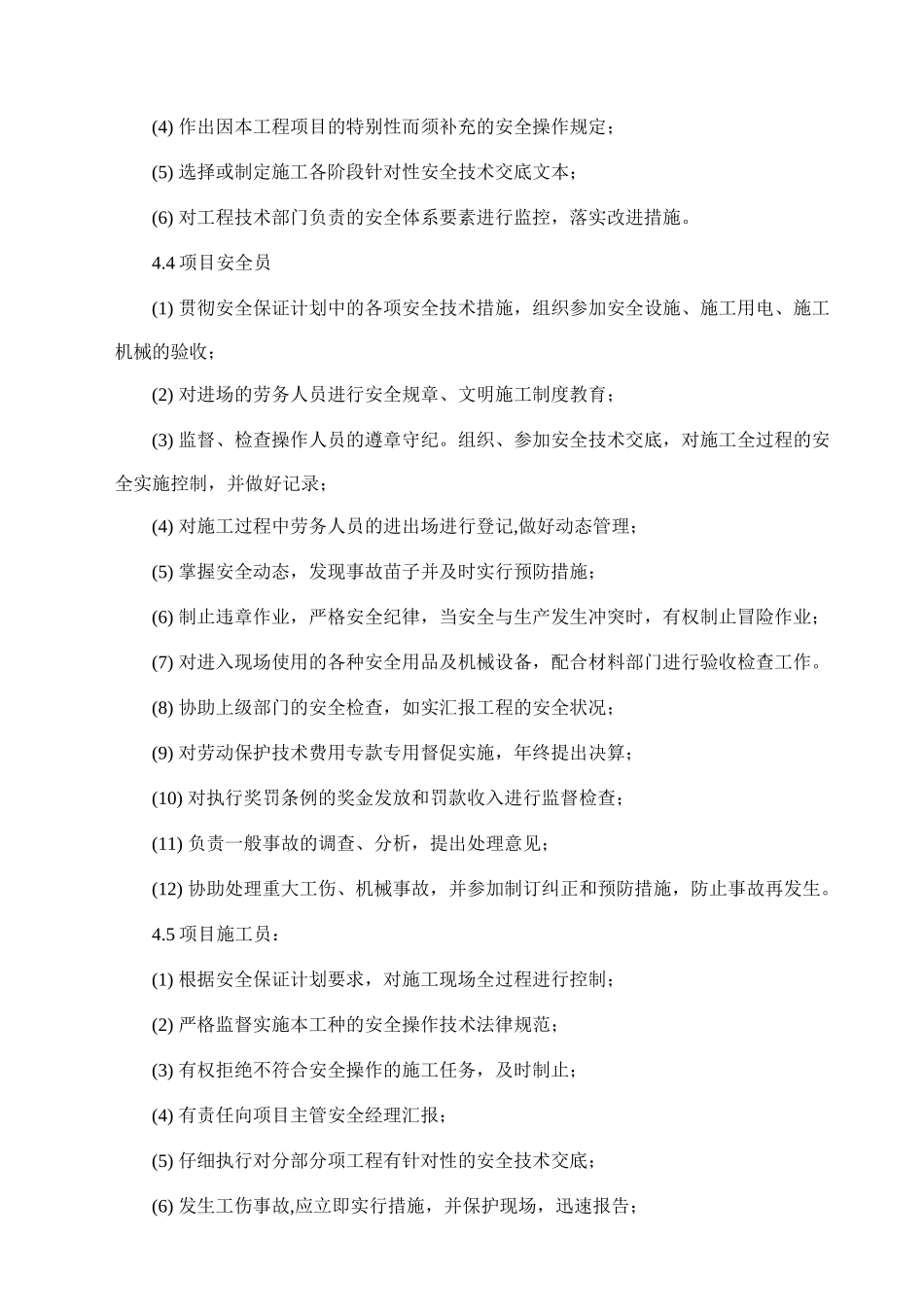

隧道工程安全施工组织设计1. 工程概况XX 铁路 W6 合同段位于 XX 市 XX 镇、XX 县境内,标段起点桩号 DK61+850,终点桩号 DK69+500,线路长度 7.78km,主要工程量为隧道两座,共 7400m,其中 XX 坪隧道长 3550m,XX 山一号隧道长 3850m;站场土石方 50048 方;XX 中桥一座,长52.46m;涵洞两座,长 44.67 横延米。XX 坪隧道地质复杂,进口端 DK62+130~+396 属浅埋、强膨胀性地层段,据实测,洞顶覆盖层厚度仅为 2.35m~38m;洞身从 XX1#、2#巨型古滑坡体底部穿过,滑坡体处于临界稳定状态,受各种外营力和隧道施工爆破等因素的影响,存在着复活的可能;出口端位于陡峭山崖上,且邻近 XX2#古滑坡体。XX 山一号隧道穿越北衙向斜 NE 翼,洞身地层岩性主要为砂岩夹页岩、泥岩,进出口两端岩性为玄武岩夹凝灰岩和泥质灰岩夹灰岩、砂岩及页岩。岩层为单斜构造,节理发育,以张节理为主。出口端为浅埋地段。本合同段隧道施工难度大,工期紧张,施工便道困难。2. 安全生产管理目标2.1 杜绝火灾、交通、爆破、触电等死亡事故。2.2 年工伤事故负伤频率控制在 2‰以下。3. 建立健全安全生产组织机构3.1 工程项目部建立以项目经理为现场第一责任人的安全生产保证体系。(见附表)3.2 工程项目实行三级安全生产管理,建立以项目经理为组长、项目安全员为副组长、各班组长为成员的安全生产领导小组。3.3 安全生产领导小组拟定落实安全生产管理目标,制订安全生产保证计划,根据保证计划的要求,落实资源的配置。3.4 负责安全生产体系实施过程中的运行,实施监督、检查。3.5 对安全生产体系运行过程中,出现不符合要素的要求,施工中出现的隐患制订纠正和预防措施,并对措施进行复查。4. 职责与权限4.1 项目经理(1) 履行投标承诺要求,确定安全管理目标,确保项目工程安全施工,对工程项目的安全全面负责;(2) 参加编制施工组织设计,建立项目安全生产保证体系,组织编制安全保证计划;(3) 贯彻执行各项有关安全生产的法令、法规、标准、法律规范和制度,落实施工组织设计中的安全技术措施和资源的配置;(4) 支持项目安全及施工管理人员行使安全监督、检查和督促、检查工作;(5) 适时组织对工程项目部的安全体系评审和协调。4.2 项目副经理(1) 协调项目安全保证计划组织有关管理人员制定针对性安全技术措施,并常常注意督促检查;(2) 协调安全保证体系运行中的重大问题,组织召开安全生产工作会议;(3) 定期组...
