散装胀接锅炉安装工法

散装胀接锅炉安装工法_第1页
1/8
散装胀接锅炉安装工法_第2页
2/8
散装胀接锅炉安装工法_第3页
3/8

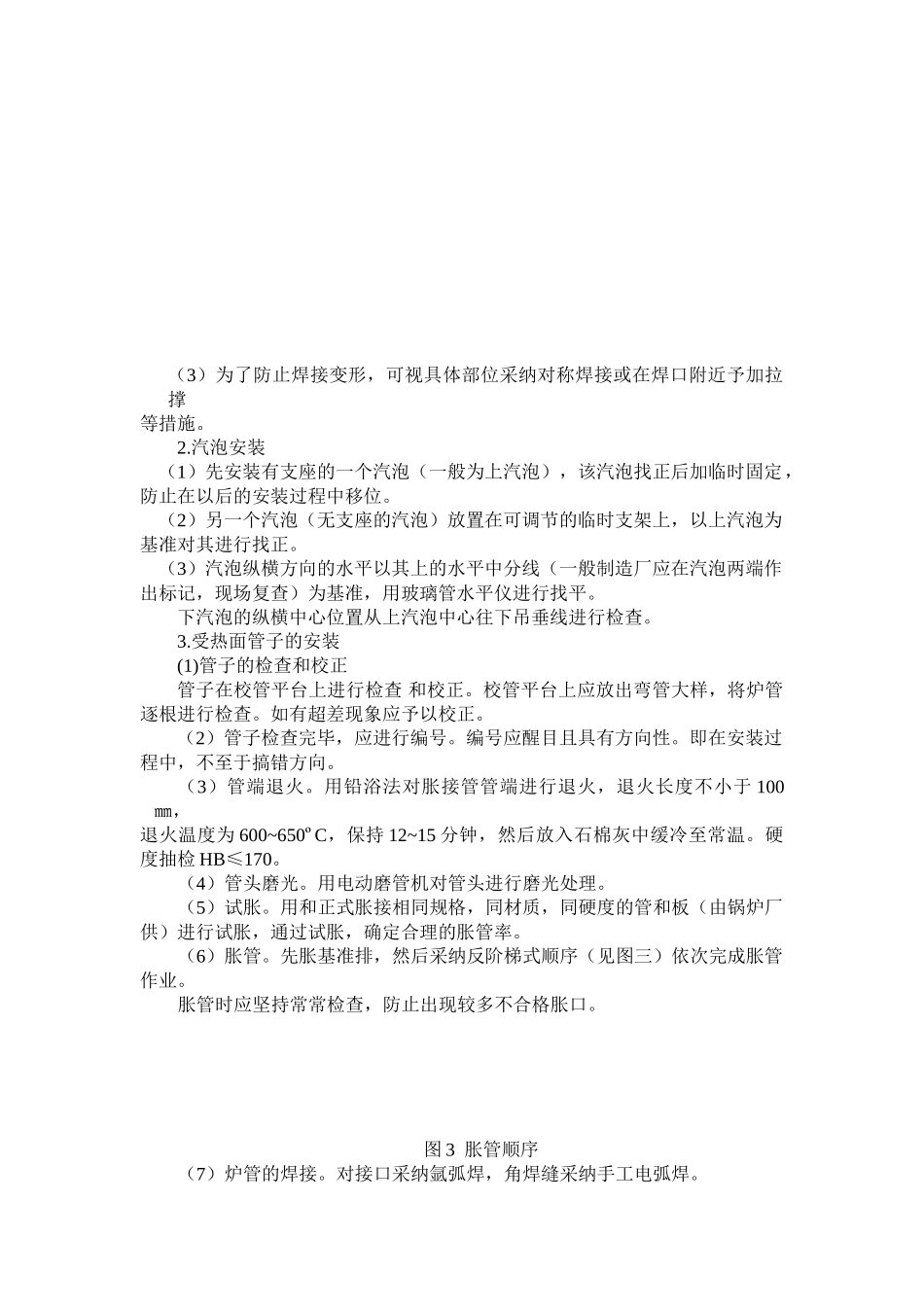

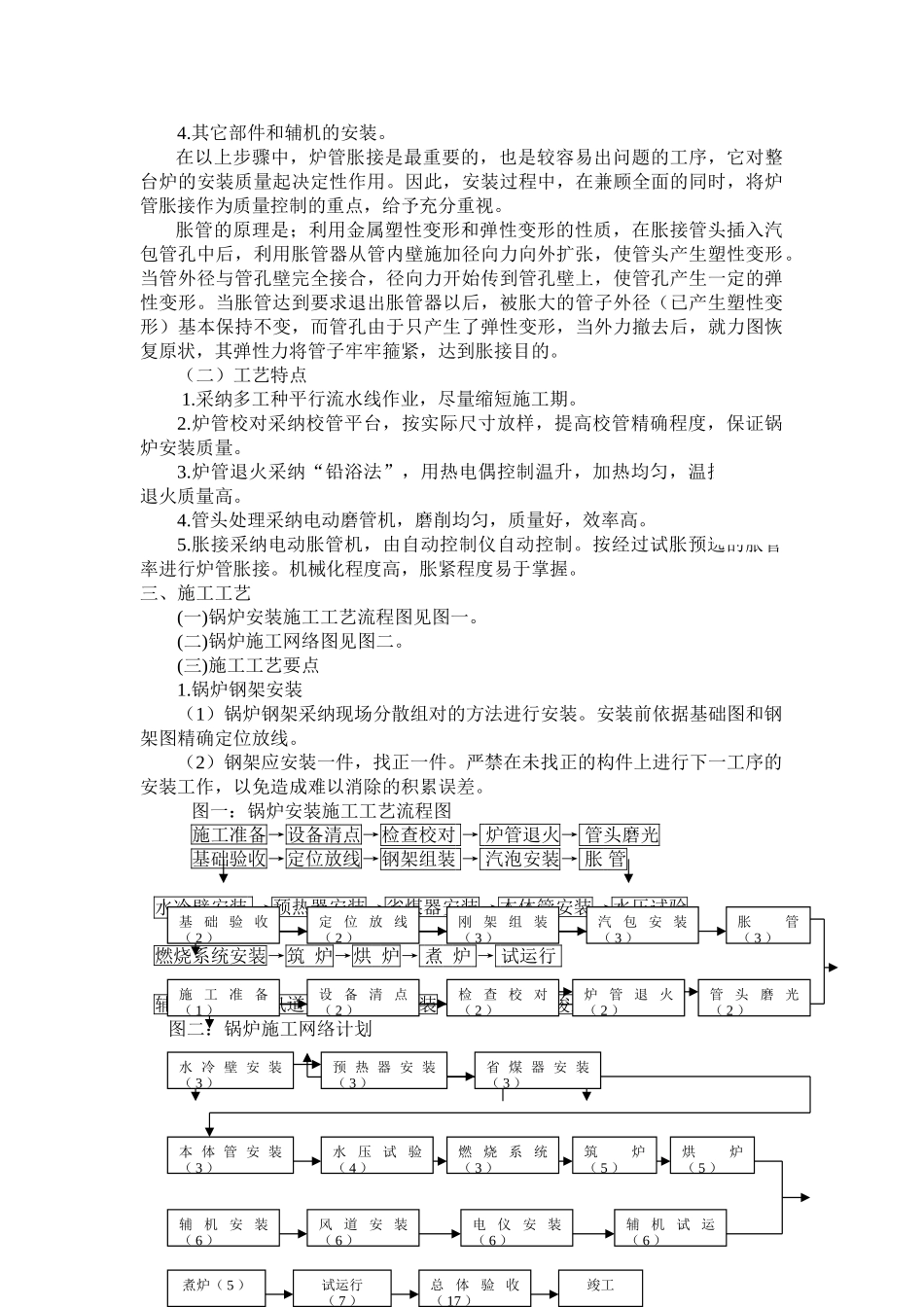

散 装 胀 接 锅 炉 安 装 工 法编制:王国伦xxxx 公司二处一九九○年六月一、前言在化工安装和工业设备安装工程中,常常遇到蒸发量不超过二十吨的散装胀接锅炉。这类锅炉一般体积庞大,零部件多,施工程序繁琐,安装周期较长,劳动生产率相对较低。我们通过工种实践,对该类锅炉的安装从施工组织,技术管理,质量控制以及施工程序、机具配备等方面作了一些探究,取得了一些经验。本工法适用于现场组装的、蒸发量在 4~20t/h 的散装胀锅炉。本工法的特点是:在锅炉安装全过程中,推行先进的施工工艺,实行科学的管理办法,对安装质量预控,提高工程质量;尽量提高机械化施工程度,减轻劳动强度,提高生产率和经济效益。二、工艺原理及特点(一)工艺原理散装胀接锅炉安装主要有以下几个步骤:1.锅炉钢架的安装;2.锅炉受热面安装;3.炉管的胀接;4.其它部件和辅机的安装。在以上步骤中,炉管胀接是最重要的,也是较容易出问题的工序,它对整台炉的安装质量起决定性作用。因此,安装过程中,在兼顾全面的同时,将炉管胀接作为质量控制的重点,给予充分重视。胀管的原理是;利用金属塑性变形和弹性变形的性质,在胀接管头插入汽包管孔中后,利用胀管器从管内壁施加径向力向外扩张,使管头产生塑性变形。当管外径与管孔壁完全接合,径向力开始传到管孔壁上,使管孔产生一定的弹性变形。当胀管达到要求退出胀管器以后,被胀大的管子外径(已产生塑性变形)基本保持不变,而管孔由于只产生了弹性变形,当外力撤去后,就力图恢复原状,其弹性力将管子牢牢箍紧,达到胀接目的。(二)工艺特点1.采纳多工种平行流水线作业,尽量缩短施工期。2.炉管校对采纳校管平台,按实际尺寸放样,提高校管精确程度,保证锅炉安装质量。3.炉管退火采纳“铅浴法”,用热电偶控制温升,加热均匀,温控准确,退火质量高。4.管头处理采纳电动磨管机,磨削均匀,质量好,效率高。5.胀接采纳电动胀管机,由自动控制仪自动控制。按经过试胀预选的胀管率进行炉管胀接。机械化程度高,胀紧程度易于掌握。三、施工工艺(一)锅炉安装施工工艺流程图见图一。(二)锅炉施工网络图见图二。(三)施工工艺要点1.锅炉钢架安装(1)锅炉钢架采纳现场分散组对的方法进行安装。安装前依据基础图和钢架图精确定位放线。(2)钢架应安装一件,找正一件。严禁在未找正的构件上进行下一工序的安装工作,以免造成难以消除的积累误差。图一:锅炉安装施工工艺流程图施工准备→设备清点→检查...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

散装胀接锅炉安装工法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
