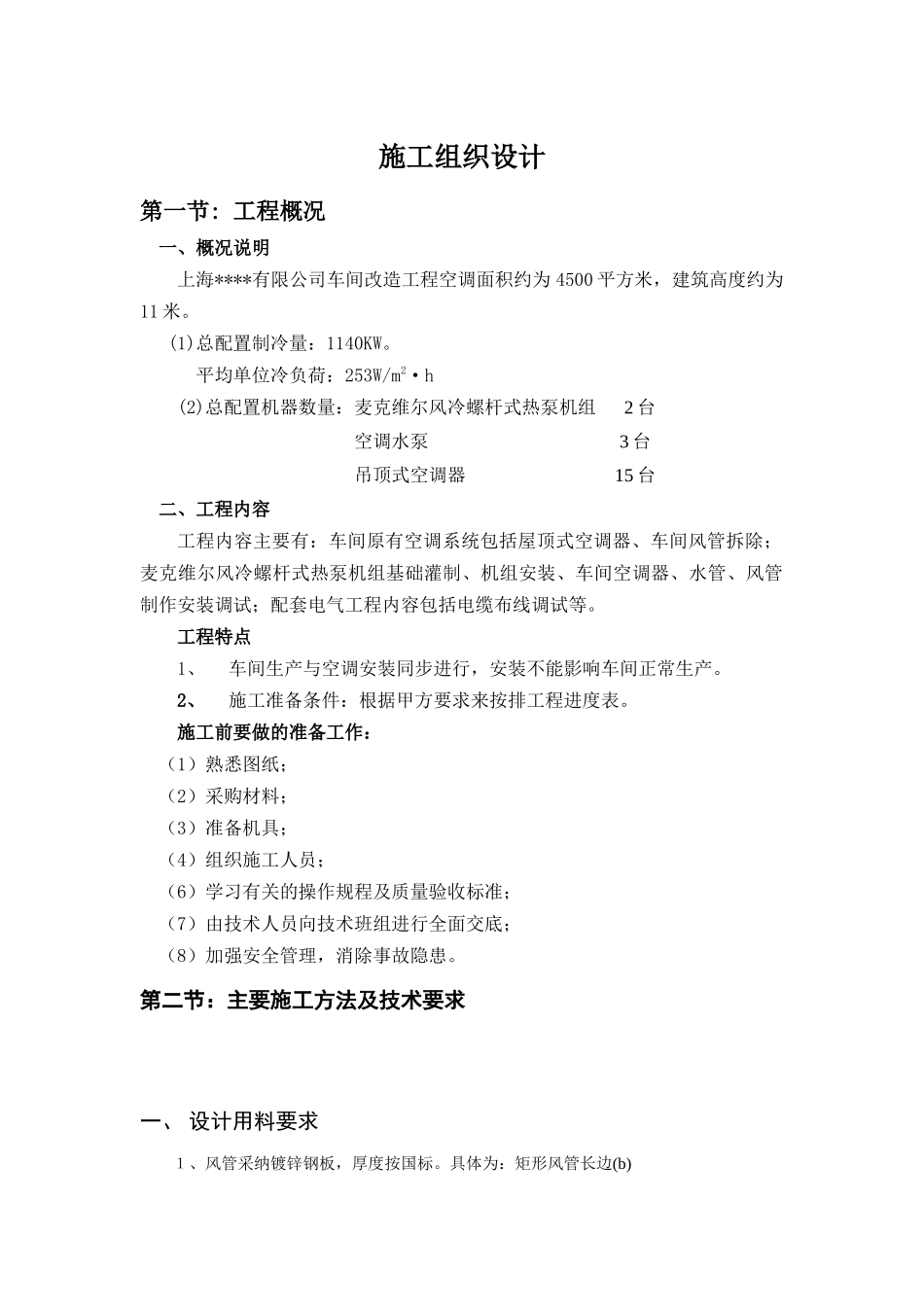

施工组织设计第一节: 工程概况一、概况说明上海****有限公司车间改造工程空调面积约为 4500 平方米,建筑高度约为11 米
(1)总配置制冷量:1140KW
平均单位冷负荷:253W/m2·h(2)总配置机器数量:麦克维尔风冷螺杆式热泵机组 2 台 空调水泵 3 台 吊顶式空调器 15 台二、工程内容工程内容主要有:车间原有空调系统包括屋顶式空调器、车间风管拆除;麦克维尔风冷螺杆式热泵机组基础灌制、机组安装、车间空调器、水管、风管制作安装调试;配套电气工程内容包括电缆布线调试等
工程特点1、车间生产与空调安装同步进行,安装不能影响车间正常生产
2、施工准备条件:根据甲方要求来按排工程进度表
施工前要做的准备工作:(1)熟悉图纸;(2)采购材料;(3)准备机具;(4)组织施工人员;(6)学习有关的操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患
第二节:主要施工方法及技术要求 一、 设计用料要求 1、风管采纳镀锌钢板,厚度按国标
具体为:矩形风管长边(b) b≤320mm δ=0
5mm 320<b≤450mm δ=0
6mm 630<b≤1000mm δ=0
75mm 1000<b≤2000mm δ=1
0mm 2、水管: 管径 DN≤ 50mm
镀锌钢管,丝扣连接
DN >50mm
无缝钢管,电焊及法兰连接

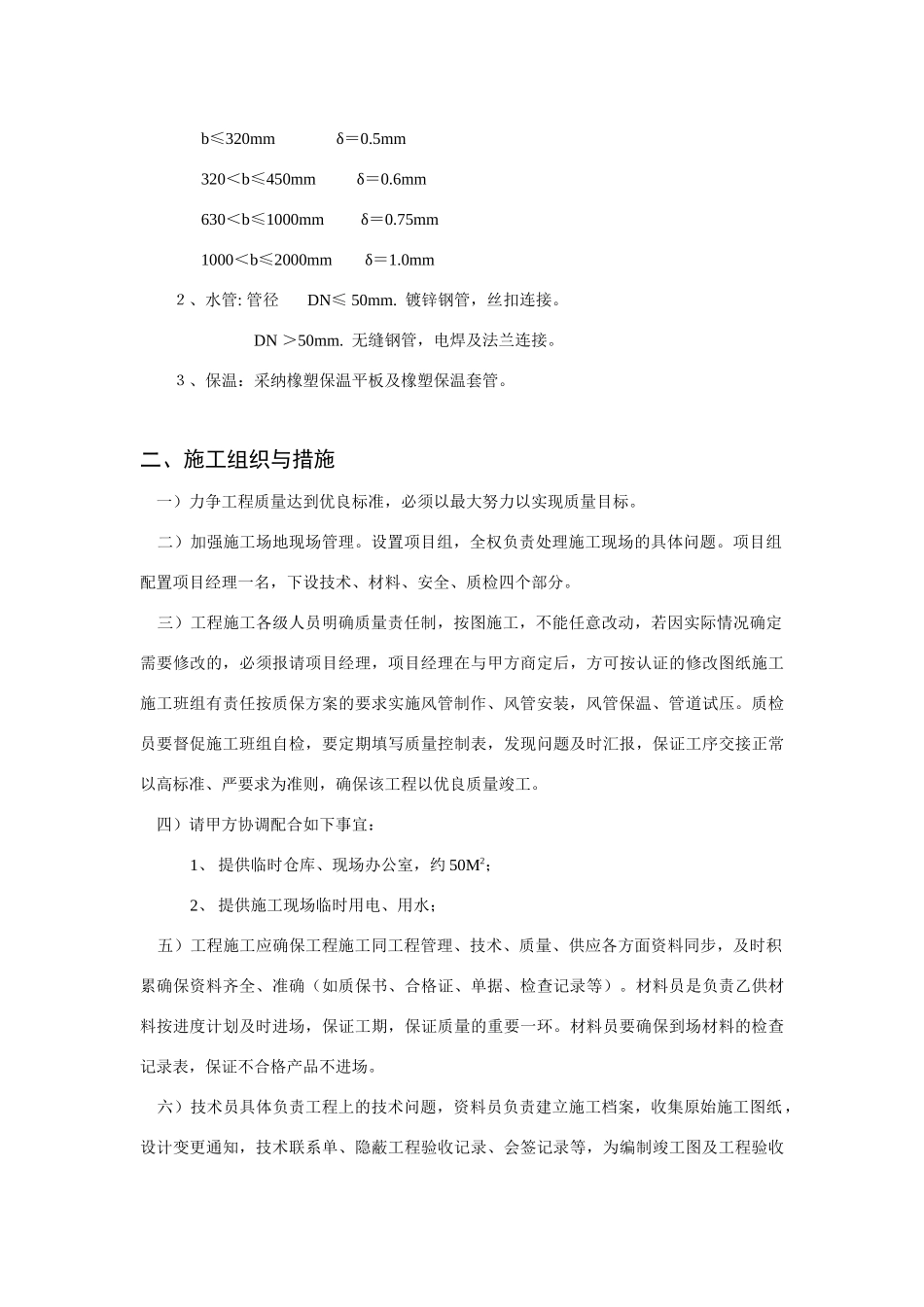

3、保温:采纳橡塑保温平板及橡塑保温套管
二、施工组织与措施 一)力争工程质量达到优良标准,必须以最大努力以实现质量目标
二)加强施工场地现场管理
设置项目组,全权负责处理施工现场的具体问题
项目组配置项目经理一名,下设技术、材料、安全、质检四个部分

三)工程施工各级人员明确质量责任制,按图施工,不能任意改动,若因实际情况确定需要修改的,必须报请项目经理,项目经理在与甲方商定后,方可按认证的修改图纸施
