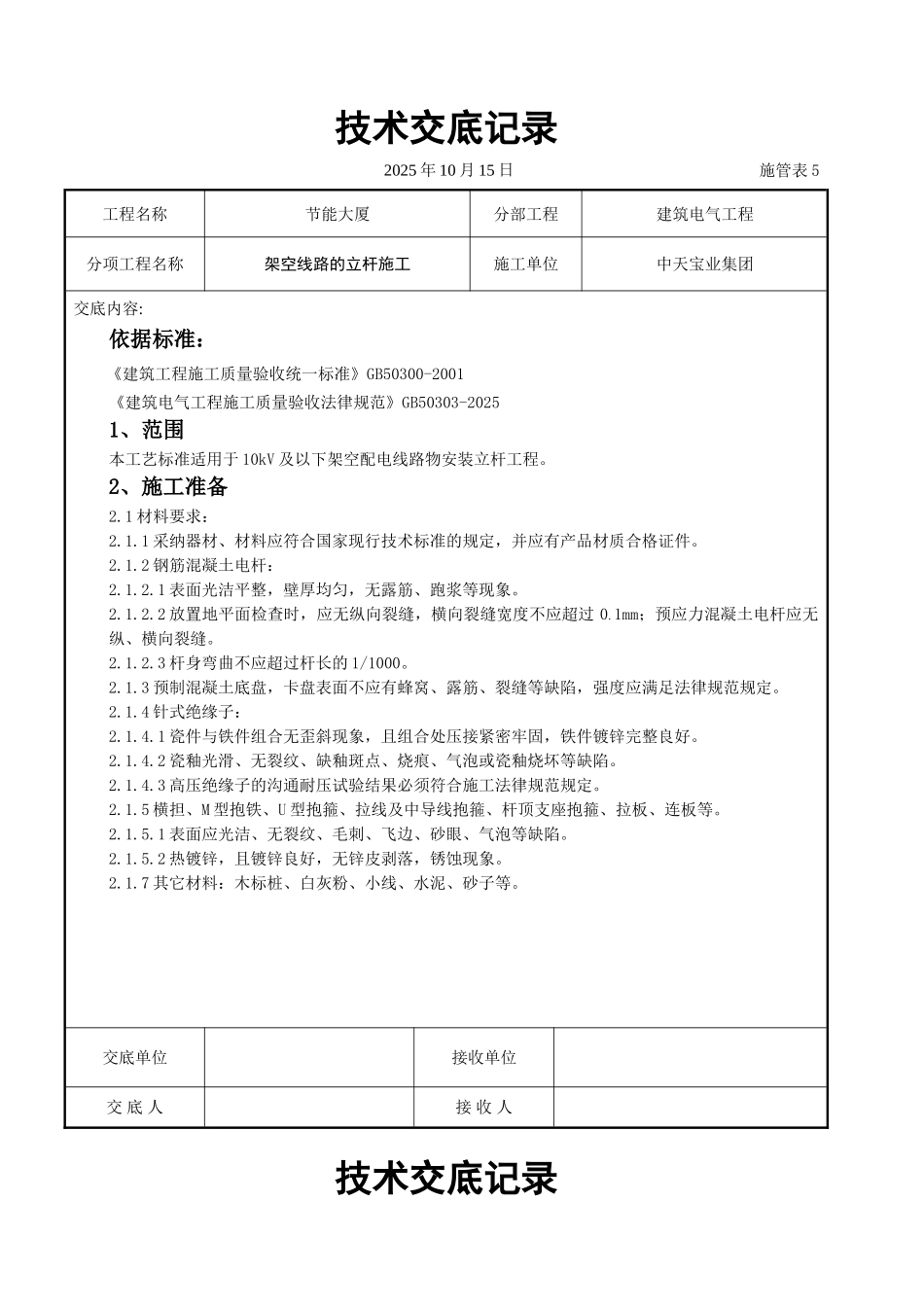

技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程建筑电气工程分项工程名称架空线路的立杆施工施工单位中天宝业集团交底内容:依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收法律规范》GB50303-20251、范围本工艺标准适用于 10kV 及以下架空配电线路物安装立杆工程
2、施工准备2
1 材料要求:2
1 采纳器材、材料应符合国家现行技术标准的规定,并应有产品材质合格证件
2 钢筋混凝土电杆:2
1 表面光洁平整,壁厚均匀,无露筋、跑浆等现象
2 放置地平面检查时,应无纵向裂缝,横向裂缝宽度不应超过 0
1mm;预应力混凝土电杆应无纵、横向裂缝
3 杆身弯曲不应超过杆长的 1/1000
3 预制混凝土底盘,卡盘表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足法律规范规定
4 针式绝缘子:2
1 瓷件与铁件组合无歪斜现象,且组合处压接紧密牢固,铁件镀锌完整良好
2 瓷釉光滑、无裂纹、缺釉斑点、烧痕、气泡或瓷釉烧坏等缺陷
3 高压绝缘子的沟通耐压试验结果必须符合施工法律规范规定

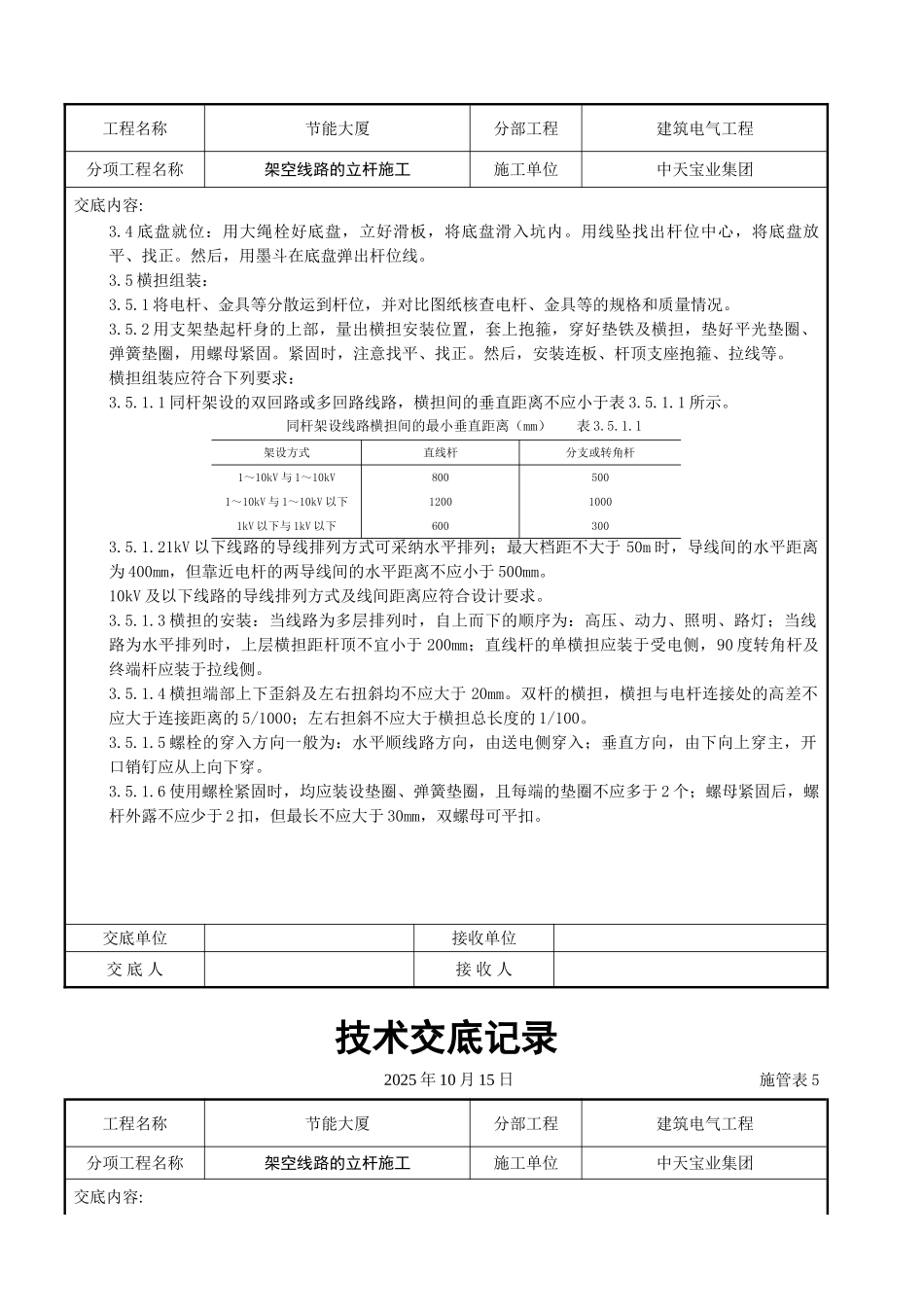

5 横担、M 型抱铁、U 型抱箍、拉线及中导线抱箍、杆顶支座抱箍、拉板、连板等
1 表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷
2 热镀锌,且镀锌良好,无锌皮剥落,锈蚀现象
7 其它材料:木标桩、白灰粉、小线、水泥、砂子等
交底单位接收单位交 底 人接 收 人技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程建筑电气工程分项工程名称架空线路的立杆施工施工单位中天宝业集团交底内容:2
2 主要机具:2
1 铁锹、铁镐、铁镩、夯、铁锤、手锤、撬棍、钢丝绳、吊索大绳、活扳
