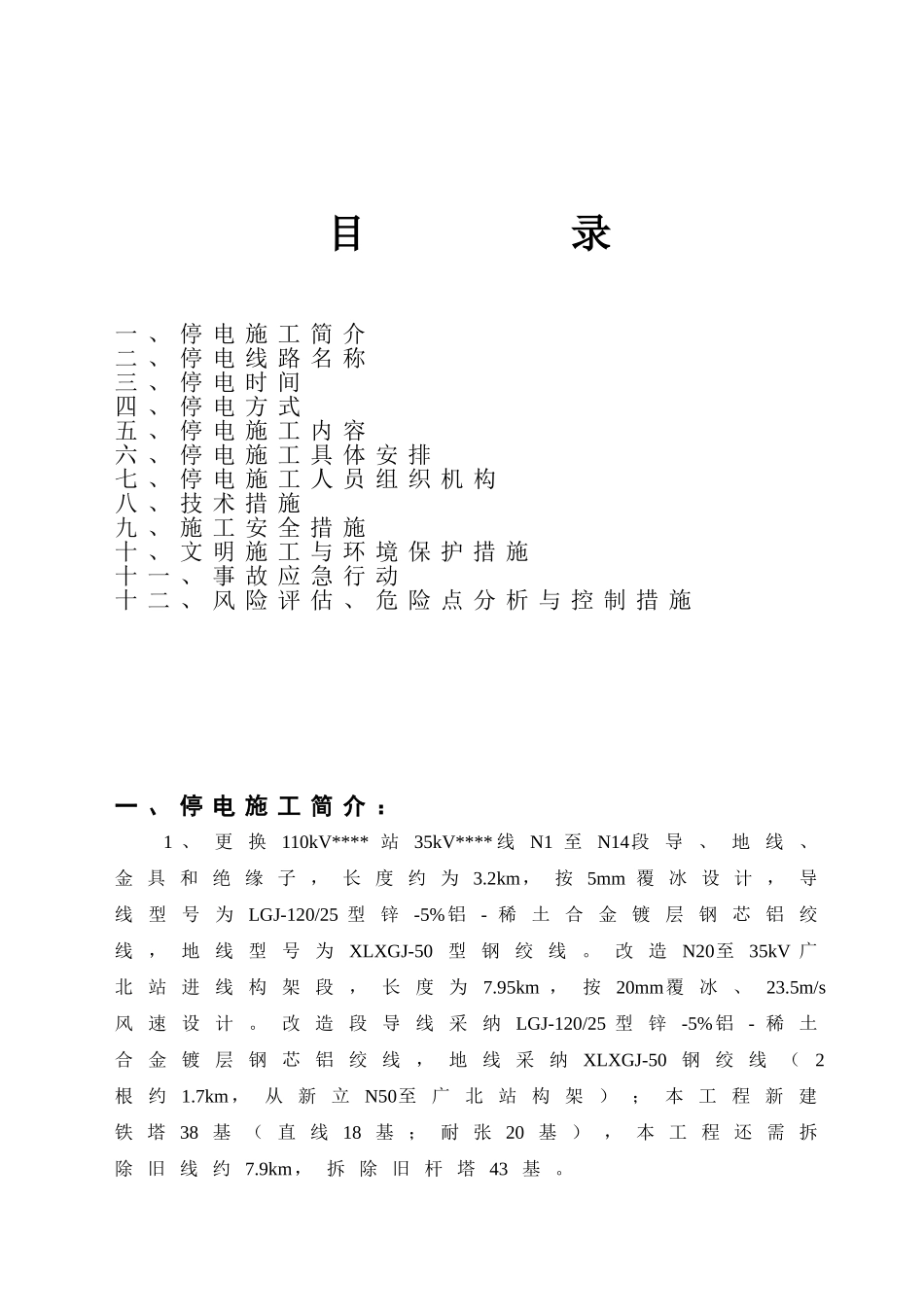

35kV****线 加 固 工 程停 电 施 工 方 案( 拆 旧 、 组 塔 、 导 地 线 架 设 )批 准 :审 核 :编 写 :*************** 有 限 公 司项 目 部2025 年 02 月目 录一 、 停 电 施 工 简 介二 、 停 电 线 路 名 称三 、 停 电 时 间四 、 停 电 方 式五 、 停 电 施 工 内 容六 、 停 电 施 工 具 体 安 排七 、 停 电 施 工 人 员 组 织 机 构八 、 技 术 措 施九 、 施 工 安 全 措 施十 、 文 明 施 工 与 环 境 保 护 措 施十 一 、 事 故 应 急 行 动十 二 、 风 险 评 估 、 危 险 点 分 析 与 控 制 措 施一 、 停 电 施 工 简 介 :1 、更换110kV**** 站35kV**** 线N1 至N14段导、地线、金 具 和 绝 缘 子 , 长 度 约 为 3.2km, 按 5mm 覆 冰 设 计 , 导线 型 号 为 LGJ-120/25 型 锌 -5%铝 - 稀 土 合 金 镀 层 钢 芯 铝 绞线 , 地 线 型 号 为XLXGJ-50 型 钢 绞 线 。 改 造N20至 35kV 广北 站 进 线 构 架 段 , 长 度 为7.95km , 按20mm覆 冰 、23.5m/s风 速 设 计 。 改 造 段 导 线 采 纳LGJ-120/25 型 锌 -5%铝 - 稀 土合 金 镀 层 钢 芯 铝 绞 线 , 地 线 采 纳XLXGJ-50 钢 绞 线 ( 2根 约 1.7km, 从 新 立N50至 广 北 站 构 架 ) ; 本 工 程 新 建铁 塔 38 基 ( 直 线 18 基 ; 耐 张 20 基 ) , 本 工 程 还 需 拆除 旧 线 约 7.9km, 拆 除 旧 杆 塔 43 基 。 2 、 本 次 施 工 现 场 示 意 图二 、 停 电 线 路 名 称 : 35kV**** 线三 、 停 电 时 间 : 2011 年 3 月 1 日 -3 月 20 日 ( 20 天 ) 、2010 年 3 月 20 日 -3 月 27 日 ( 8 天 )四 、 停 电 方 式 : 第 一 次 110kV****站 35kV**** 线 #1-#55段( 解 开 原 线 路 #55杆 小 号 侧 跳 线 , 如 图 所 示 、将 导 线 临 锚 在 原 #54塔 塔 身 )第 二 次 35kV**** 线 #55-35kV 广 北 站 构 架 段五 、 工 作 内 容 : ① 第 一 次 停 电 解 开 原 线 路 #55杆 小号 侧 跳 线 , 将 导...
