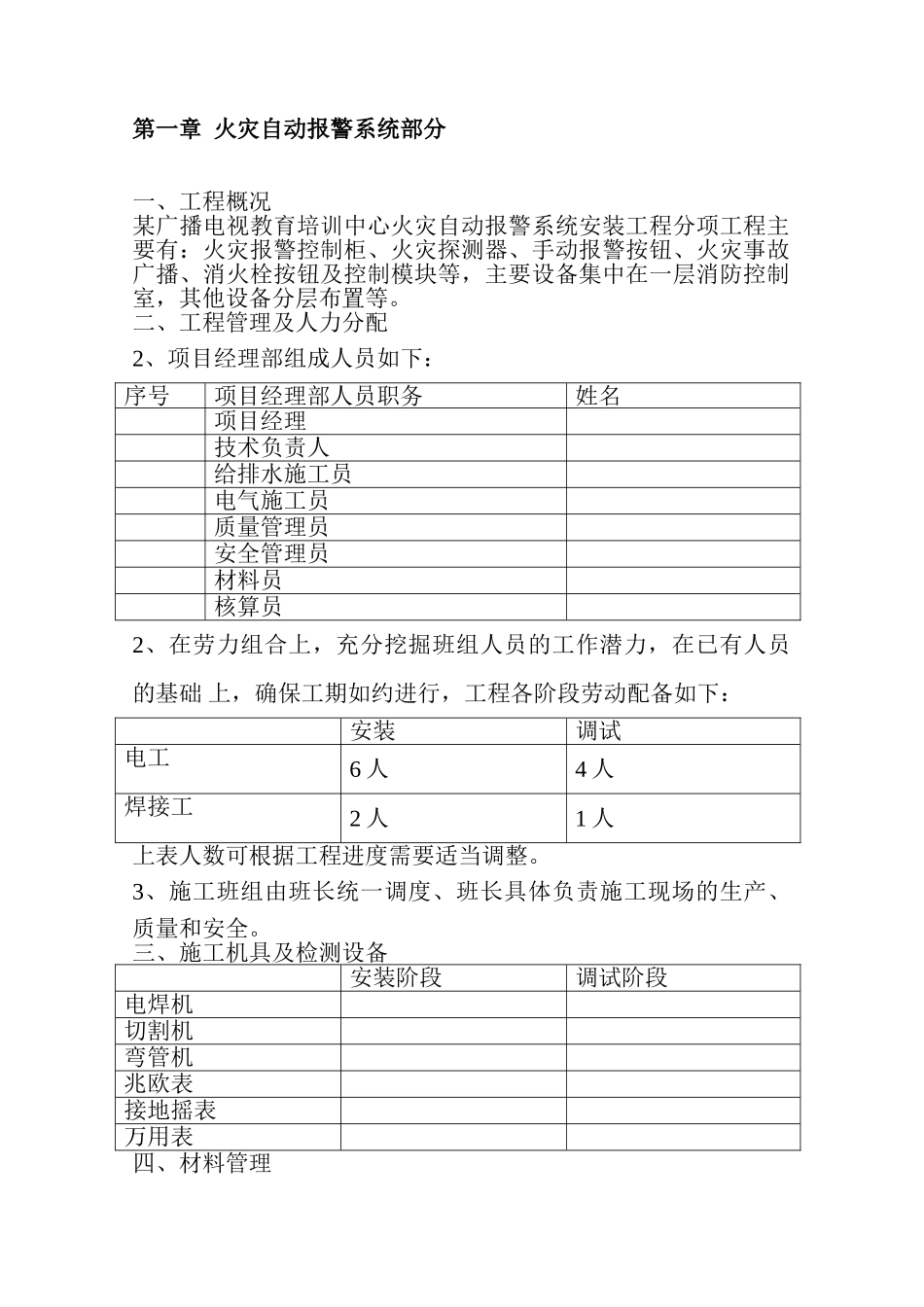

第一章 火灾自动报警系统部分一、工程概况某广播电视教育培训中心火灾自动报警系统安装工程分项工程主要有:火灾报警控制柜、火灾探测器、手动报警按钮、火灾事故广播、消火栓按钮及控制模块等,主要设备集中在一层消防控制室,其他设备分层布置等
二、工程管理及人力分配2、项目经理部组成人员如下:序号项目经理部人员职务姓名项目经理技术负责人给排水施工员电气施工员质量管理员安全管理员材料员核算员2、在劳力组合上,充分挖掘班组人员的工作潜力,在已有人员的基础 上,确保工期如约进行,工程各阶段劳动配备如下:安装调试电工6 人4 人焊接工2 人1 人上表人数可根据工程进度需要适当调整
3、施工班组由班长统一调度、班长具体负责施工现场的生产、质量和安全
三、施工机具及检测设备安装阶段调试阶段电焊机切割机弯管机兆欧表接地摇表万用表四、材料管理1、施工技术人员根据施工图纸和工程变更,及时提供详尽准确的材料计划、提交材料
2、材料的采购、入库与进场应严格进行“三级”检查,确保材料质量
3、材料进场后严禁乱堆、乱放,应有专人看管,以防丢失,工程结束后,剩余材料应及时回库,做到工完料清
五、主要项目施工方法]、配线(1)每层消防接线箱至各层各检测、报警设备的线路穿管沿顶板、吊板内敷设
穿线时接力要适当,以免损坏绝缘,接头用锡焊接,不得直接扭转
(2)火灾自动报警系统布线时,庆根据国家标准《火灾自动报警系统设计法律规范》进行规定,对导线的种类,电压等级进行检查
(3)在管内或线槽内穿线,应在建筑抹灰及地面工程结束后进行
在穿线前,应将管内或线槽内的积水及杂物清除洁净
(4)不同系统、不同电压等级,不同电流类别的线路,不应穿在同一管内或线槽的同一槽孔内
(5)导线在管内或线槽内,不应有接头或扭结
导结的接头,应在接线盒内焊接或用端子连接
(6)敷设在多尘或潮湿场所管路的管口和管子连接处,均应作密封处理
