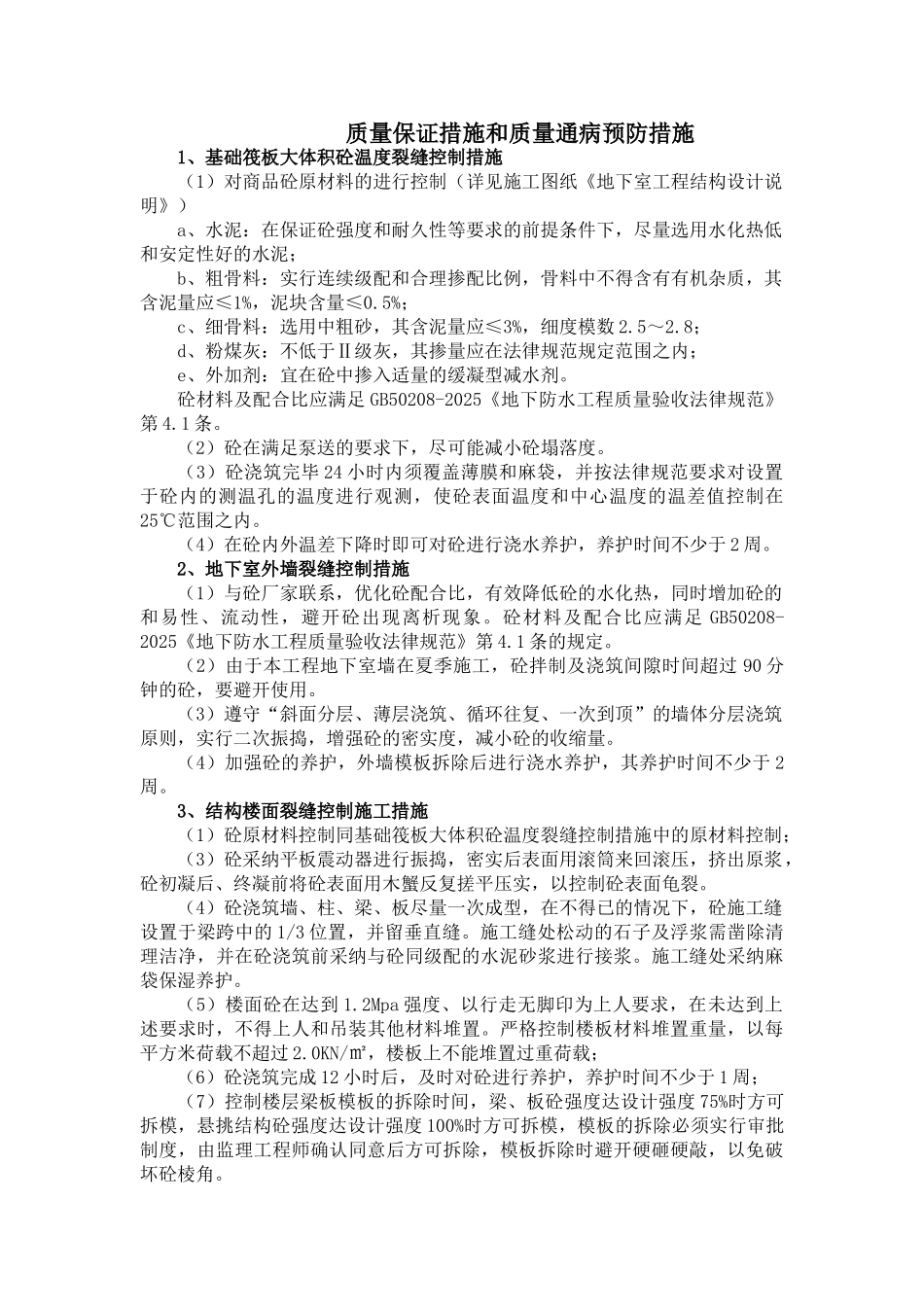

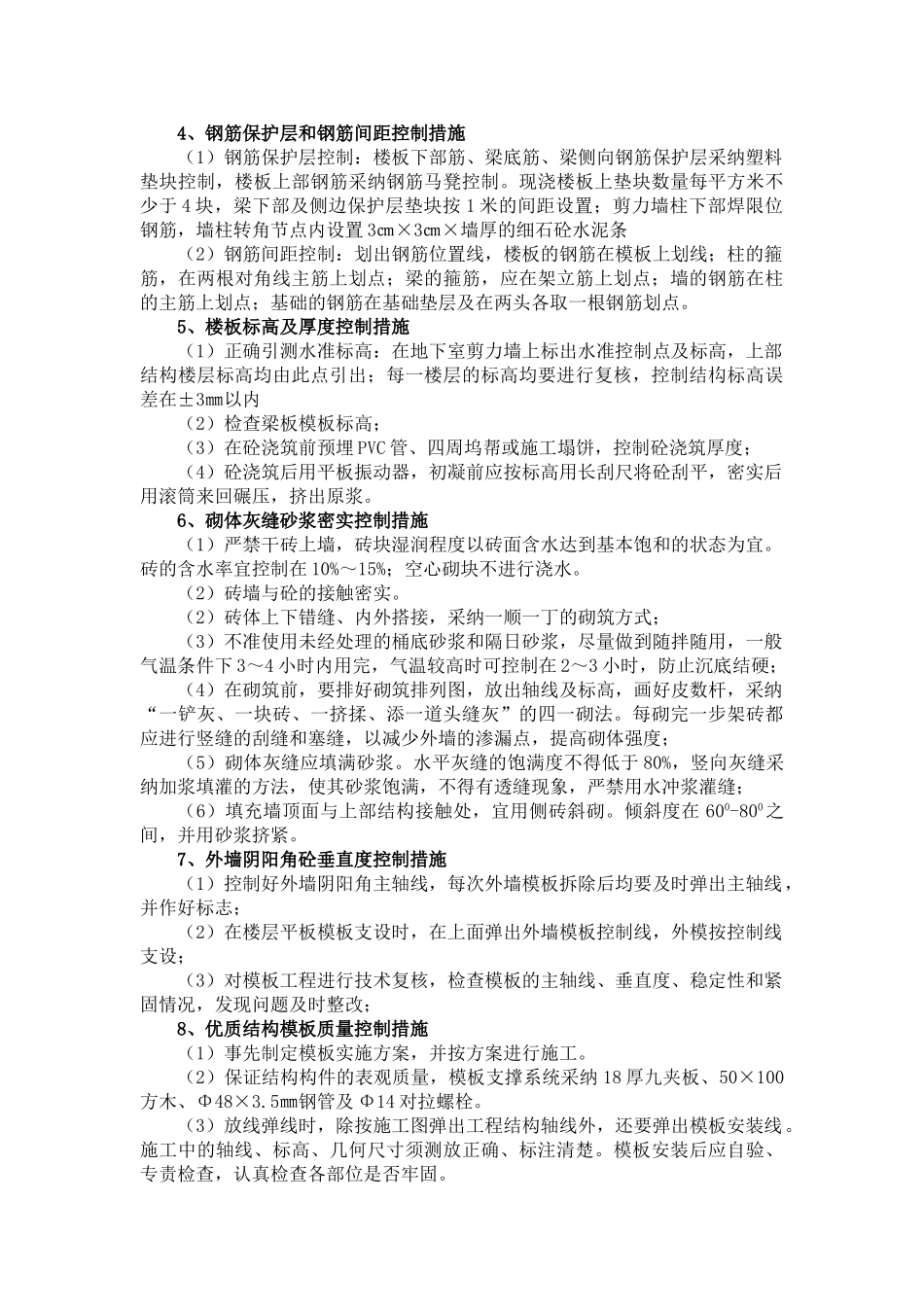

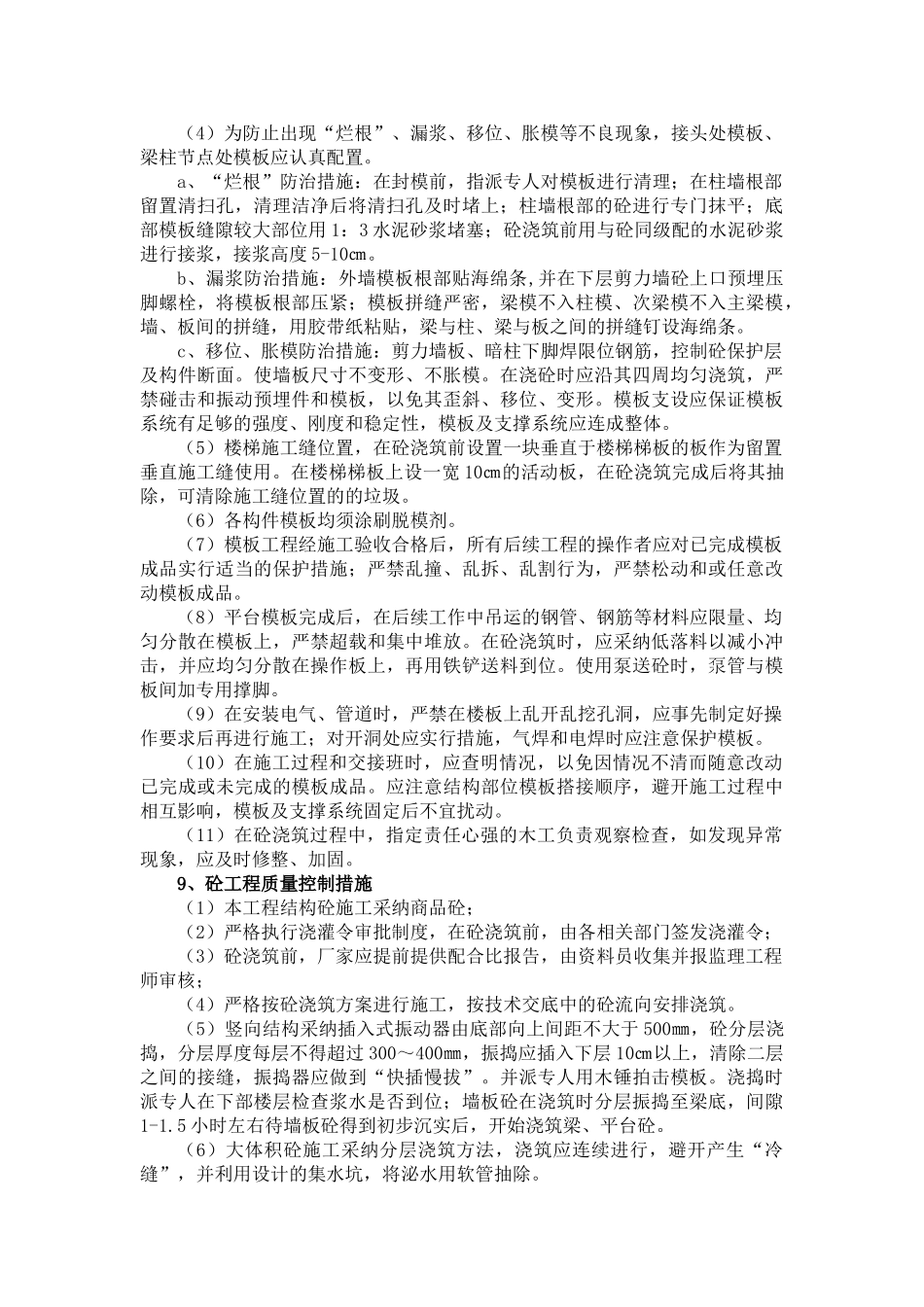

质量保证措施和质量通病预防措施1、基础筏板大体积砼温度裂缝控制措施(1)对商品砼原材料的进行控制(详见施工图纸《地下室工程结构设计说明》)a、水泥:在保证砼强度和耐久性等要求的前提条件下,尽量选用水化热低和安定性好的水泥;b、粗骨料:实行连续级配和合理掺配比例,骨料中不得含有有机杂质,其含泥量应≤1%,泥块含量≤0.5%;c、细骨料:选用中粗砂,其含泥量应≤3%,细度模数 2.5~2.8;d、粉煤灰:不低于Ⅱ级灰,其掺量应在法律规范规定范围之内;e、外加剂:宜在砼中掺入适量的缓凝型减水剂。砼材料及配合比应满足 GB50208-2025《地下防水工程质量验收法律规范》第 4.1 条。(2)砼在满足泵送的要求下,尽可能减小砼塌落度。(3)砼浇筑完毕 24 小时内须覆盖薄膜和麻袋,并按法律规范要求对设置于砼内的测温孔的温度进行观测,使砼表面温度和中心温度的温差值控制在25℃范围之内。(4)在砼内外温差下降时即可对砼进行浇水养护,养护时间不少于 2 周。2、地下室外墙裂缝控制措施(1)与砼厂家联系,优化砼配合比,有效降低砼的水化热,同时增加砼的和易性、流动性,避开砼出现离析现象。砼材料及配合比应满足 GB50208-2025《地下防水工程质量验收法律规范》第 4.1 条的规定。(2)由于本工程地下室墙在夏季施工,砼拌制及浇筑间隙时间超过 90 分钟的砼,要避开使用。(3)遵守“斜面分层、薄层浇筑、循环往复、一次到顶”的墙体分层浇筑原则,实行二次振捣,增强砼的密实度,减小砼的收缩量。(4)加强砼的养护,外墙模板拆除后进行浇水养护,其养护时间不少于 2周。3、结构楼面裂缝控制施工措施(1)砼原材料控制同基础筏板大体积砼温度裂缝控制措施中的原材料控制;(3)砼采纳平板震动器进行振捣,密实后表面用滚筒来回滚压,挤出原浆,砼初凝后、终凝前将砼表面用木蟹反复搓平压实,以控制砼表面龟裂。(4)砼浇筑墙、柱、梁、板尽量一次成型,在不得已的情况下,砼施工缝设置于梁跨中的 1/3 位置,并留垂直缝。施工缝处松动的石子及浮浆需凿除清理洁净,并在砼浇筑前采纳与砼同级配的水泥砂浆进行接浆。施工缝处采纳麻袋保湿养护。(5)楼面砼在达到 1.2Mpa 强度、以行走无脚印为上人要求,在未达到上述要求时,不得上人和吊装其他材料堆置。严格控制楼板材料堆置重量,以每平方米荷载不超过 2.0KN/㎡,楼板上不能堆置过重荷载;(6)砼浇筑完成 12 小时后,及时对砼进行养护,养护时间不少于 1 周;(...
