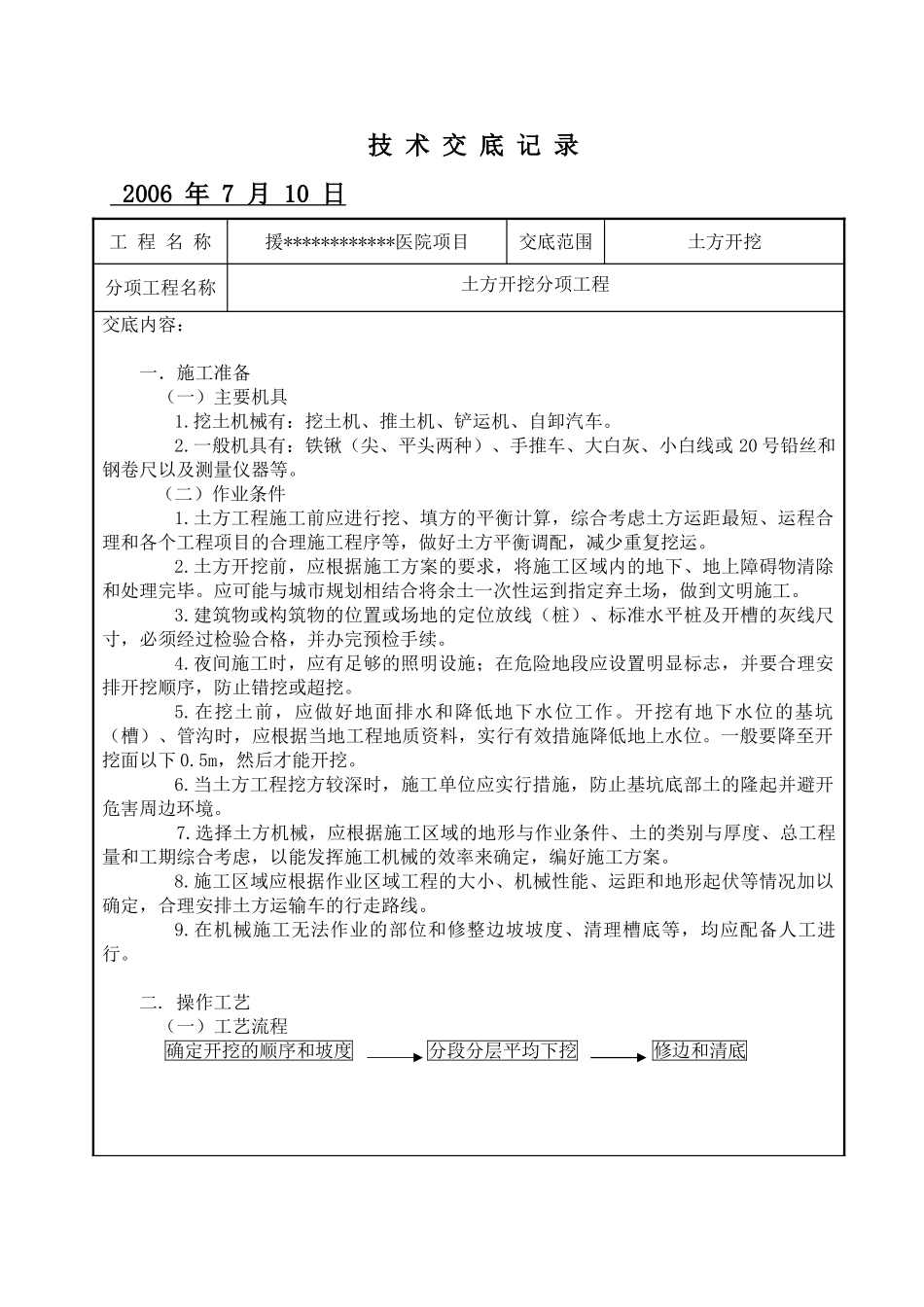

技 术 交 底 记 录 2006 年 7 月 10 日 工 程 名 称援************医院项目交底范围土方开挖分项工程名称土方开挖分项工程交底内容:一.施工准备(一)主要机具1
挖土机械有:挖土机、推土机、铲运机、自卸汽车
一般机具有:铁锹(尖、平头两种)、手推车、大白灰、小白线或 20 号铅丝和钢卷尺以及测量仪器等
(二)作业条件1
土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运
土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
应可能与城市规划相结合将余土一次性运到指定弃土场,做到文明施工
建筑物或构筑物的位置或场地的定位放线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格,并办完预检手续
夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
在挖土前,应做好地面排水和降低地下水位工作
开挖有地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,实行有效措施降低地上水位
一般要降至开挖面以下 0
5m,然后才能开挖
当土方工程挖方较深时,施工单位应实行措施,防止基坑底部土的隆起并避开危害周边环境
选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案
施工区域应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定,合理安排土方运输车的行走路线
在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行

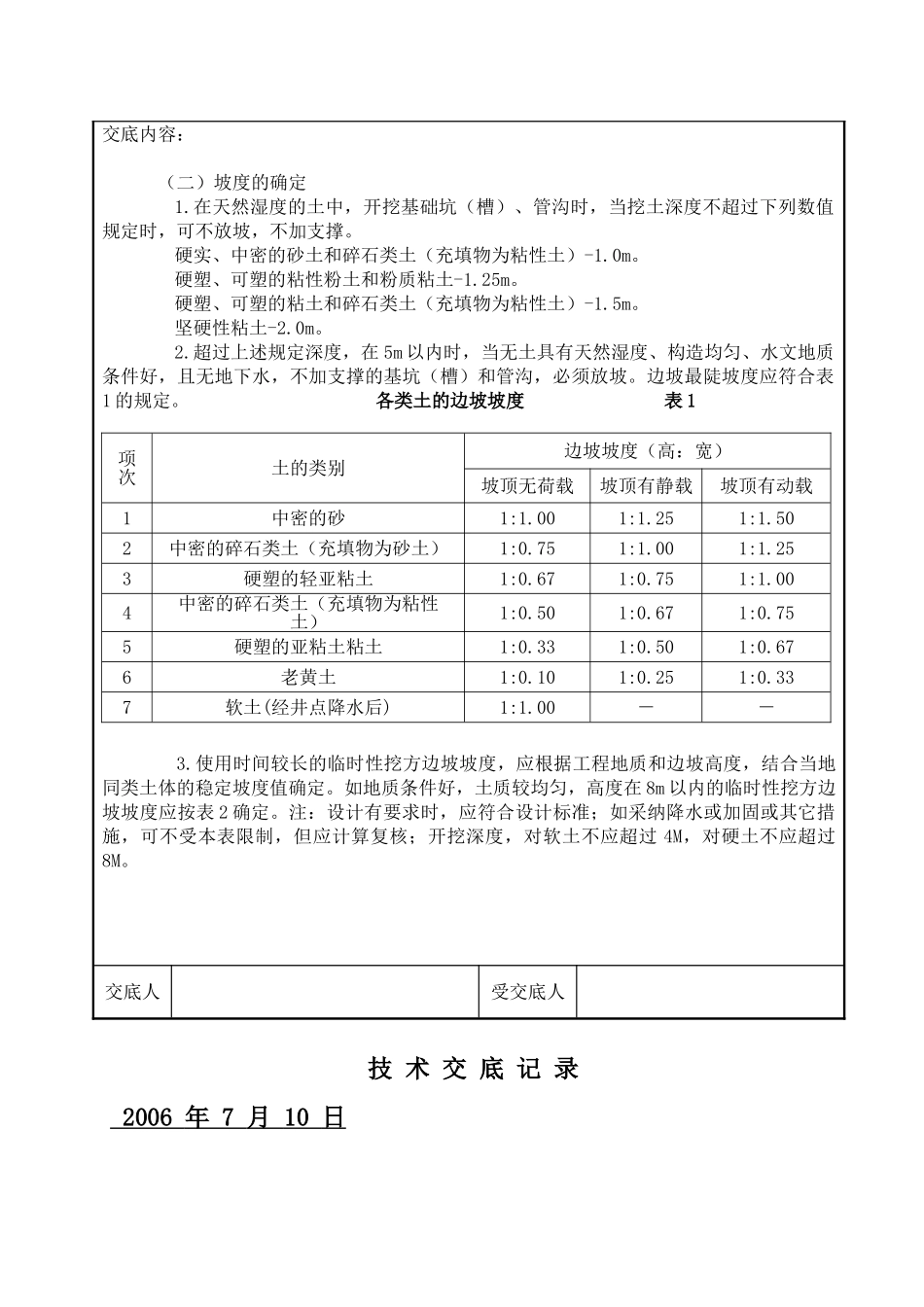

操作工艺(一)工艺流程确定开挖的顺序和坡度 分段分层平均下挖 修边和清底交底人受交底人技 术 交 底 记 录 2006 年 7 月 10 日 工 程 名 称援*****
