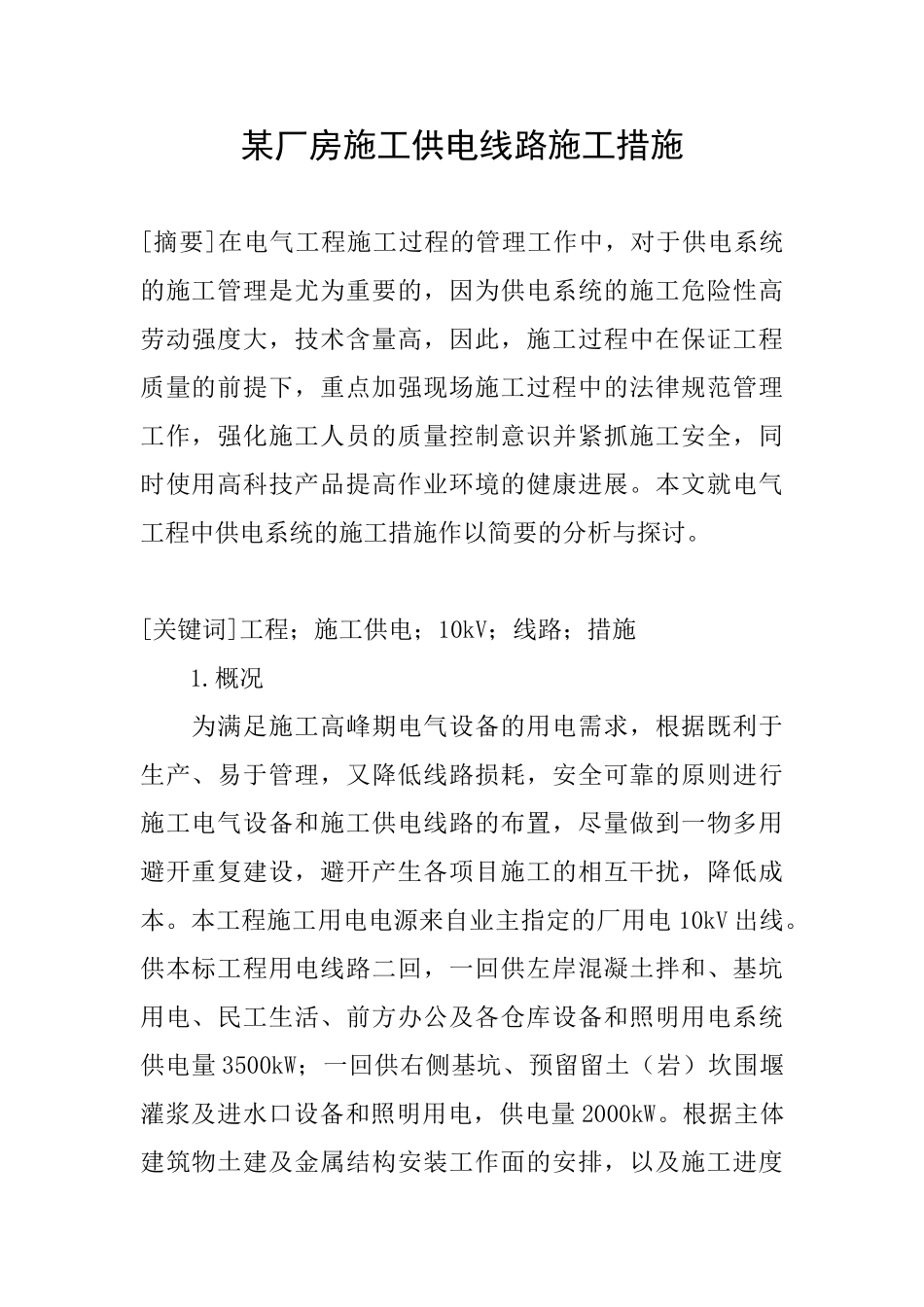

某厂房施工供电线路施工措施[摘要]在电气工程施工过程的管理工作中,对于供电系统的施工管理是尤为重要的,因为供电系统的施工危险性高劳动强度大,技术含量高,因此,施工过程中在保证工程质量的前提下,重点加强现场施工过程中的法律规范管理工作,强化施工人员的质量控制意识并紧抓施工安全,同时使用高科技产品提高作业环境的健康进展
本文就电气工程中供电系统的施工措施作以简要的分析与探讨
[关键词]工程;施工供电;10kV;线路;措施 1
概况 为满足施工高峰期电气设备的用电需求,根据既利于生产、易于管理,又降低线路损耗,安全可靠的原则进行施工电气设备和施工供电线路的布置,尽量做到一物多用避开重复建设,避开产生各项目施工的相互干扰,降低成本
本工程施工用电电源来自业主指定的厂用电 10kV 出线
供本标工程用电线路二回,一回供左岸混凝土拌和、基坑用电、民工生活、前方办公及各仓库设备和照明用电系统供电量 3500kW;一回供右侧基坑、预留留土(岩)坎围堰灌浆及进水口设备和照明用电,供电量 2000kW

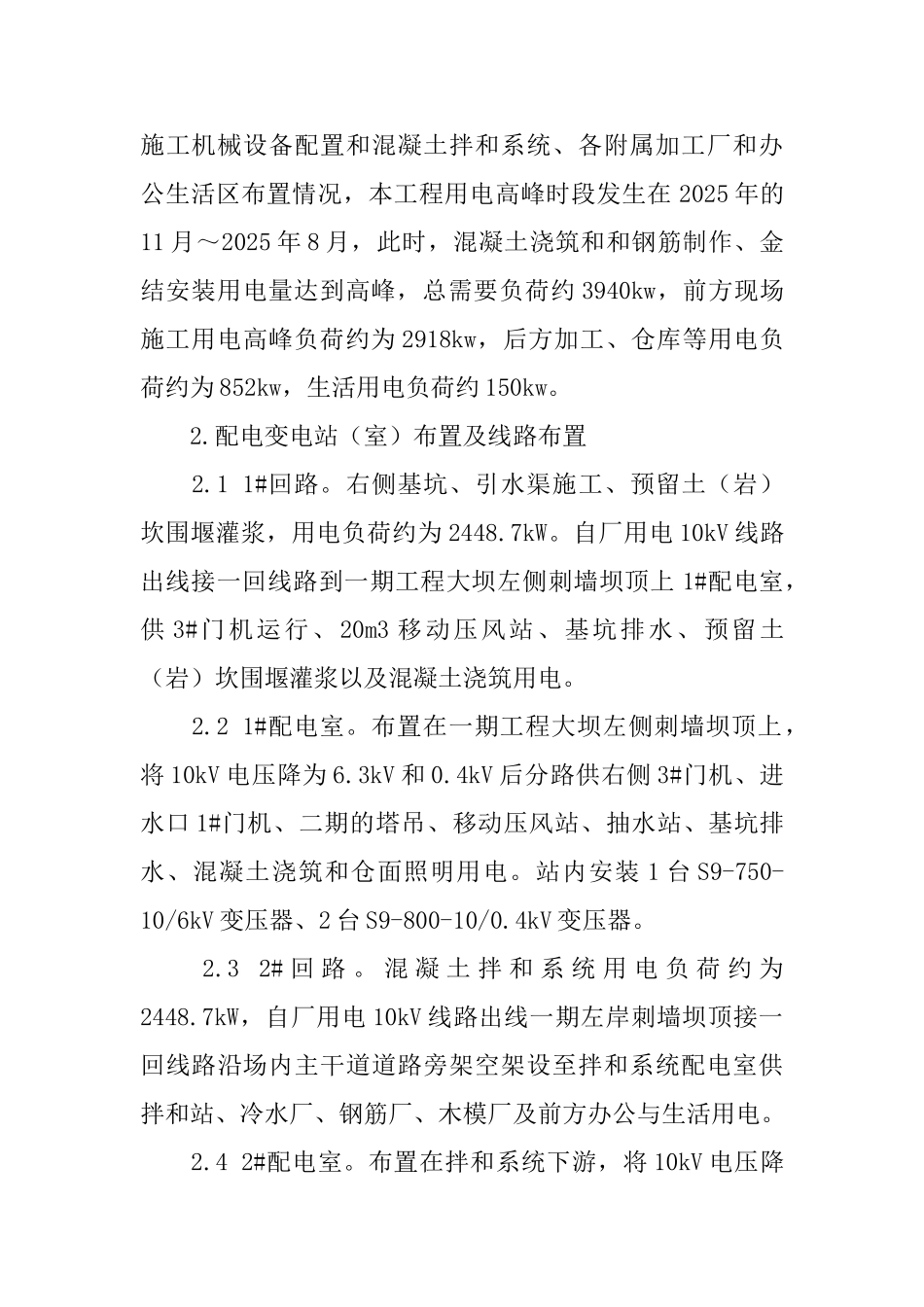

根据主体建筑物土建及金属结构安装工作面的安排,以及施工进度施工机械设备配置和混凝土拌和系统、各附属加工厂和办公生活区布置情况,本工程用电高峰时段发生在 2025 年的11 月~2025 年 8 月,此时,混凝土浇筑和和钢筋制作、金结安装用电量达到高峰,总需要负荷约 3940kw,前方现场施工用电高峰负荷约为 2918kw,后方加工、仓库等用电负荷约为 852kw,生活用电负荷约 150kw
配电变电站(室)布置及线路布置 2
1 1#回路
右侧基坑、引水渠施工、预留土(岩)坎围堰灌浆,用电负荷约为 2448
自厂用电 10kV 线路出线接一回线路到一期工程大坝左侧刺墙坝顶上 1#配电室,供 3#门机运行、20m3 移动压风站、基坑排水、预留土(岩)坎围堰灌浆以及混凝土浇筑用电
