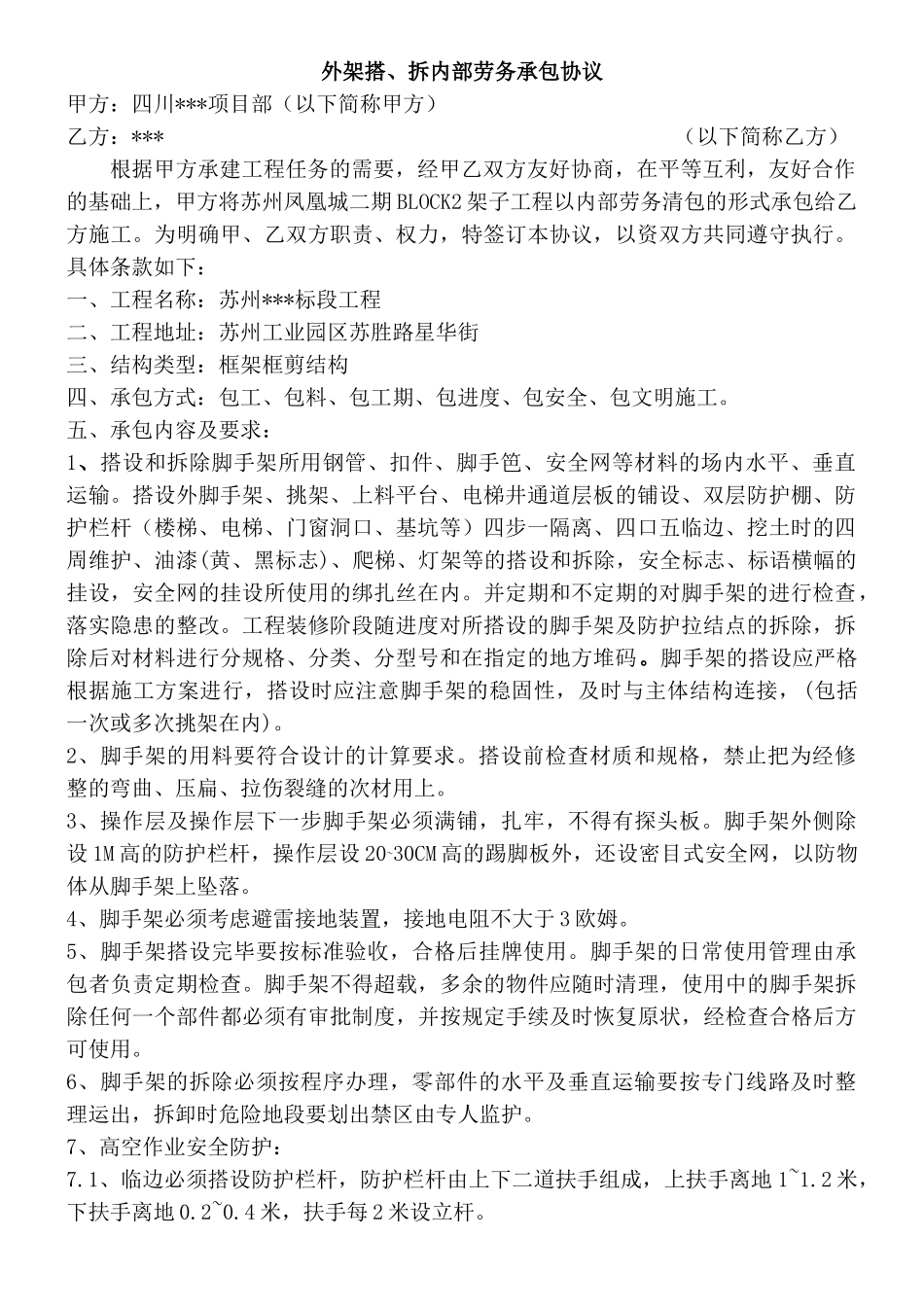

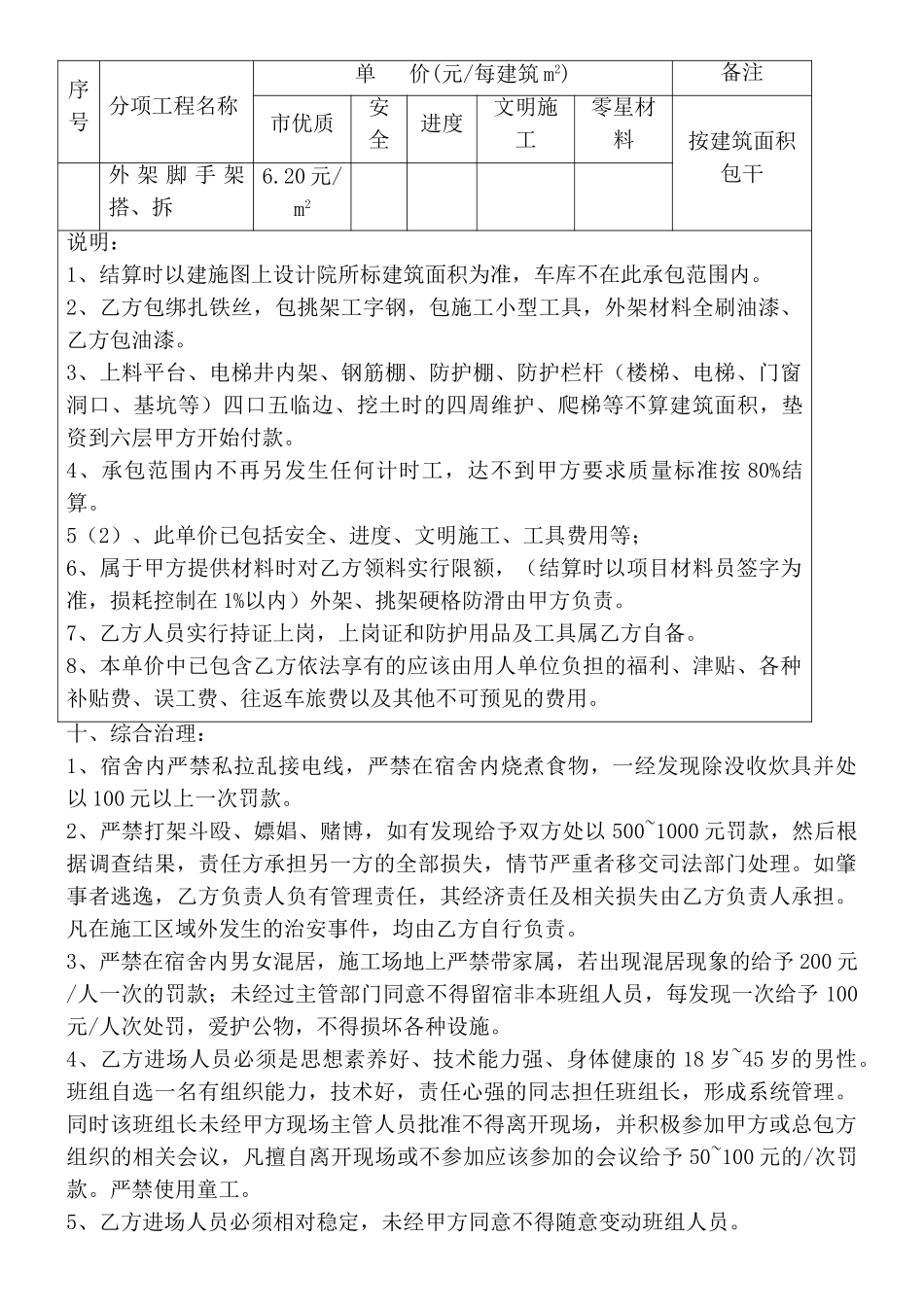

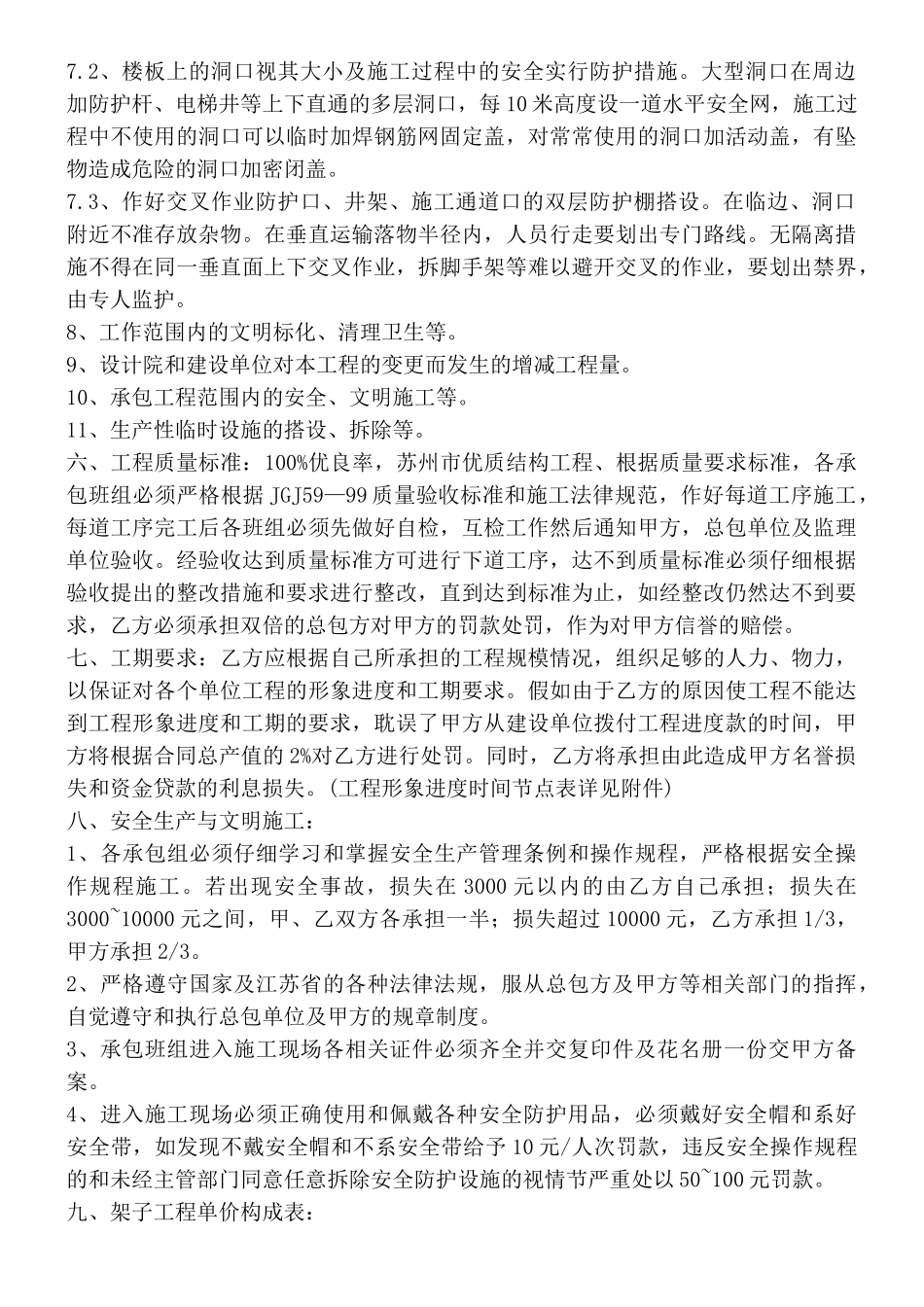

外架搭、拆内部劳务承包协议甲方:四川***项目部(以下简称甲方)乙方:*** (以下简称乙方)根据甲方承建工程任务的需要,经甲乙双方友好协商,在平等互利,友好合作的基础上,甲方将苏州凤凰城二期 BLOCK2 架子工程以内部劳务清包的形式承包给乙方施工。为明确甲、乙双方职责、权力,特签订本协议,以资双方共同遵守执行。具体条款如下:一、工程名称:苏州***标段工程二、工程地址:苏州工业园区苏胜路星华街三、结构类型:框架框剪结构四、承包方式:包工、包料、包工期、包进度、包安全、包文明施工。五、承包内容及要求:1、搭设和拆除脚手架所用钢管、扣件、脚手笆、安全网等材料的场内水平、垂直运输。搭设外脚手架、挑架、上料平台、电梯井通道层板的铺设、双层防护棚、防护栏杆(楼梯、电梯、门窗洞口、基坑等)四步一隔离、四口五临边、挖土时的四周维护、油漆(黄、黑标志)、爬梯、灯架等的搭设和拆除,安全标志、标语横幅的挂设,安全网的挂设所使用的绑扎丝在内。并定期和不定期的对脚手架的进行检查,落实隐患的整改。工程装修阶段随进度对所搭设的脚手架及防护拉结点的拆除,拆除后对材料进行分规格、分类、分型号和在指定的地方堆码。脚手架的搭设应严格根据施工方案进行,搭设时应注意脚手架的稳固性,及时与主体结构连接,(包括一次或多次挑架在内)。2、脚手架的用料要符合设计的计算要求。搭设前检查材质和规格,禁止把为经修整的弯曲、压扁、拉伤裂缝的次材用上。3、操作层及操作层下一步脚手架必须满铺,扎牢,不得有探头板。脚手架外侧除设 1M 高的防护栏杆,操作层设 20~30CM 高的踢脚板外,还设密目式安全网,以防物体从脚手架上坠落。4、脚手架必须考虑避雷接地装置,接地电阻不大于 3 欧姆。5、脚手架搭设完毕要按标准验收,合格后挂牌使用。脚手架的日常使用管理由承包者负责定期检查。脚手架不得超载,多余的物件应随时清理,使用中的脚手架拆除任何一个部件都必须有审批制度,并按规定手续及时恢复原状,经检查合格后方可使用。6、脚手架的拆除必须按程序办理,零部件的水平及垂直运输要按专门线路及时整理运出,拆卸时危险地段要划出禁区由专人监护。7、高空作业安全防护:7.1、临边必须搭设防护栏杆,防护栏杆由上下二道扶手组成,上扶手离地 1~1.2 米,下扶手离地 0.2~0.4 米,扶手每 2 米设立杆。7.2、楼板上的洞口视其大小及施工过程中的安全实行防护措施。大型洞口在周边加防护杆、电梯井等上下...
