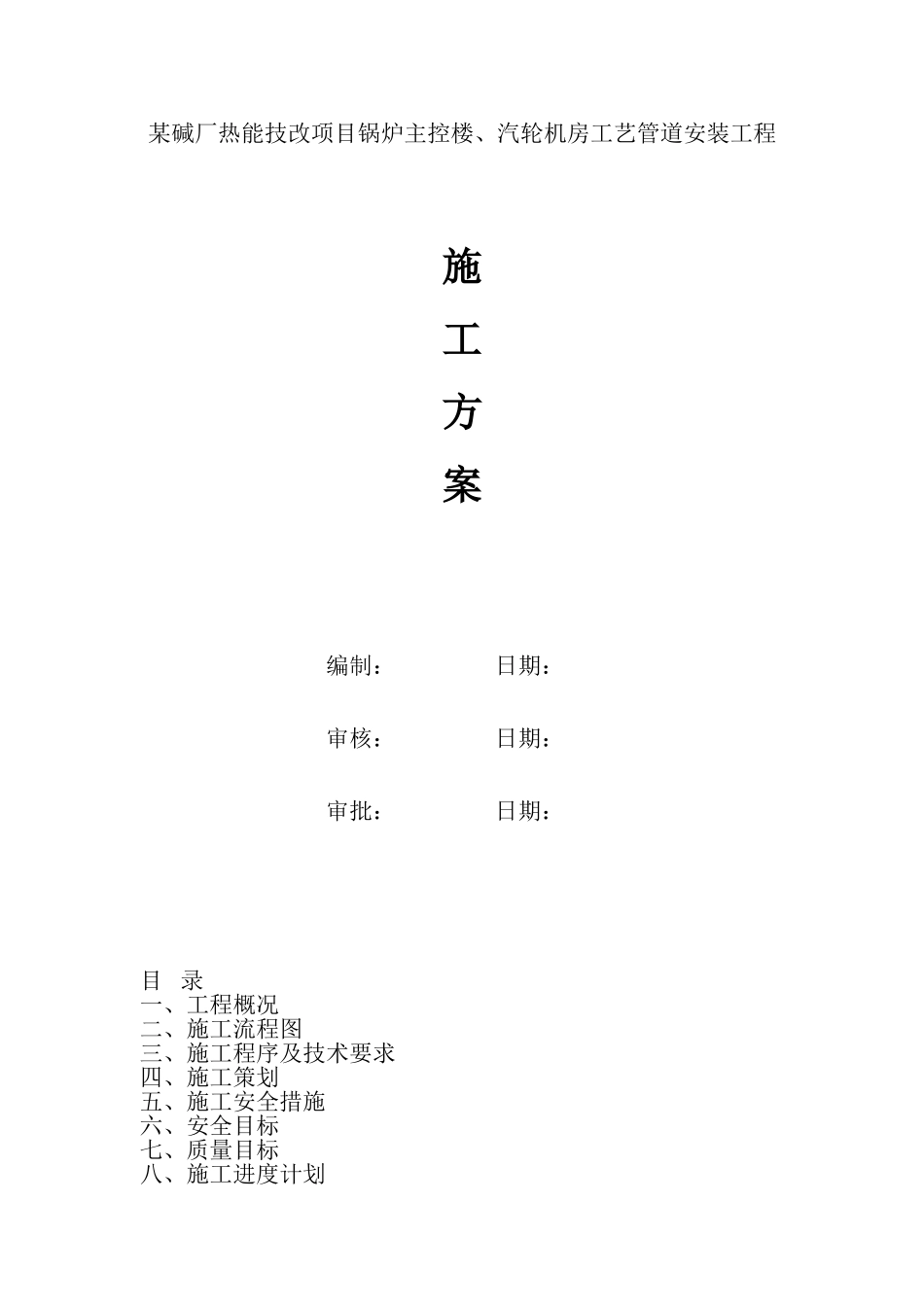

某碱厂热能技改项目锅炉主控楼、汽轮机房工艺管道安装工程施工方案编制: 日期:审核: 日期:审批: 日期:目 录一、工程概况二、施工流程图三、施工程序及技术要求四、施工策划五、施工安全措施六、安全目标七、质量目标八、施工进度计划一、工程概况本工程为遵义碱厂热能技该项目 1 台 75T/h 锅炉向 1 台 6MW 汽轮发电机组提供过热蒸汽发电的工艺管道安装,主要包括锅炉给水、除氧给水、疏放水、排污、主汽管、低压蒸汽管、冷却循环水等
其中主汽管工作压力为 3
82MPa,温度 450℃;主给水管道设计工作压力为 6
00MPa;疏放水、排污管设计工作压力为 4
50MPa;其它管道设计工作压力≤1
该部分管道安装采纳的标准为电力建设施工及验收技术法律规范《管道篇 DL5031-94》和《火力发电厂焊接篇 DL5007-92》

二、施工流程图施工准备阀门检验支吊架预制水压试验管道保温管道清洗系统调试交工验收支吊架及管道安装低压管件预制三、施工程序及技术要求(一)、施工准备 1、根据现场实际情况,仔细核对施工图中管道的标高、定位尺寸是否有误,与其它管线的位置有无冲突,并向施工班组作详细的技术安全交底;2、根据工程情况组织施工人员、施工机具进场,作好施工准备;3、仔细检查业主提供的所有材料,并按材质、规格妥善堆放
材料检查必须符合以下要求:⑴、所有管道及管件必须具有制造厂的合格证和材质证明书,无合格证及材质证明书的不能使用;⑵、管子、管件、管道附件及阀门外观检查应满足下列要求:①、表面无裂纹、缩孔、夹碴、粘砂、折迭、漏焊、重皮等缺陷;②、表面光滑,无尖锐划痕;③、表面凹陷深度不得大于 1
5mm,凹陷最大尺寸不应大于管道周长的 5%,且不大于 40mm;④、高压管件应有无损探伤报告;⑤、设计温度大于 450℃且直径大于或等于 M30 的合金钢螺栓应逐根编号,逐根进行硬度检查,
