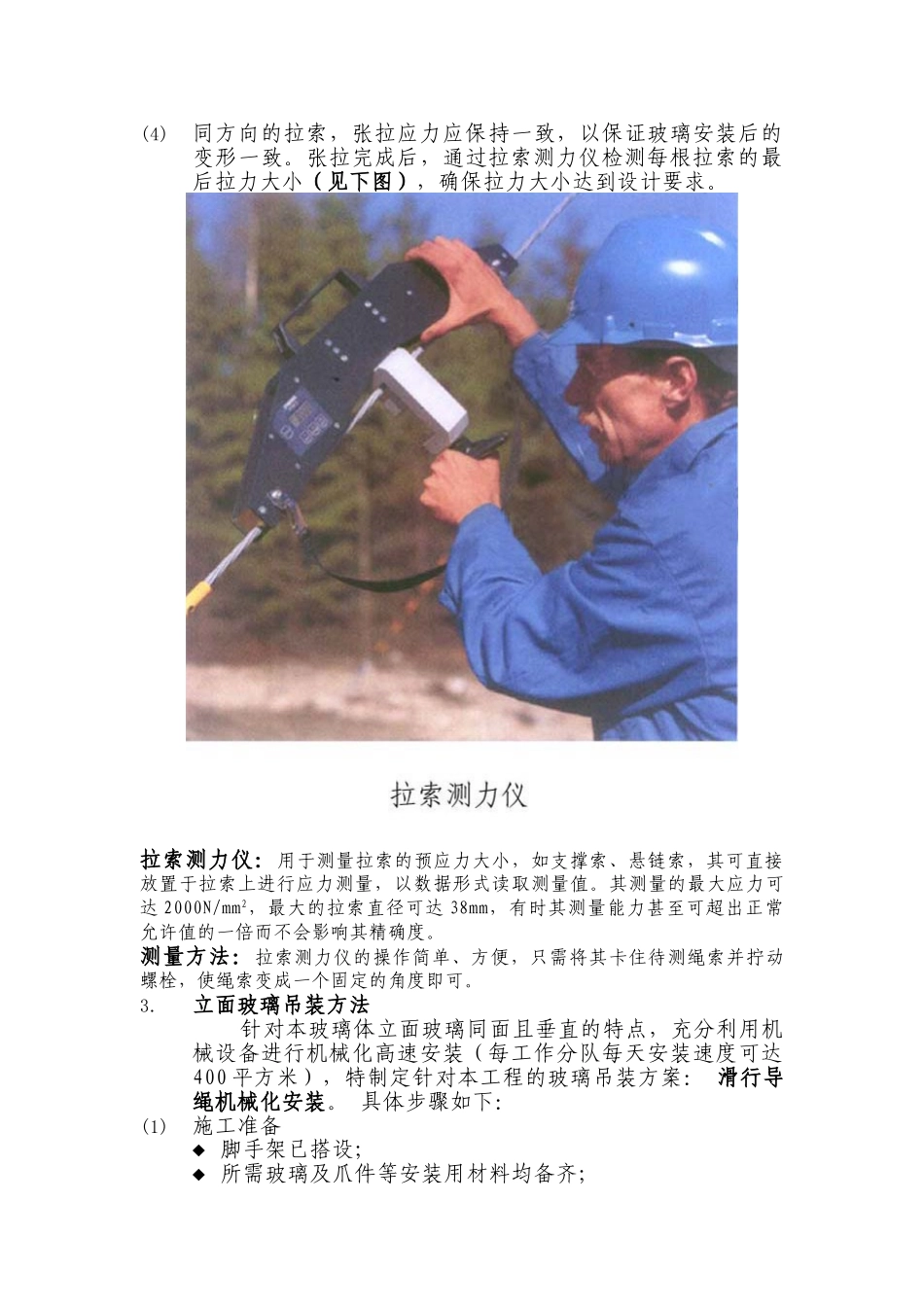

某综合楼点式玻璃幕墙安装施工工艺本工程的点式玻璃幕墙采纳钢拉索点式幕墙形式,不锈钢接爪件与钢拉索体系直接相连。工艺流程图1.耳板座安装根据耳板座施工图的要求,按现场放线定位点安装耳板座。耳板座是拉索结构安装的基础,所以要求务必准确。其施工程序如下:(1)根据施工图准备所需的耳板座,并对不同的型号予以编号区别。(2)复核预埋件是否满足要求,对不满足要求的与埋件予以修补,并根据放线位置安装耳板座。(3)用水准仪、钢卷尺找正耳板座的安装位置,并临时固定。(4)安装完成一个区域的耳板座后,进行耳板座统调,即沿纵、横位置测量埋件位置的偏差,以矫正耳板座角度偏差和基准飘移对测量带来的误差。(5)所有检查完成后,焊接固定耳板座。完成后再次复核钢构件的形位尺寸,纠正耳板座的偏位和变形,清理焊缝,做好自检和隐蔽验收工作。(6)隐蔽验收完成后,对焊缝表面补涂富锌防锈漆保护。2.拉索结构安装索结构安装需要特别考虑的问题就是拉索安装后预应力损失问题。预应力损失基本上以瞬时损失为主,通常以下三种形式表现: 摩擦损失:摩擦损失是本结构预应力损失的一种主要形式清理预埋件测量放线钢构件安装防腐处理脚手架搭设隐蔽工程验收玻璃安装钢爪安装玻璃调整玻璃打胶玻璃清洗竣工验收钢结构验收玻璃加工拉索安装这种情况主要是由于索通过撑杆预紧时,索与撑杆端部连接处存在着摩擦力,造成每一节间的索内力存在差异。 锚固损失:这种情况主要是由于索通过锚具与锚固板连接时锚具变形内缩引起的预应力损失。 蠕变损失:此次的预应力索杆构件中采纳的不锈钢索(钢绞线)是低松弛钢索,但仍然会发生蠕变现象,造成预应力损失。在实际安装过程中,要减少和补偿预应力损失,必须考虑必要的工艺措施。拉索安装张拉要点如下:(1)对于拉索结构,预应力的控制和处理、拉索张拉及拉索在张拉后所产生的伸长对安装位置的影响都是非常大的,必须通过试验确定拉索材料在张拉应力作用下的延伸率,进而计算出拉索的延伸长度。张拉时,根据试验及计算值,用扭力扳手分次加力,按预紧、初拧、终拧三个步骤,使钢索的预拉力逐步达到设计要求。张拉过程具体如下:a每根拉索施加 5KN 预拉力,采纳扭力扳手控制预拉力大小。b调整、校正撑杆位置后,逐次对各钢索进行张拉。每次增加总预应力的 35%。c经三次循环张拉后,分别使各向拉索达到设计总预应力。(2)每一步预应力施加后仔细调整索、杆的位置,观察主体结构变化情况,并作好记录。安...
