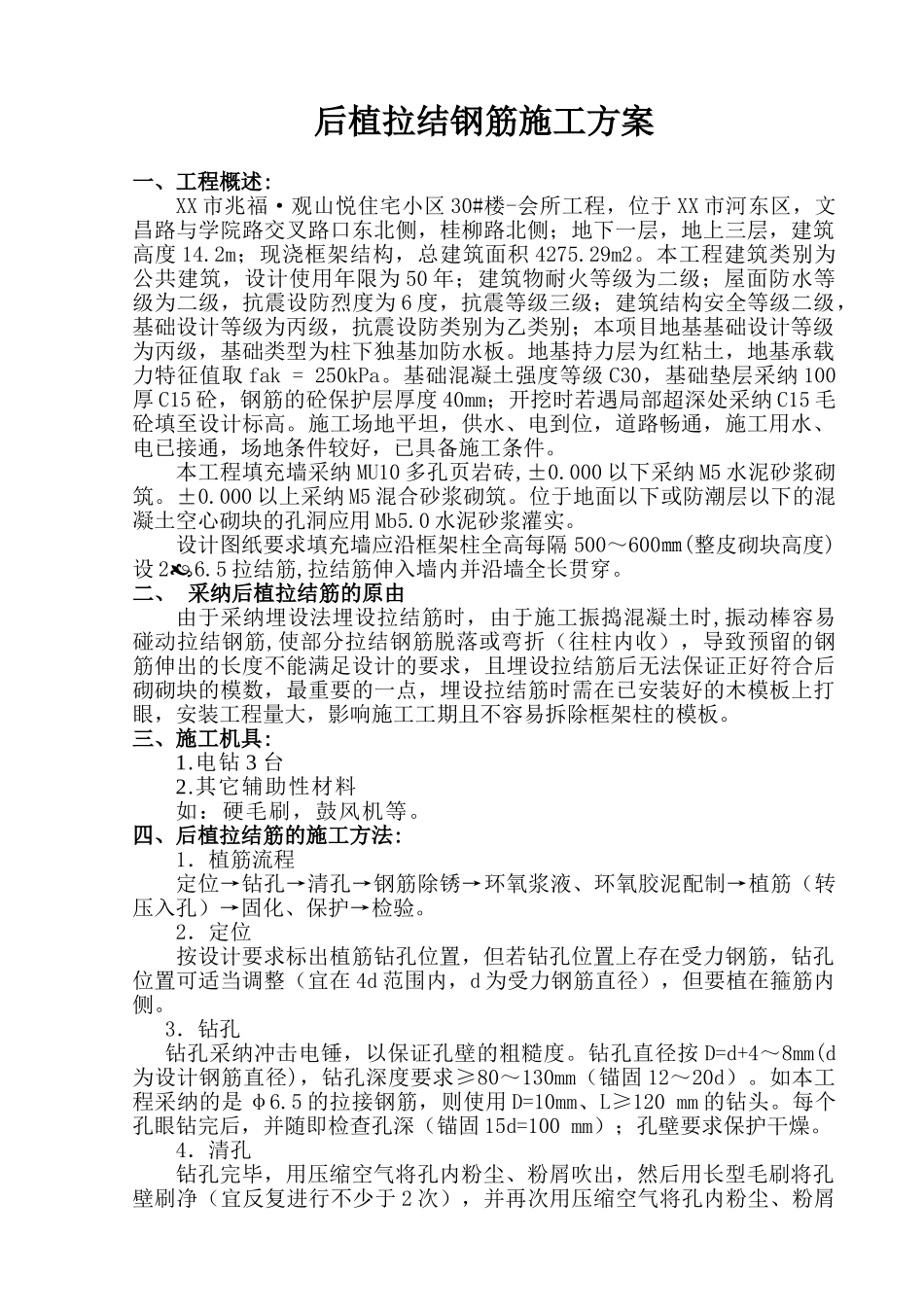

后植拉结钢筋施工方案一、工程概述:XX 市兆福·观山悦住宅小区 30#楼-会所工程,位于 XX 市河东区,文昌路与学院路交叉路口东北侧,桂柳路北侧;地下一层,地上三层,建筑高度 14
2m;现浇框架结构,总建筑面积 4275
本工程建筑类别为公共建筑,设计使用年限为 50 年;建筑物耐火等级为二级;屋面防水等级为二级,抗震设防烈度为 6 度,抗震等级三级;建筑结构安全等级二级,基础设计等级为丙级,抗震设防类别为乙类别;本项目地基基础设计等级为丙级,基础类型为柱下独基加防水板
地基持力层为红粘土,地基承载力特征值取 fak = 250kPa
基础混凝土强度等级 C30,基础垫层采纳 100厚 C15 砼,钢筋的砼保护层厚度 40mm;开挖时若遇局部超深处采纳 C15 毛砼填至设计标高
施工场地平坦,供水、电到位,道路畅通,施工用水、电已接通,场地条件较好,已具备施工条件
本工程填充墙采纳 MU10 多孔页岩砖,±0
000 以下采纳 M5 水泥砂浆砌筑
000 以上采纳 M5 混合砂浆砌筑
位于地面以下或防潮层以下的混凝土空心砌块的孔洞应用 Mb5
0 水泥砂浆灌实
设计图纸要求填充墙应沿框架柱全高每隔 500~600㎜(整皮砌块高度)设 26
5拉结筋,拉结筋伸入墙内并沿墙全长贯穿
二、 采纳后植拉结筋的原由由于采纳埋设法埋设拉结筋时,由于施工振捣混凝土时,振动棒容易碰动拉结钢筋,使部分拉结钢筋脱落或弯折(往柱内收),导致预留的钢筋伸出的长度不能满足设计的要求,且埋设拉结筋后无法保证正好符合后砌砌块的模数,最重要的一点,埋设拉结筋时需在已安装好的木模板上打眼,安装工程量大,影响施工工期且不容易拆除框架柱的模板
三、施工机具:1
电钻 3 台2
其它辅助性材料如:硬毛刷,鼓风机等
四、后植拉结筋的施工方法:1.植筋流程定位→钻孔→清孔→钢筋除锈→环氧浆液、环
