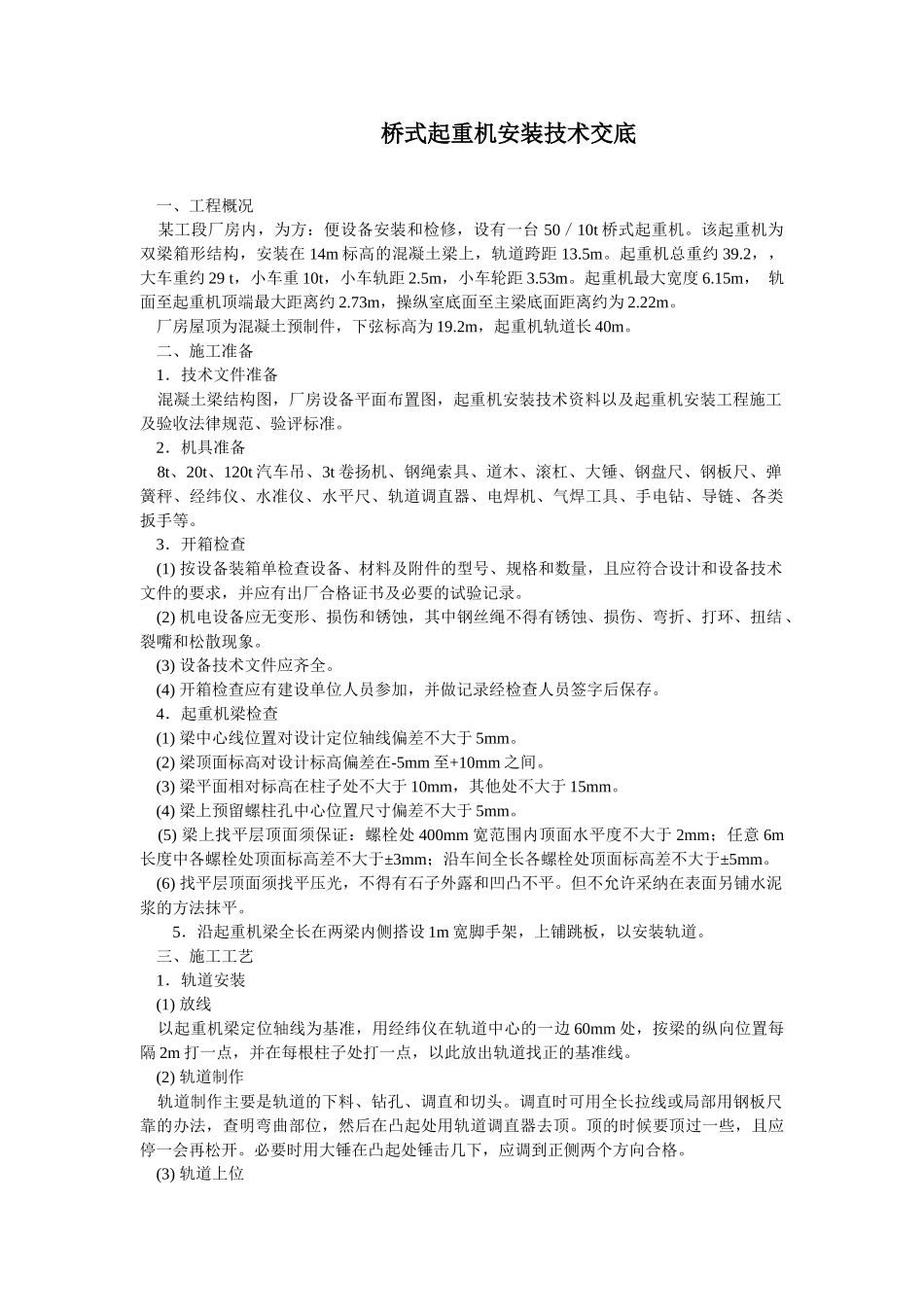

桥式起重机安装技术交底 一、工程概况 某工段厂房内,为方:便设备安装和检修,设有一台 50/10t 桥式起重机
该起重机为双梁箱形结构,安装在 14m 标高的混凝土梁上,轨道跨距 13
起重机总重约 39
2,,大车重约 29 t,小车重 10t,小车轨距 2
5m,小车轮距 3
起重机最大宽度 6
15m, 轨面至起重机顶端最大距离约 2
73m,操纵室底面至主梁底面距离约为 2
厂房屋顶为混凝土预制件,下弦标高为 19
2m,起重机轨道长 40m
二、施工准备 1.技术文件准备 混凝土梁结构图,厂房设备平面布置图,起重机安装技术资料以及起重机安装工程施工及验收法律规范、验评标准
2.机具准备 8t、20t、120t 汽车吊、3t 卷扬机、钢绳索具、道木、滚杠、大锤、钢盘尺、钢板尺、弹簧秤、经纬仪、水准仪、水平尺、轨道调直器、电焊机、气焊工具、手电钻、导链、各类扳手等
3.开箱检查 (1) 按设备装箱单检查设备、材料及附件的型号、规格和数量,且应符合设计和设备技术文件的要求,并应有出厂合格证书及必要的试验记录
(2) 机电设备应无变形、损伤和锈蚀,其中钢丝绳不得有锈蚀、损伤、弯折、打环、扭结、裂嘴和松散现象
(3) 设备技术文件应齐全
(4) 开箱检查应有建设单位人员参加,并做记录经检查人员签字后保存
4.起重机梁检查 (1) 梁中心线位置对设计定位轴线偏差不大于 5mm
(2) 梁顶面标高对设计标高偏差在-5mm 至+10mm 之间
(3) 梁平面相对标高在柱子处不大于 10mm,其他处不大于 15mm
(4) 梁上预留螺柱孔中心位置尺寸偏差不大于 5mm
(5) 梁上找平层顶面须保证:螺栓处 400mm 宽范围内顶面水平度不大于 2mm;任意 6m长度中各螺栓处顶面标高差不大于±3mm;沿车间全长各螺栓处顶面标高差不大于±
