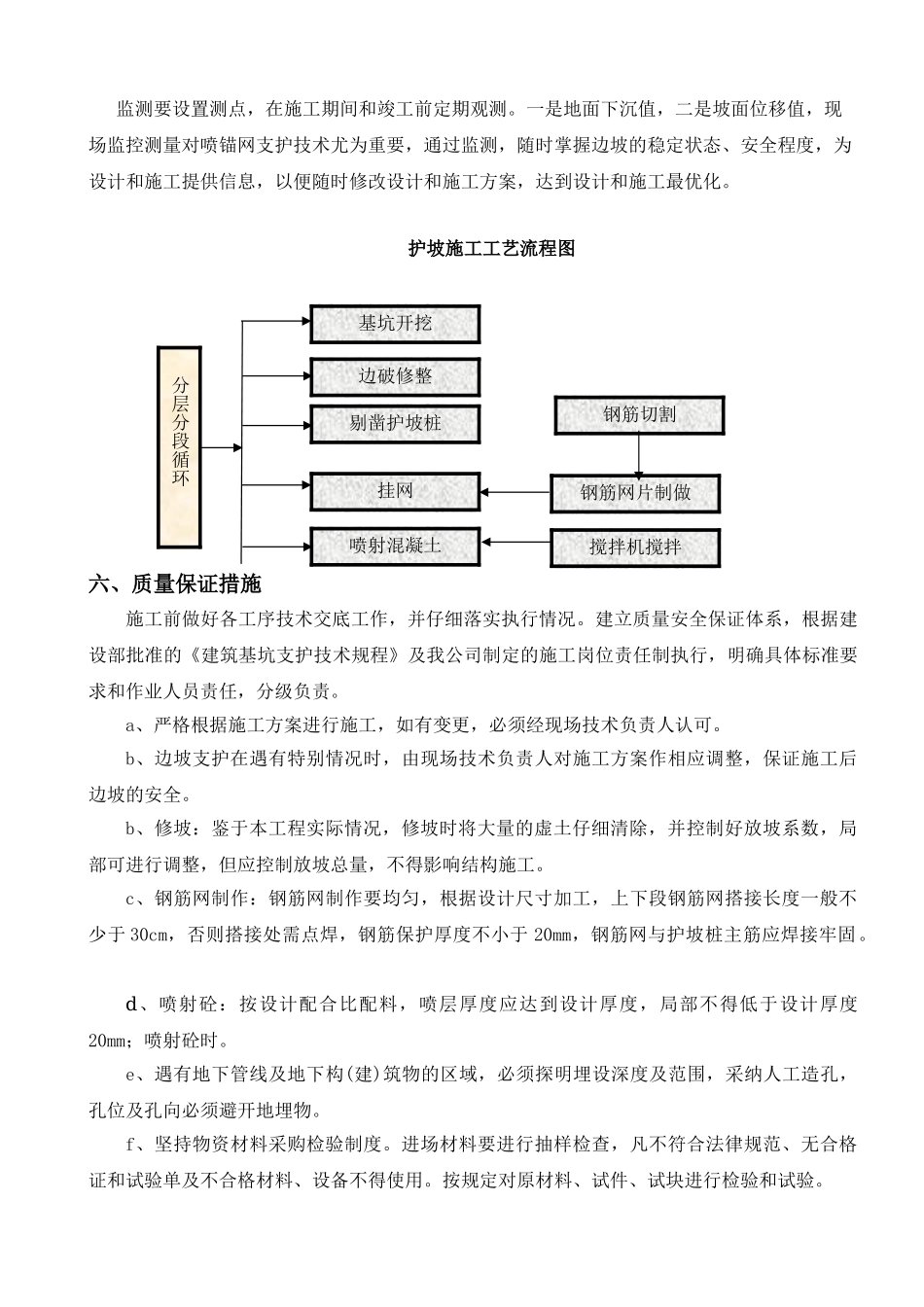

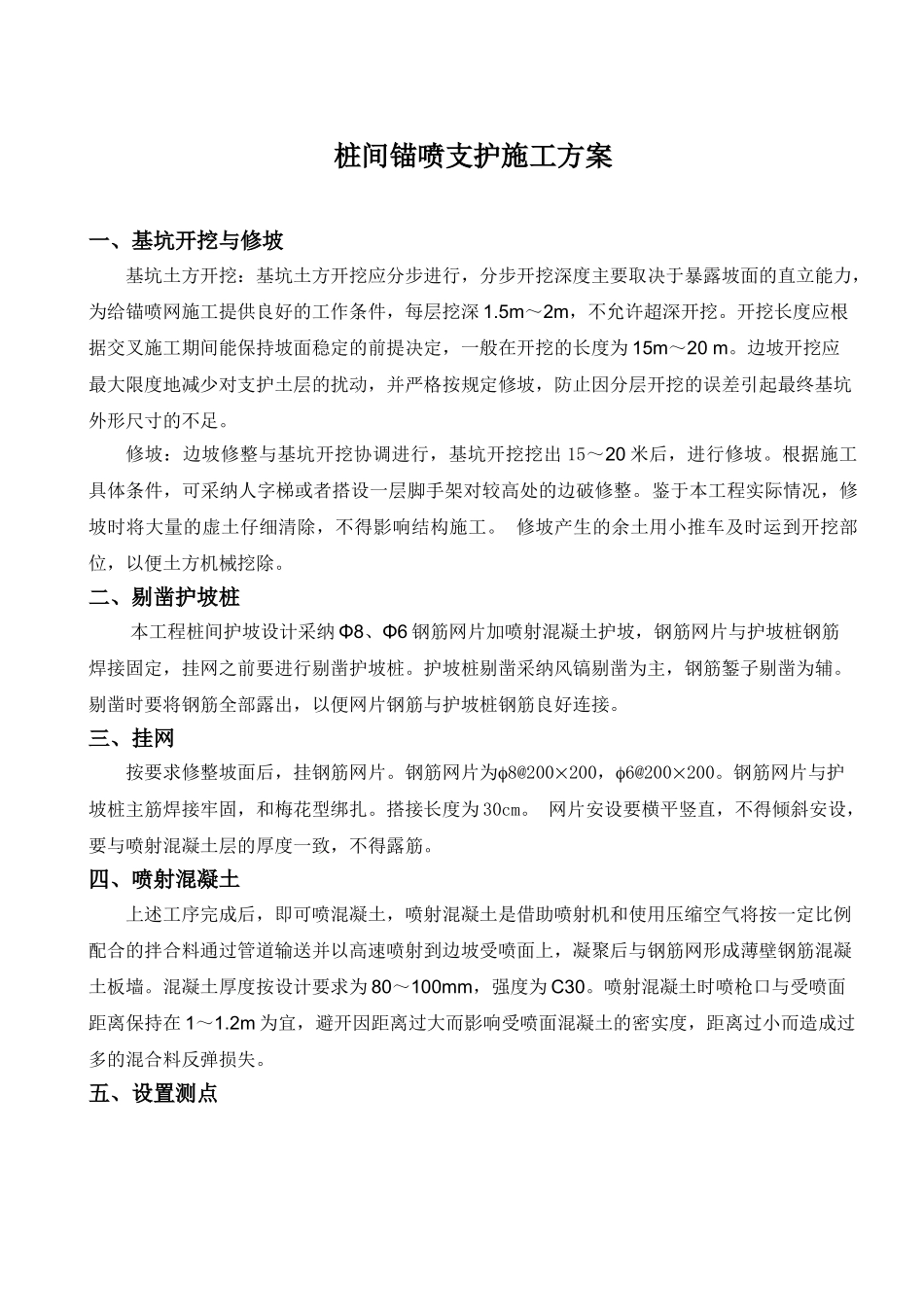

桩间锚喷支护施工方案一、基坑开挖与修坡基坑土方开挖:基坑土方开挖应分步进行,分步开挖深度主要取决于暴露坡面的直立能力,为给锚喷网施工提供良好的工作条件,每层挖深 1.5m~2m,不允许超深开挖。开挖长度应根据交叉施工期间能保持坡面稳定的前提决定,一般在开挖的长度为 15m~20 m。边坡开挖应最大限度地减少对支护土层的扰动,并严格按规定修坡,防止因分层开挖的误差引起最终基坑外形尺寸的不足。修坡:边坡修整与基坑开挖协调进行,基坑开挖挖出 15~20 米后,进行修坡。根据施工具体条件,可采纳人字梯或者搭设一层脚手架对较高处的边破修整。鉴于本工程实际情况,修坡时将大量的虚土仔细清除,不得影响结构施工。 修坡产生的余土用小推车及时运到开挖部位,以便土方机械挖除。二、剔凿护坡桩本工程桩间护坡设计采纳 Φ8、Φ6 钢筋网片加喷射混凝土护坡,钢筋网片与护坡桩钢筋焊接固定,挂网之前要进行剔凿护坡桩。护坡桩剔凿采纳风镐剔凿为主,钢筋錾子剔凿为辅。剔凿时要将钢筋全部露出,以便网片钢筋与护坡桩钢筋良好连接。三、挂网按要求修整坡面后,挂钢筋网片。钢筋网片为8@200200,6@200200。钢筋网片与护坡桩主筋焊接牢固,和梅花型绑扎。搭接长度为 30cm。 网片安设要横平竖直,不得倾斜安设,要与喷射混凝土层的厚度一致,不得露筋。四、喷射混凝土上述工序完成后,即可喷混凝土,喷射混凝土是借助喷射机和使用压缩空气将按一定比例配合的拌合料通过管道输送并以高速喷射到边坡受喷面上,凝聚后与钢筋网形成薄壁钢筋混凝土板墙。混凝土厚度按设计要求为 80~100mm,强度为 C30。喷射混凝土时喷枪口与受喷面距离保持在 1~1.2m 为宜,避开因距离过大而影响受喷面混凝土的密实度,距离过小而造成过多的混合料反弹损失。五、设置测点监测要设置测点,在施工期间和竣工前定期观测。一是地面下沉值,二是坡面位移值,现场监控测量对喷锚网支护技术尤为重要,通过监测,随时掌握边坡的稳定状态、安全程度,为设计和施工提供信息,以便随时修改设计和施工方案,达到设计和施工最优化。护坡施工工艺流程图六、质量保证措施 施工前做好各工序技术交底工作,并仔细落实执行情况。建立质量安全保证体系,根据建设部批准的《建筑基坑支护技术规程》及我公司制定的施工岗位责任制执行,明确具体标准要求和作业人员责任,分级负责。 a、严格根据施工方案进行施工,如有变更,必须经现场技术负责人认可。 b、边坡支...
