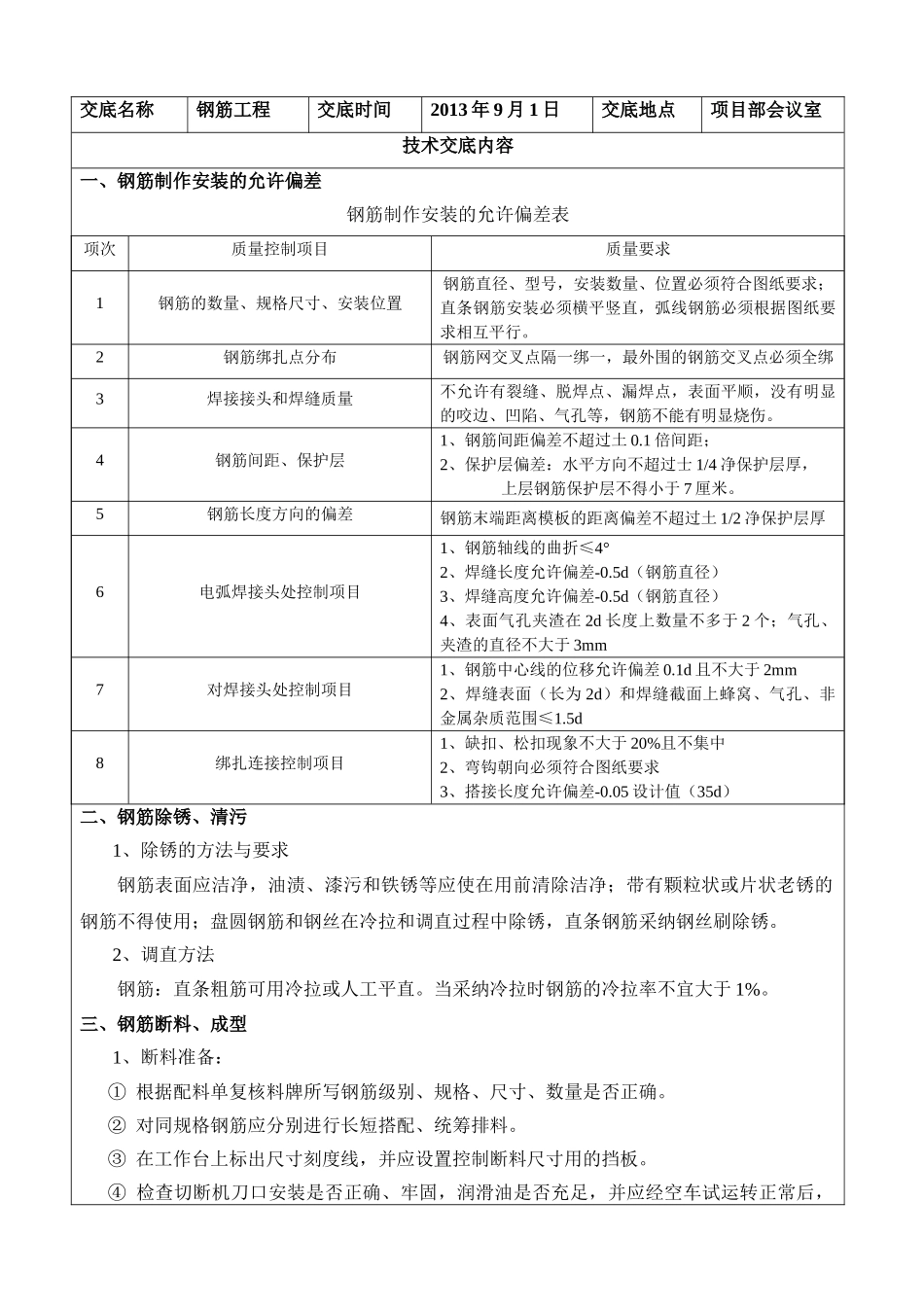

交底名称钢筋工程交底时间2013 年 9 月 1 日交底地点项目部会议室技术交底内容一、钢筋制作安装的允许偏差钢筋制作安装的允许偏差表项次质量控制项目质量要求1钢筋的数量、规格尺寸、安装位置钢筋直径、型号,安装数量、位置必须符合图纸要求;直条钢筋安装必须横平竖直,弧线钢筋必须根据图纸要求相互平行
2钢筋绑扎点分布钢筋网交叉点隔一绑一,最外围的钢筋交叉点必须全绑3焊接接头和焊缝质量不允许有裂缝、脱焊点、漏焊点,表面平顺,没有明显的咬边、凹陷、气孔等,钢筋不能有明显烧伤
4钢筋间距、保护层1、钢筋间距偏差不超过土 0
1 倍间距;2、保护层偏差:水平方向不超过士 1/4 净保护层厚, 上层钢筋保护层不得小于 7 厘米
5钢筋长度方向的偏差钢筋末端距离模板的距离偏差不超过土 1/2 净保护层厚6电弧焊接头处控制项目1、钢筋轴线的曲折≤4°2、焊缝长度允许偏差-0
5d(钢筋直径)3、焊缝高度允许偏差-0
5d(钢筋直径)4、表面气孔夹渣在 2d 长度上数量不多于 2 个;气孔、夹渣的直径不大于 3mm7对焊接头处控制项目1、钢筋中心线的位移允许偏差 0
1d 且不大于 2mm2、焊缝表面(长为 2d)和焊缝截面上蜂窝、气孔、非金属杂质范围≤1
5d8绑扎连接控制项目1、缺扣、松扣现象不大于 20%且不集中2、弯钩朝向必须符合图纸要求3、搭接长度允许偏差-0
05 设计值(35d)二、钢筋除锈、清污1、除锈的方法与要求钢筋表面应洁净,油渍、漆污和铁锈等应使在用前清除洁净;带有颗粒状或片状老锈的钢筋不得使用;盘圆钢筋和钢丝在冷拉和调直过程中除锈,直条钢筋采纳钢丝刷除锈
2、调直方法钢筋:直条粗筋可用冷拉或人工平直
当采纳冷拉时钢筋的冷拉率不宜大于 1%
三、钢筋断料、成型1、断料准备:① 根据配料单复核料牌所写钢筋级别、规格、尺寸、数量是否正确
② 对同规格钢筋应分别进行长短搭配、统
