氨法烟气脱硫混凝土塔施工工艺1、基础施工脱硫塔基础混凝土属于大体积混凝土施工,施工要求应满足大体积混凝土施工要求,编制大体积混凝土施工方案,方案至少应包括:大体积混凝土浇筑体温度应力和收缩应力的计算;施工阶段主要抗裂措施和温控指标的确定;温控测试设备和测试布置图;混凝土浇筑运输顺序;混凝土保温柔保湿方法等,避开因温差导致混凝土结构裂缝
施工中应尤其注意下列问题:1、水泥应选用中、低热硅酸盐水泥或低热矿渣硅酸盐水泥,大体积混凝土施工所用水泥其 3d 天的水化热不宜大于 240kJ/kg,7d 天的水化热不宜大于270kJ/kg
2、当混凝土有抗渗指标要求时,所用水泥的铝酸三钙含量不宜大于 8%(铝酸三钙与水反应,放热迅速)
3、注意温度变化:温升≤50℃,温差≤25℃,温升速度≤2℃/d,表面温差≤20℃
2、墙板施工2
1 模板选用及组合方式A、普通钢模普通钢模投资成本相对较低,施工技术含量较低,适宜与施工技术相对落后的西部地区
模板的组合方式应采纳错层交叉搭接的方式,使用这种方式搭设的模板可以有效避开横向涨模

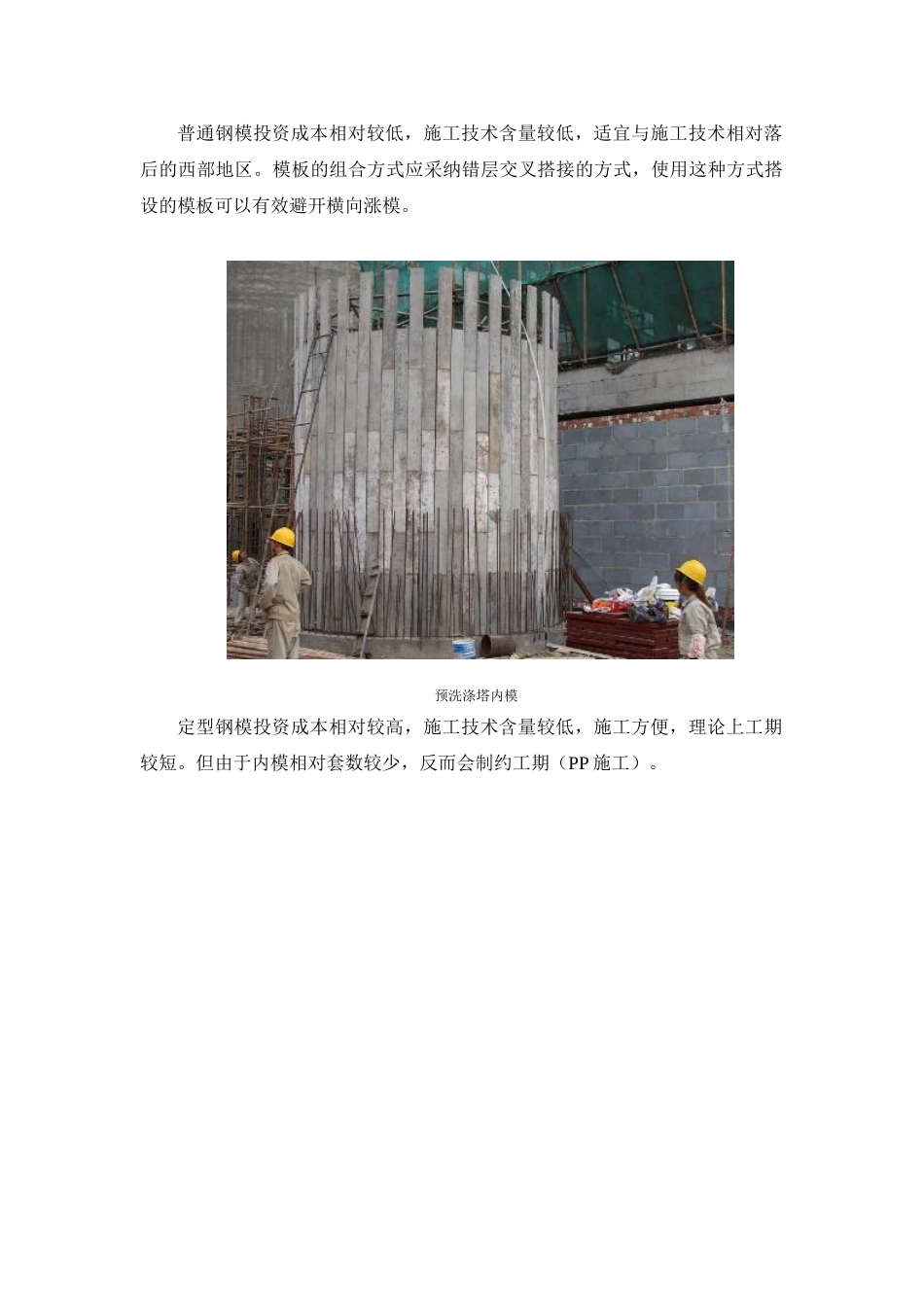

预洗涤塔内模定型钢模投资成本相对较高,施工技术含量较低,施工方便,理论上工期较短
但由于内模相对套数较少,反而会制约工期(PP 施工)

定型模板C、滑模滑模的投资成本相对较高,但施工技术含量高,工期较短,构件成型美观,相对于本项目,不适宜使用
2、模板支撑体系选用合理选用模板的支撑是本项目施工的难点
本项目的模板支撑主要分为内支撑和外围护
内支撑采纳普通钢管,随主体爬升
立杆间距和水平杆间距可通过计算确定,计算的依据为施工荷载、结构承载力以及构件的自身荷载
内支撑是相对独立的一个结构体系,所以在搭设过程中应充分考虑其自身的稳定性
内支撑一外围护主要格外双排脚手架和模板外支撑
根据法律规范要求,超过 25 米的双排脚手架应经计算确定其搭设的形式
