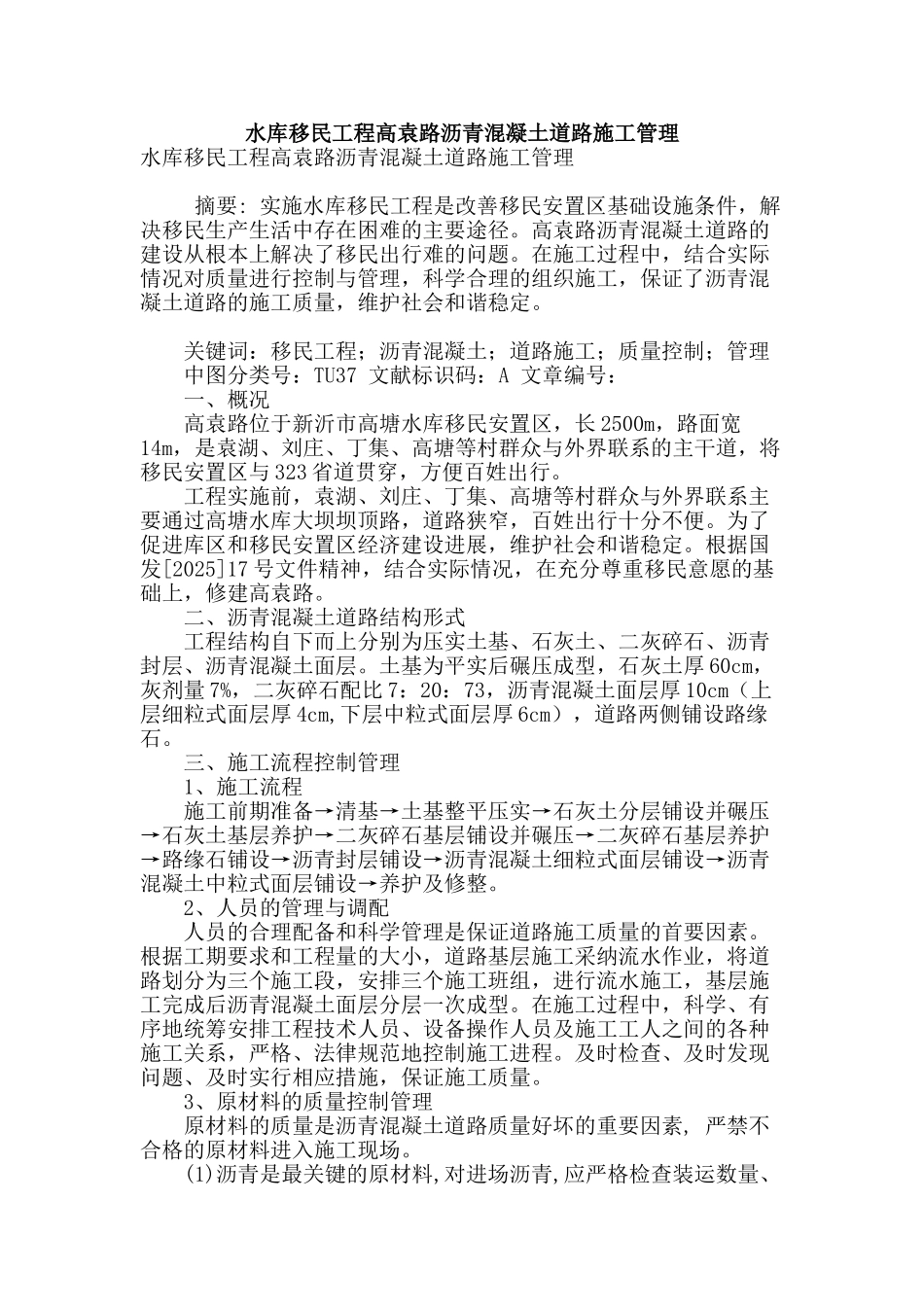

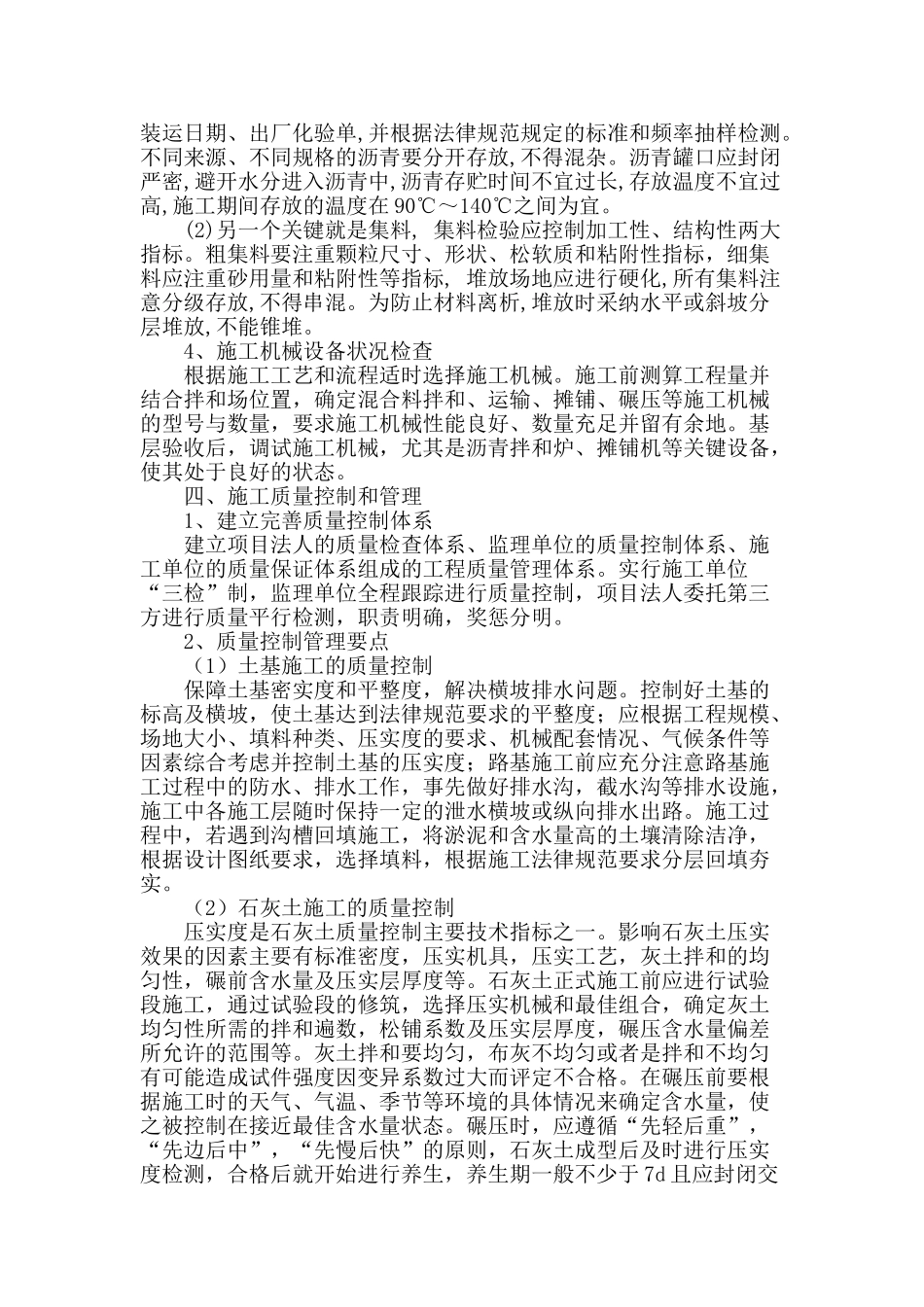

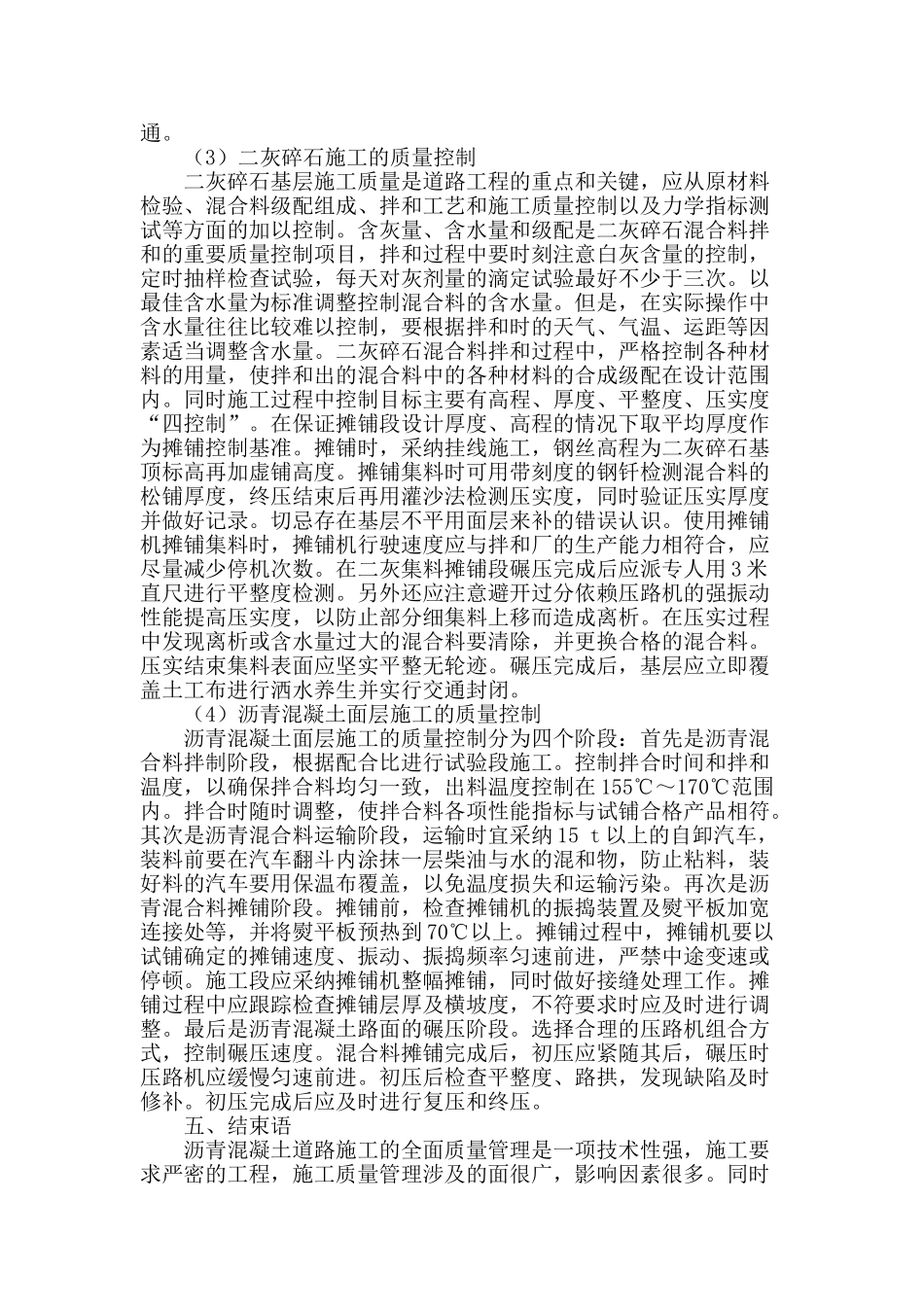

水库移民工程高袁路沥青混凝土道路施工管理水库移民工程高袁路沥青混凝土道路施工管理 摘要: 实施水库移民工程是改善移民安置区基础设施条件,解决移民生产生活中存在困难的主要途径。高袁路沥青混凝土道路的建设从根本上解决了移民出行难的问题。在施工过程中,结合实际情况对质量进行控制与管理,科学合理的组织施工,保证了沥青混凝土道路的施工质量,维护社会和谐稳定。 关键词:移民工程;沥青混凝土;道路施工;质量控制;管理 中图分类号:TU37 文献标识码:A 文章编号: 一、概况 高袁路位于新沂市高塘水库移民安置区,长 2500m,路面宽14m,是袁湖、刘庄、丁集、高塘等村群众与外界联系的主干道,将移民安置区与 323 省道贯穿,方便百姓出行。 工程实施前,袁湖、刘庄、丁集、高塘等村群众与外界联系主要通过高塘水库大坝坝顶路,道路狭窄,百姓出行十分不便。为了促进库区和移民安置区经济建设进展,维护社会和谐稳定。根据国发[2025]17 号文件精神,结合实际情况,在充分尊重移民意愿的基础上,修建高袁路。 二、沥青混凝土道路结构形式 工程结构自下而上分别为压实土基、石灰土、二灰碎石、沥青封层、沥青混凝土面层。土基为平实后碾压成型,石灰土厚 60cm,灰剂量 7%,二灰碎石配比 7:20:73,沥青混凝土面层厚 10cm(上层细粒式面层厚 4cm,下层中粒式面层厚 6cm),道路两侧铺设路缘石。 三、施工流程控制管理 1、施工流程 施工前期准备→清基→土基整平压实→石灰土分层铺设并碾压→石灰土基层养护→二灰碎石基层铺设并碾压→二灰碎石基层养护→路缘石铺设→沥青封层铺设→沥青混凝土细粒式面层铺设→沥青混凝土中粒式面层铺设→养护及修整。 2、人员的管理与调配 人员的合理配备和科学管理是保证道路施工质量的首要因素。根据工期要求和工程量的大小,道路基层施工采纳流水作业,将道路划分为三个施工段,安排三个施工班组,进行流水施工,基层施工完成后沥青混凝土面层分层一次成型。在施工过程中,科学、有序地统筹安排工程技术人员、设备操作人员及施工工人之间的各种施工关系,严格、法律规范地控制施工进程。及时检查、及时发现问题、及时实行相应措施,保证施工质量。 3、原材料的质量控制管理 原材料的质量是沥青混凝土道路质量好坏的重要因素, 严禁不合格的原材料进入施工现场。 (1)沥青是最关键的原材料,对进场沥青,应严格检查装运数量、装运日期、出厂化验单,并根据法律规范规定的标准和...
