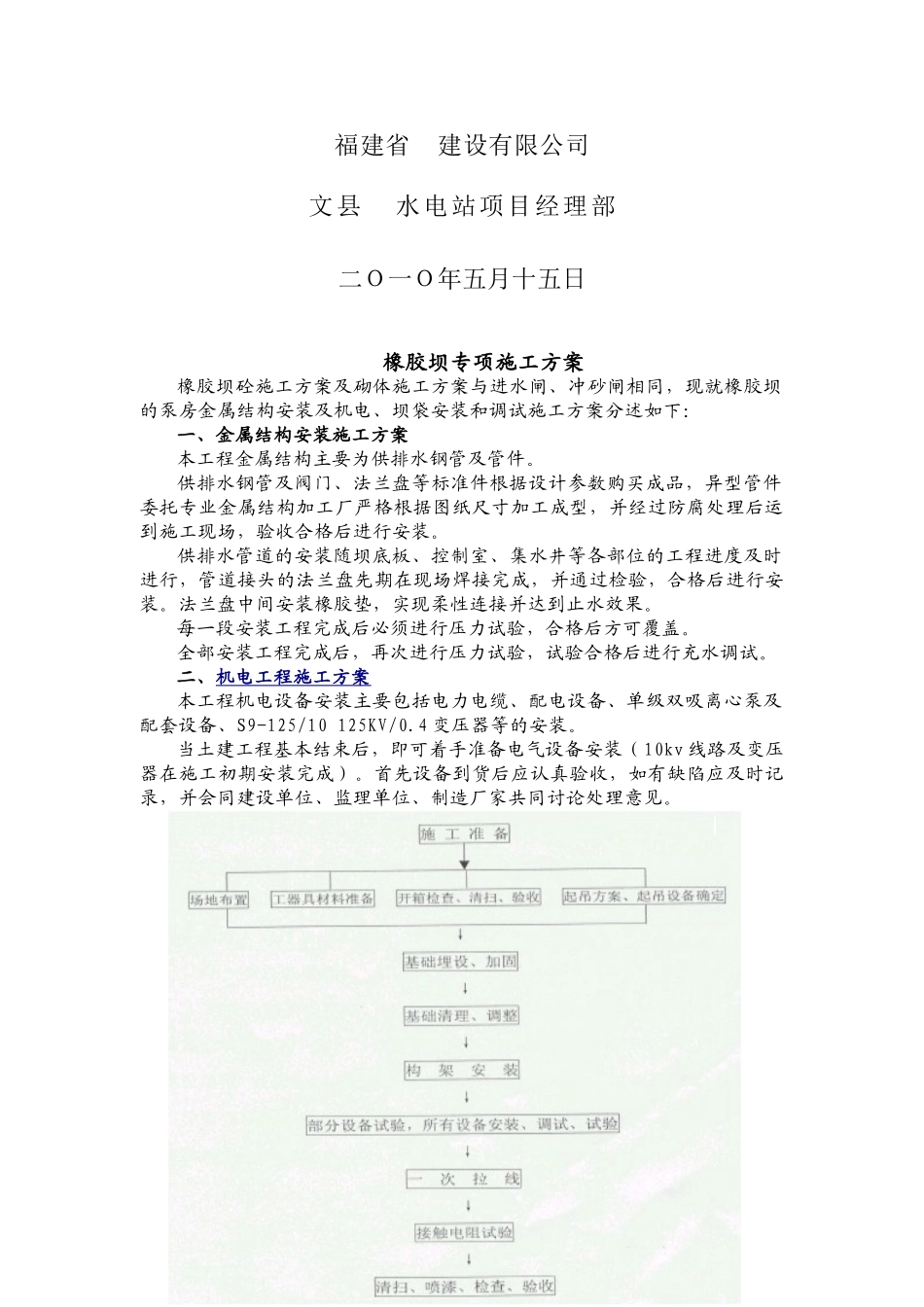

甘肃 文县 水电站工程引 水 枢 纽 橡胶坝专项施工方案福建省 建设有限公司文县 水电站项目经理部二O一O年五月十五日橡胶坝专项施工方案橡胶坝砼施工方案及砌体施工方案与进水闸、冲砂闸相同,现就橡胶坝的泵房金属结构安装及机电、坝袋安装和调试施工方案分述如下:一、金属结构安装施工方案本工程金属结构主要为供排水钢管及管件
供排水钢管及阀门、法兰盘等标准件根据设计参数购买成品,异型管件委托专业金属结构加工厂严格根据图纸尺寸加工成型,并经过防腐处理后运到施工现场,验收合格后进行安装
供排水管道的安装随坝底板、控制室、集水井等各部位的工程进度及时进行,管道接头的法兰盘先期在现场焊接完成,并通过检验,合格后进行安装
法兰盘中间安装橡胶垫,实现柔性连接并达到止水效果
每一段安装工程完成后必须进行压力试验,合格后方可覆盖
全部安装工程完成后,再次进行压力试验,试验合格后进行充水调试
二、机电工程施工方案本工程机电设备安装主要包括电力电缆、配电设备、单级双吸离心泵及配套设备、S9-125/10 125KV/0
4 变压器等的安装
当土建工程基本结束后,即可着手准备电气设备安装(10kv 线路及变压器在施工初期安装完成)
首先设备到货后应认真验收,如有缺陷应及时记录,并会同建设单位、监理单位、制造厂家共同讨论处理意见

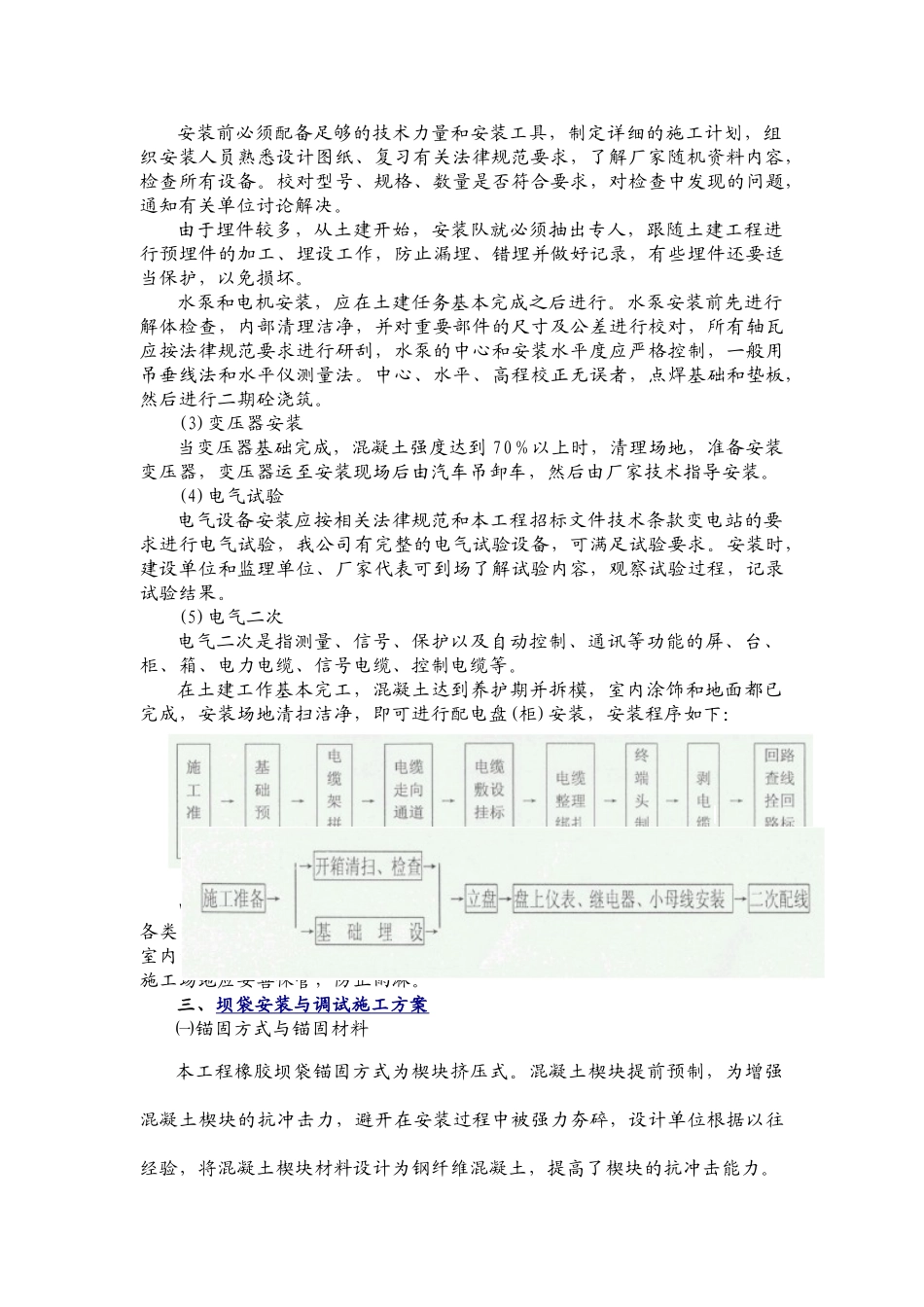

(1)总安装程序(2)水泵和电机安装安装前必须配备足够的技术力量和安装工具,制定详细的施工计划,组织安装人员熟悉设计图纸、复习有关法律规范要求,了解厂家随机资料内容,检查所有设备
校对型号、规格、数量是否符合要求,对检查中发现的问题,通知有关单位讨论解决
由于埋件较多,从土建开始,安装队就必须抽出专人,跟随土建工程进行预埋件的加工、埋设工作,防止漏埋、错埋并做好记录,有些埋件还要适当保护,以免损坏
水泵和电机安装,应在土建任务基本完成之后进行
水泵安装前先进行解体检查,内部清理洁净
